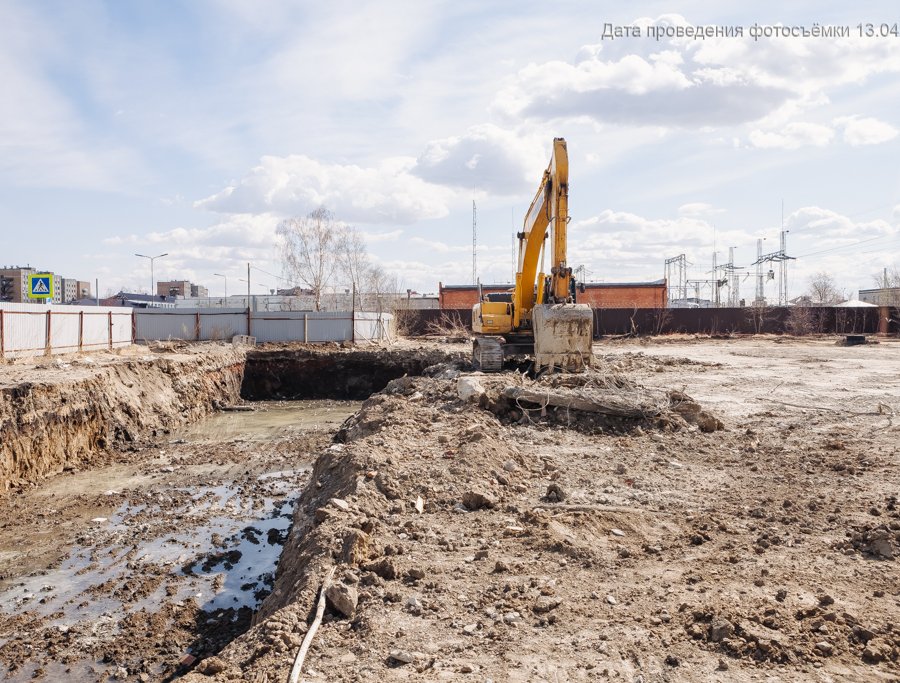

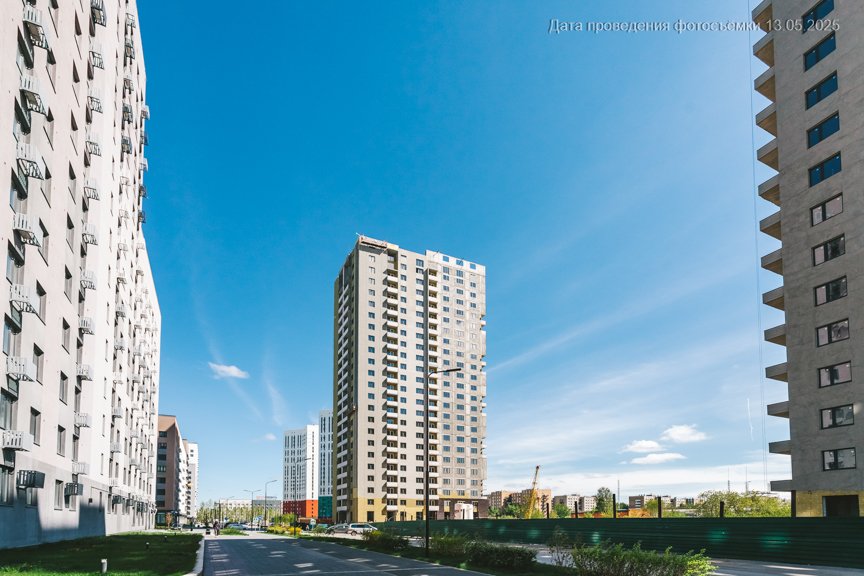

«Баланс» — это пять домов внутри развитого района на улице Республики.
Вокруг много школ и детских садов, есть качественные клиники и большой парк для прогулок.
минут до центра

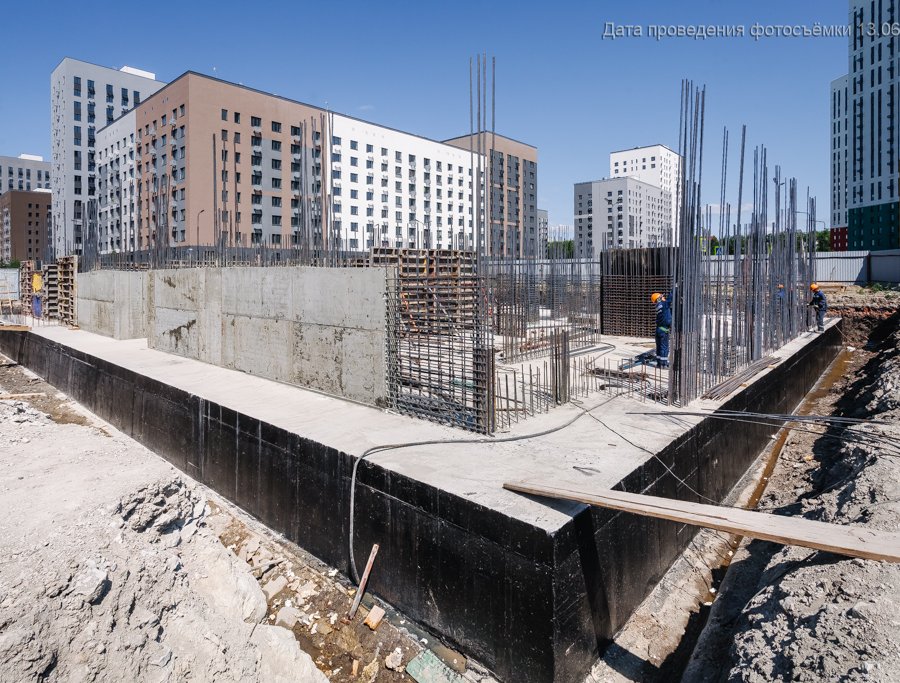

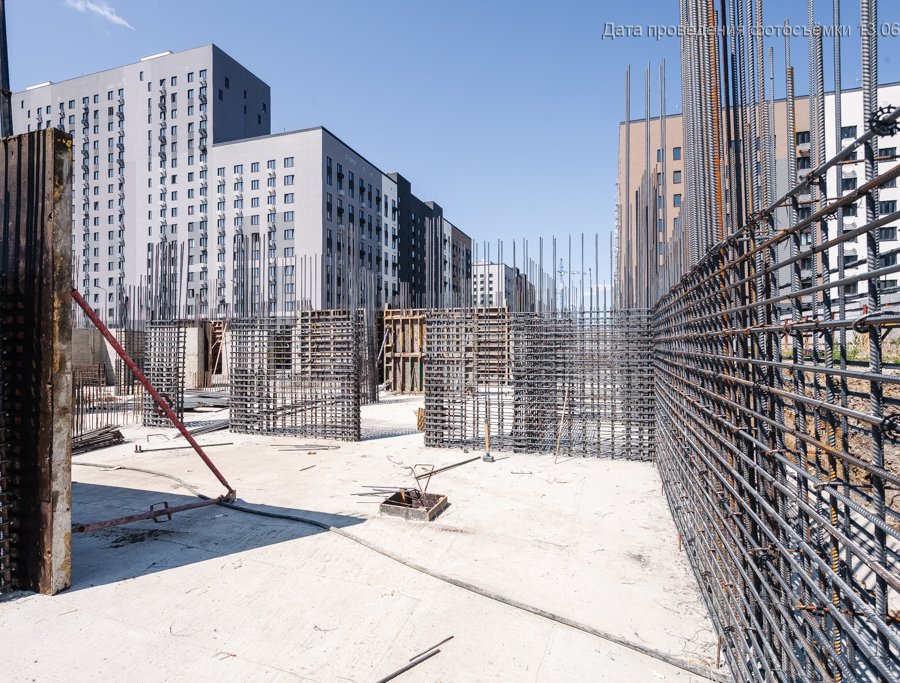

соснового парка рядом
минут до школы
в топ-5 по стране

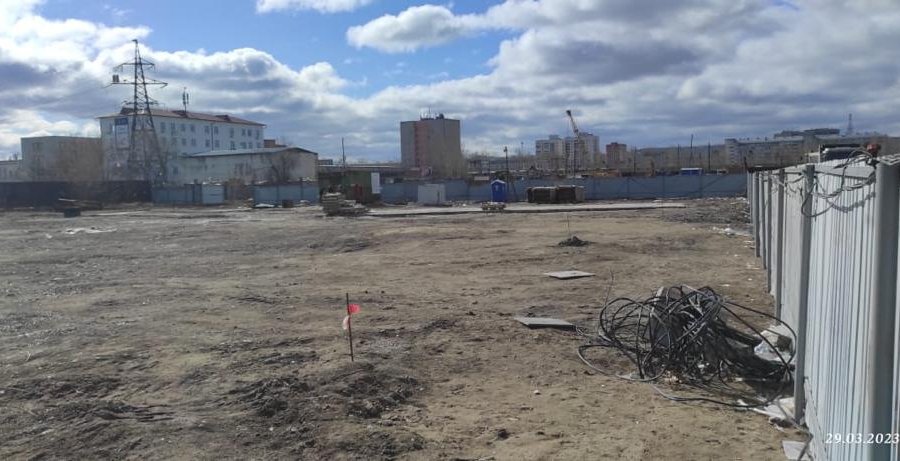

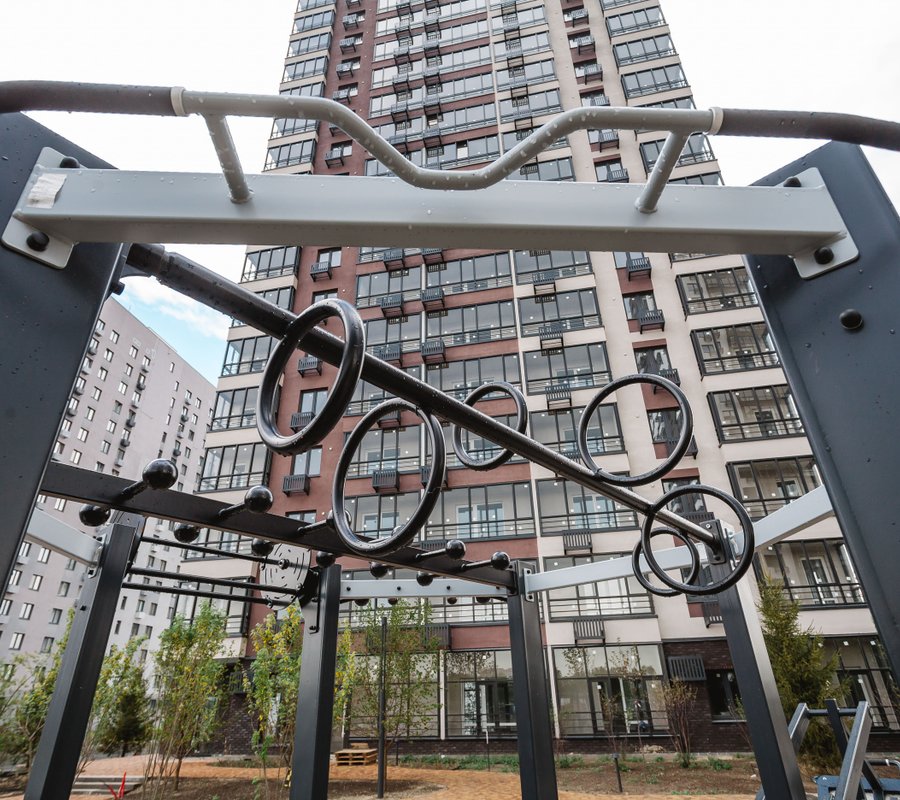

минут пешком до фитнес-клуба

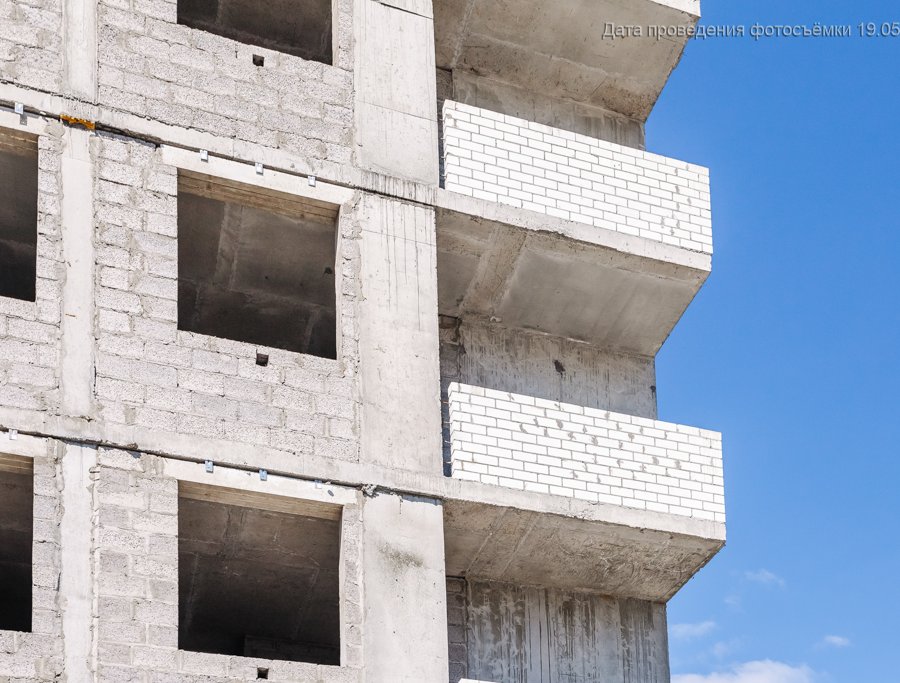

с бассейном

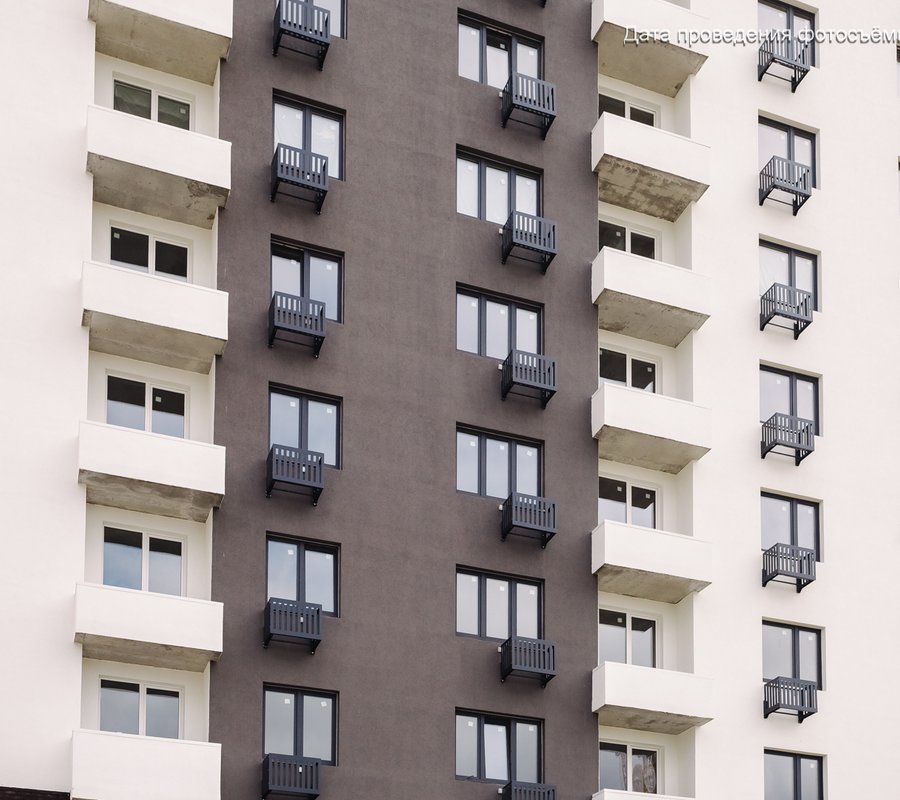

Школы и детские сады в шаговой доступности. В соседних домах уже открыты кофейня, аптека, супермаркет, пекарня. Ещё больше коммерции появится в районе после сдачи домов и строительства новых.
Там тренажёрный зал, сауна и бассейн.
Можно доехать на машине или пройтись пешком, чтобы разогреться перед занятием. Идти меньше 15 минут.

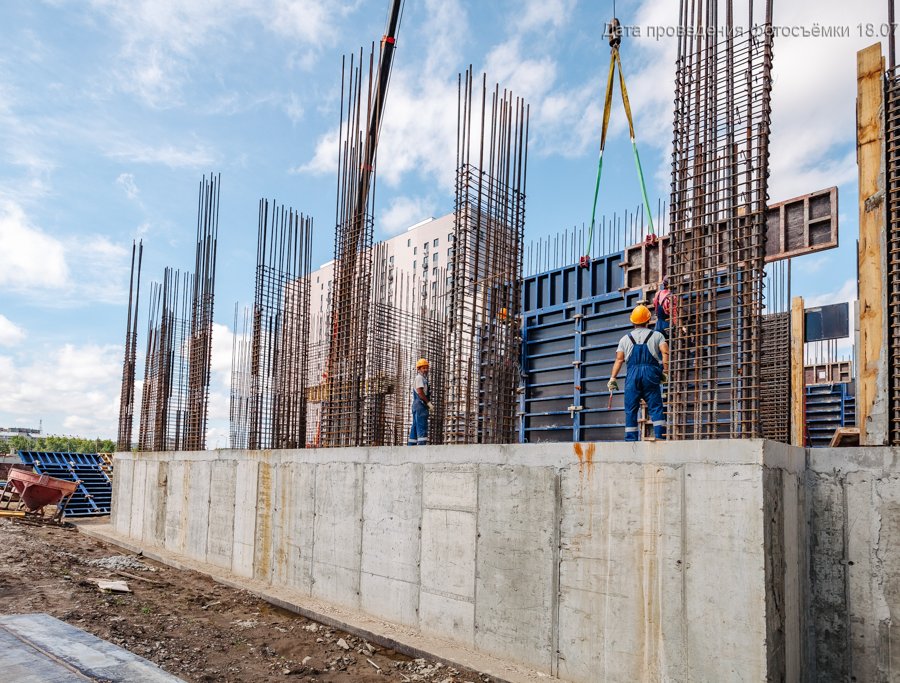

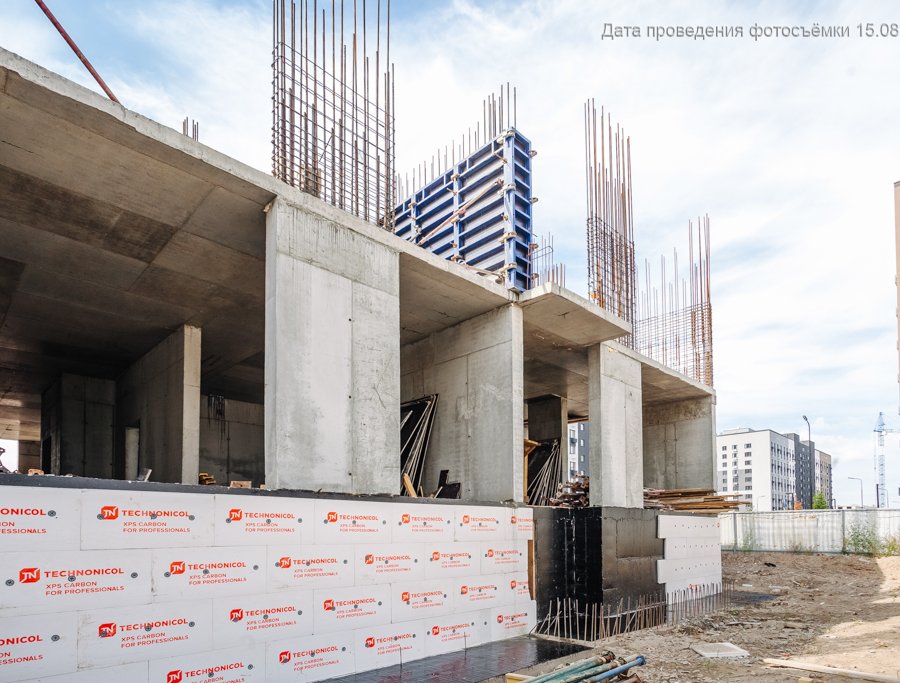

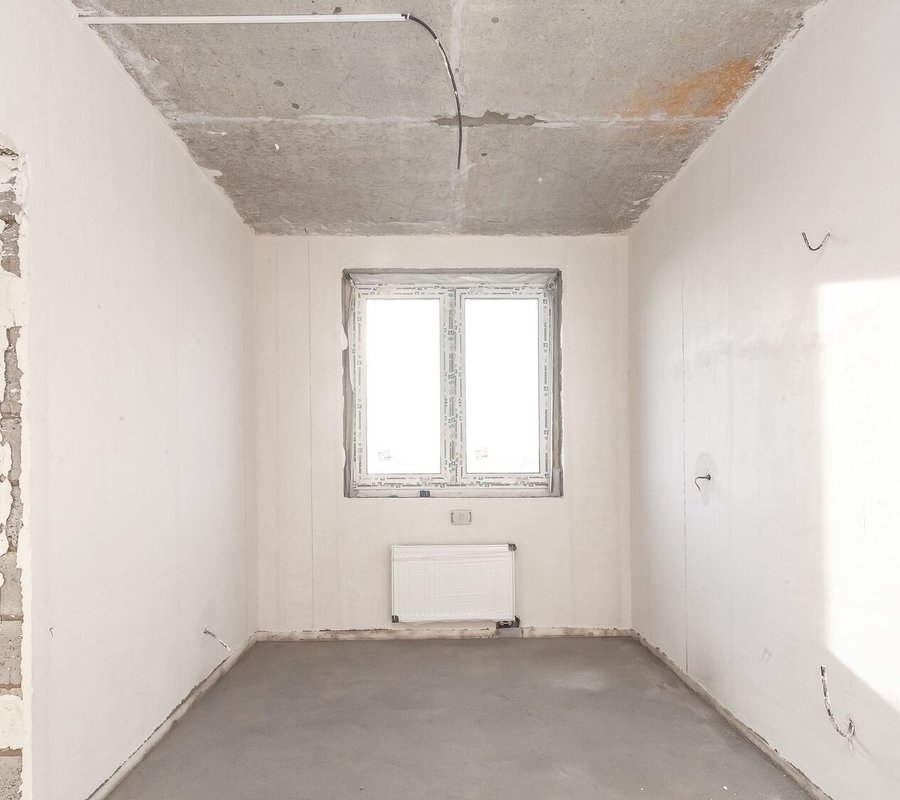

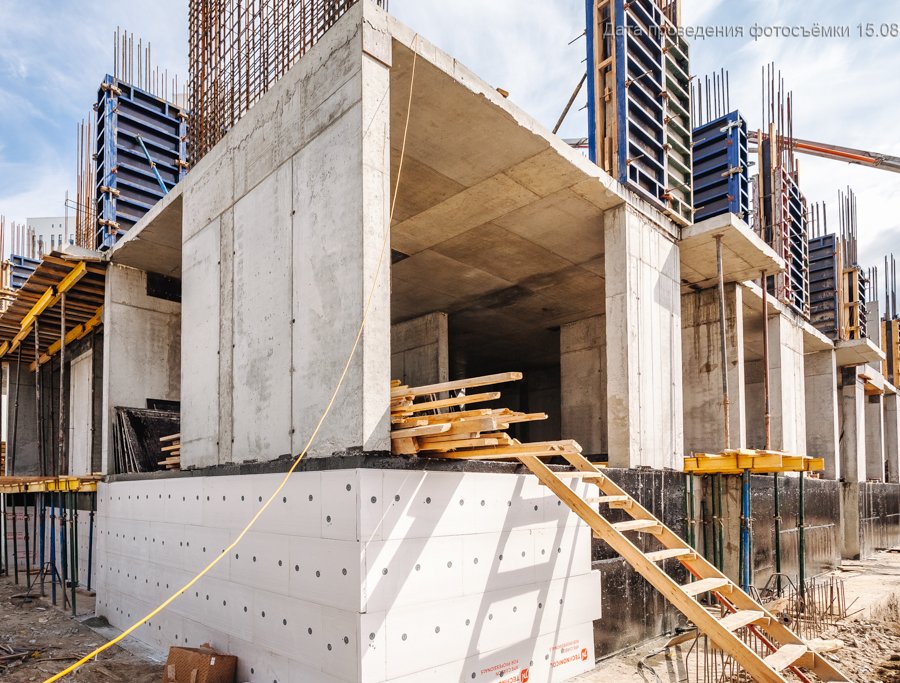

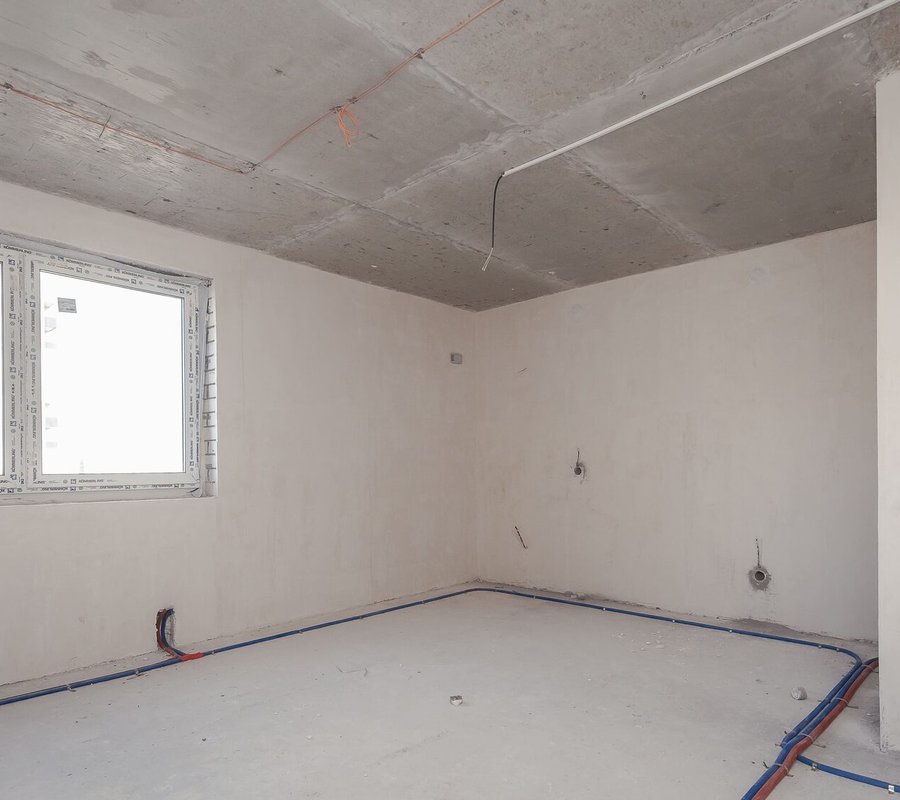

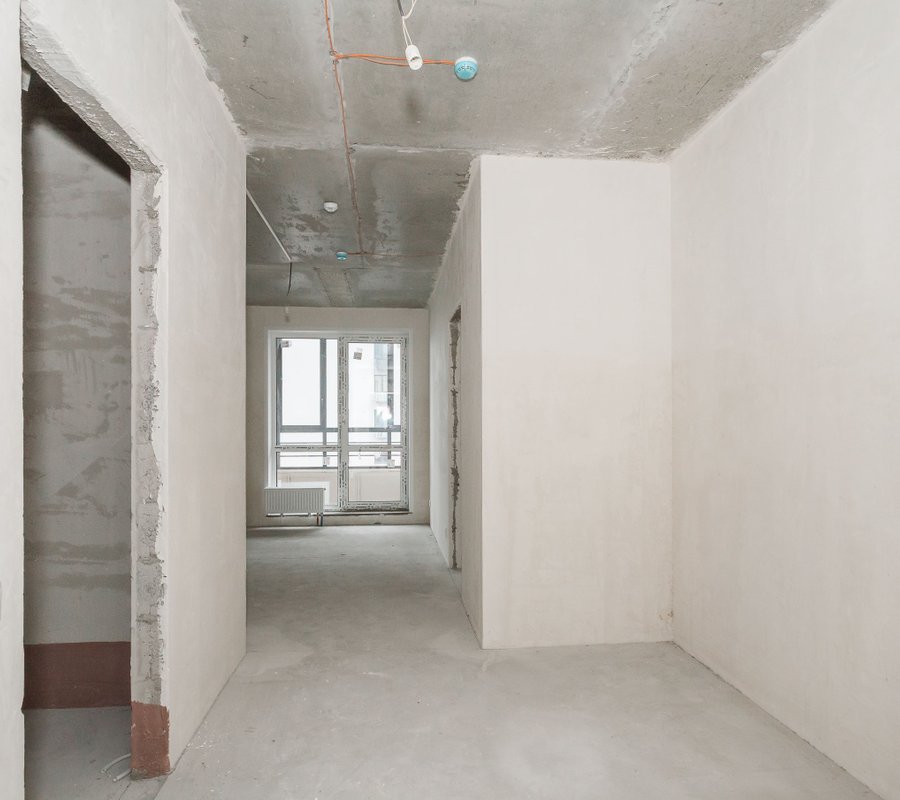

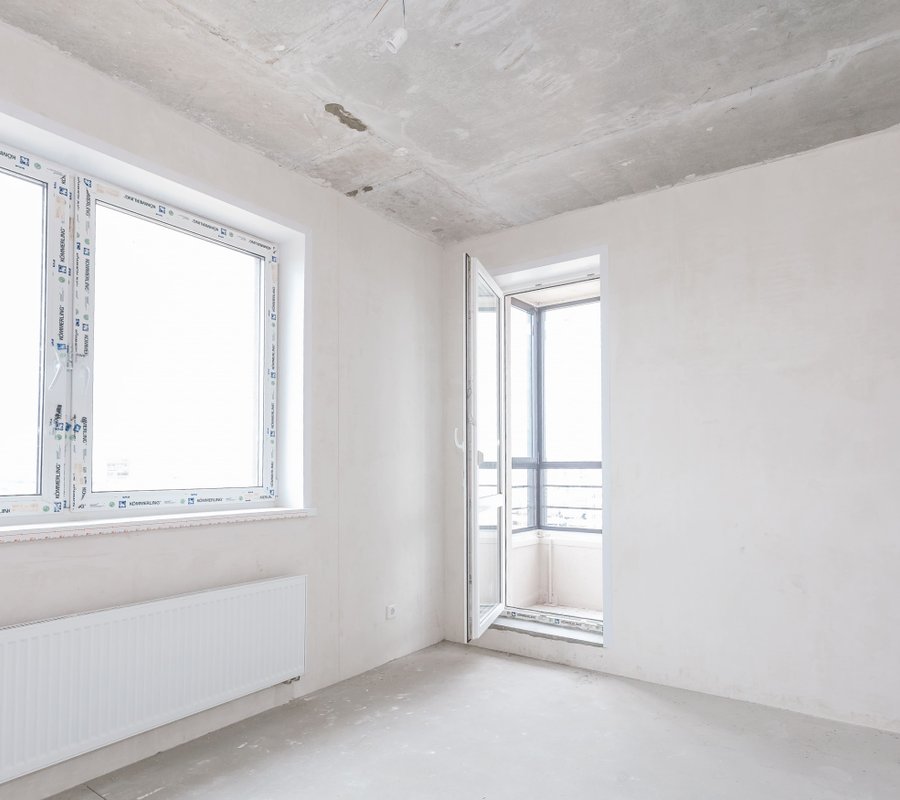

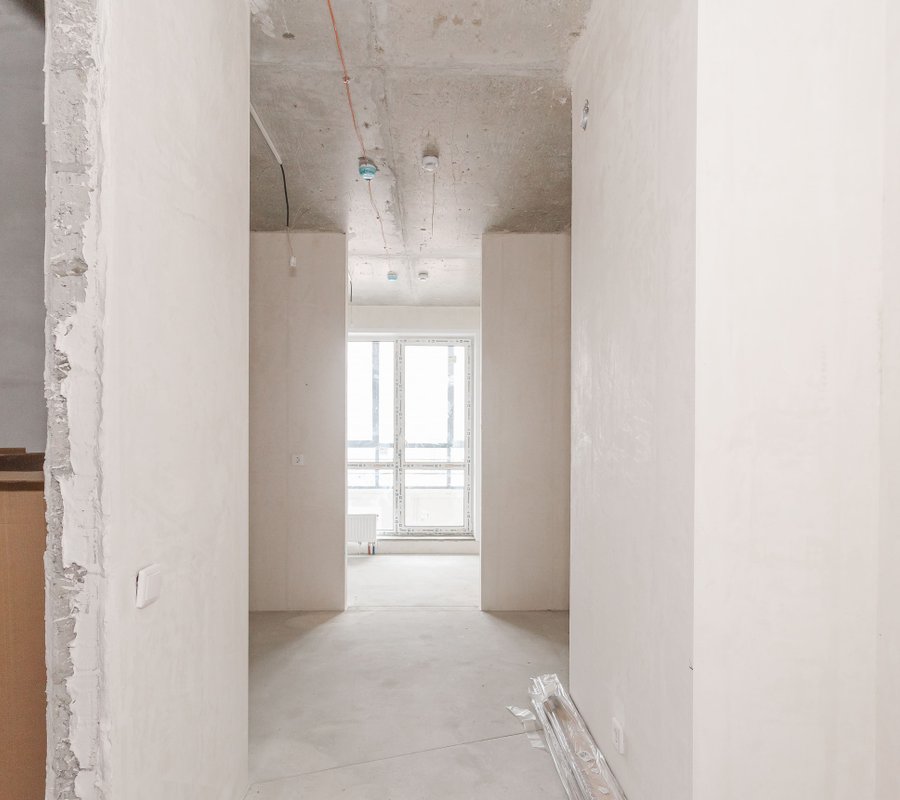

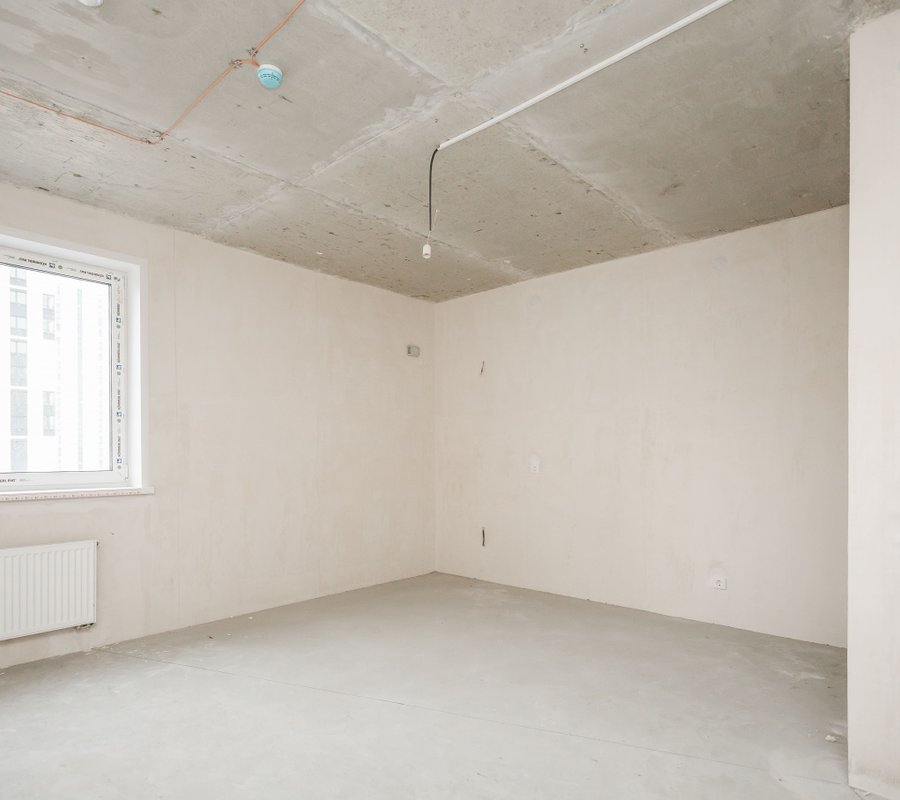

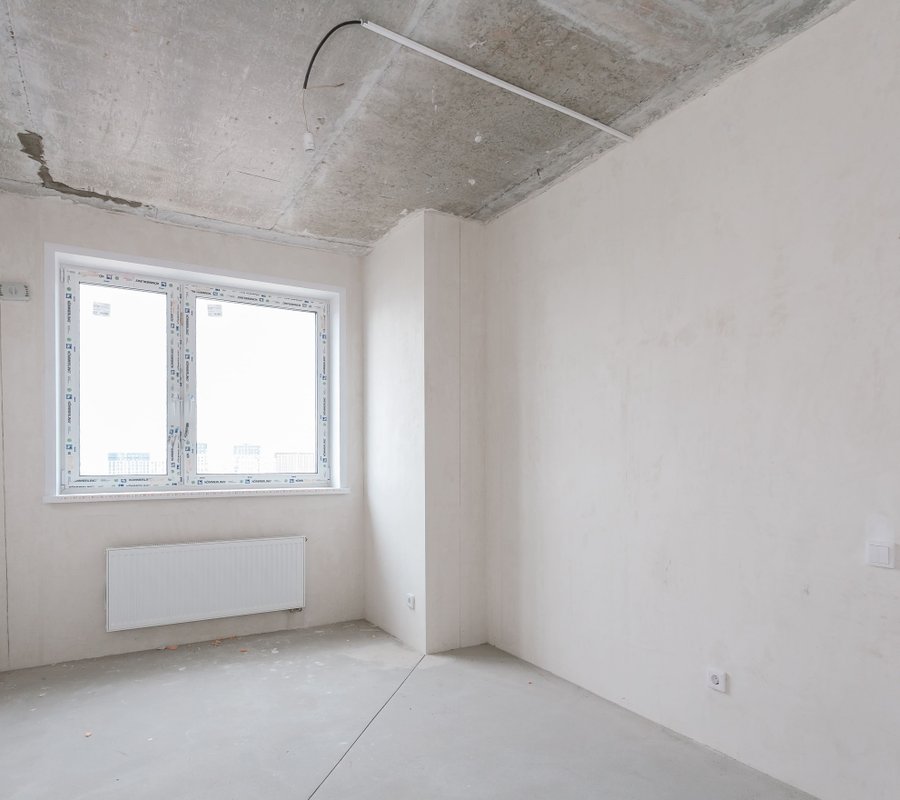

Стены выравниваем по общему уровню и штукатурим. На полу прокладываем слой звукоизоляции и цементно-песчаную стяжку, в мокрых зонах - дополнительный слой гидроизоляции.

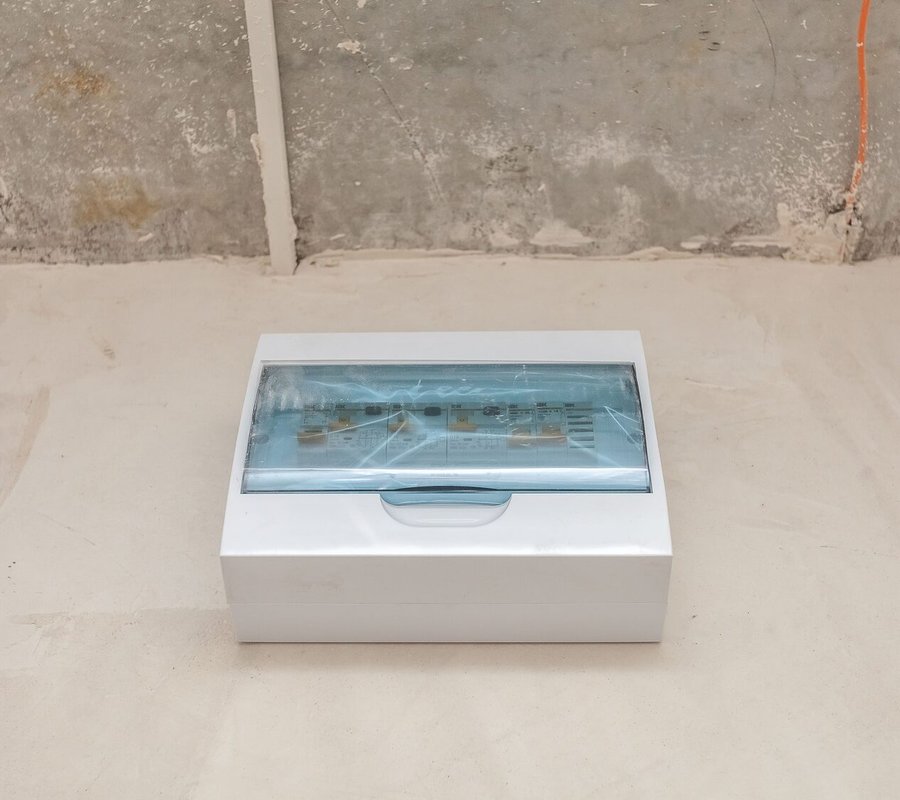

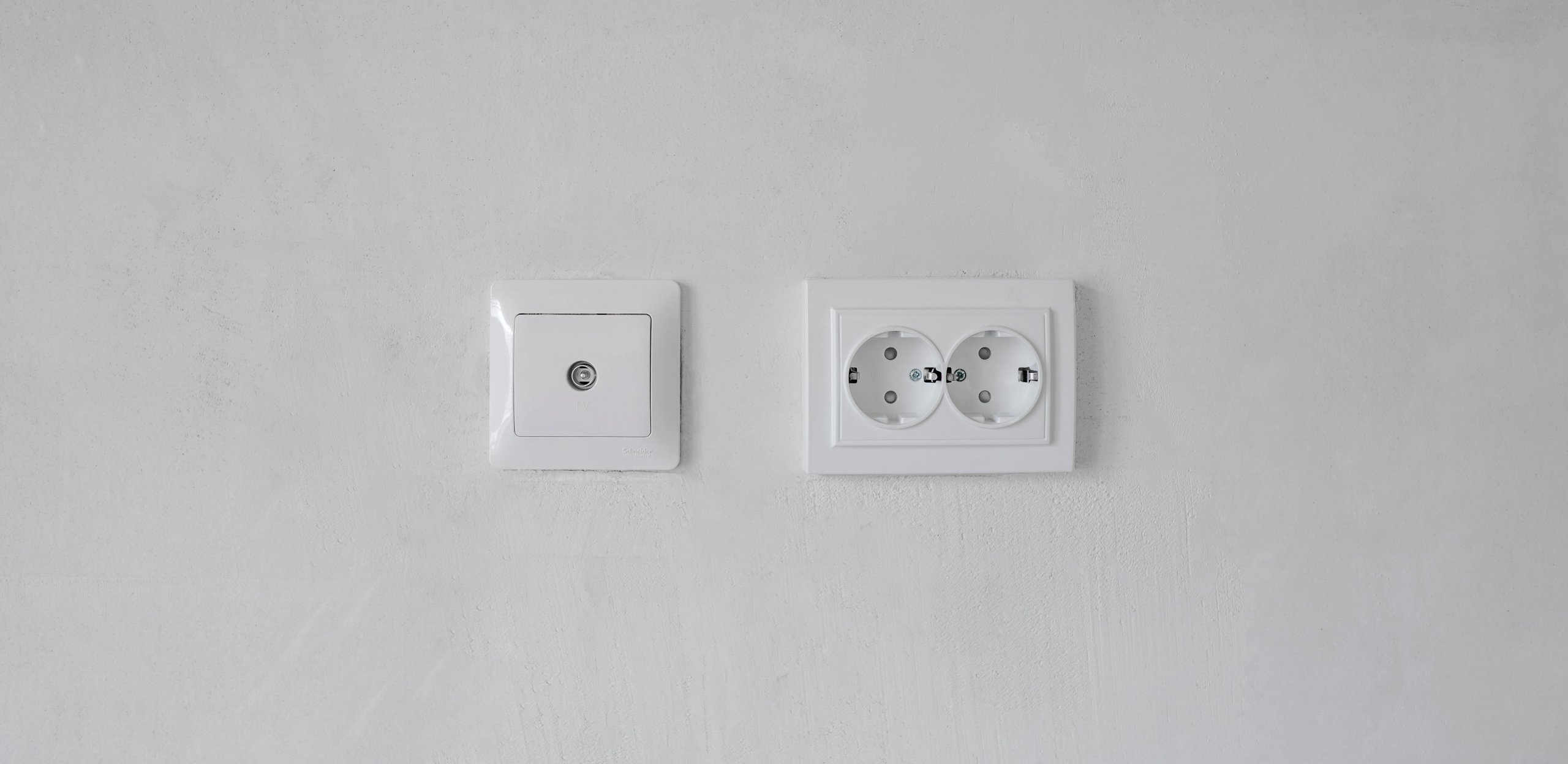

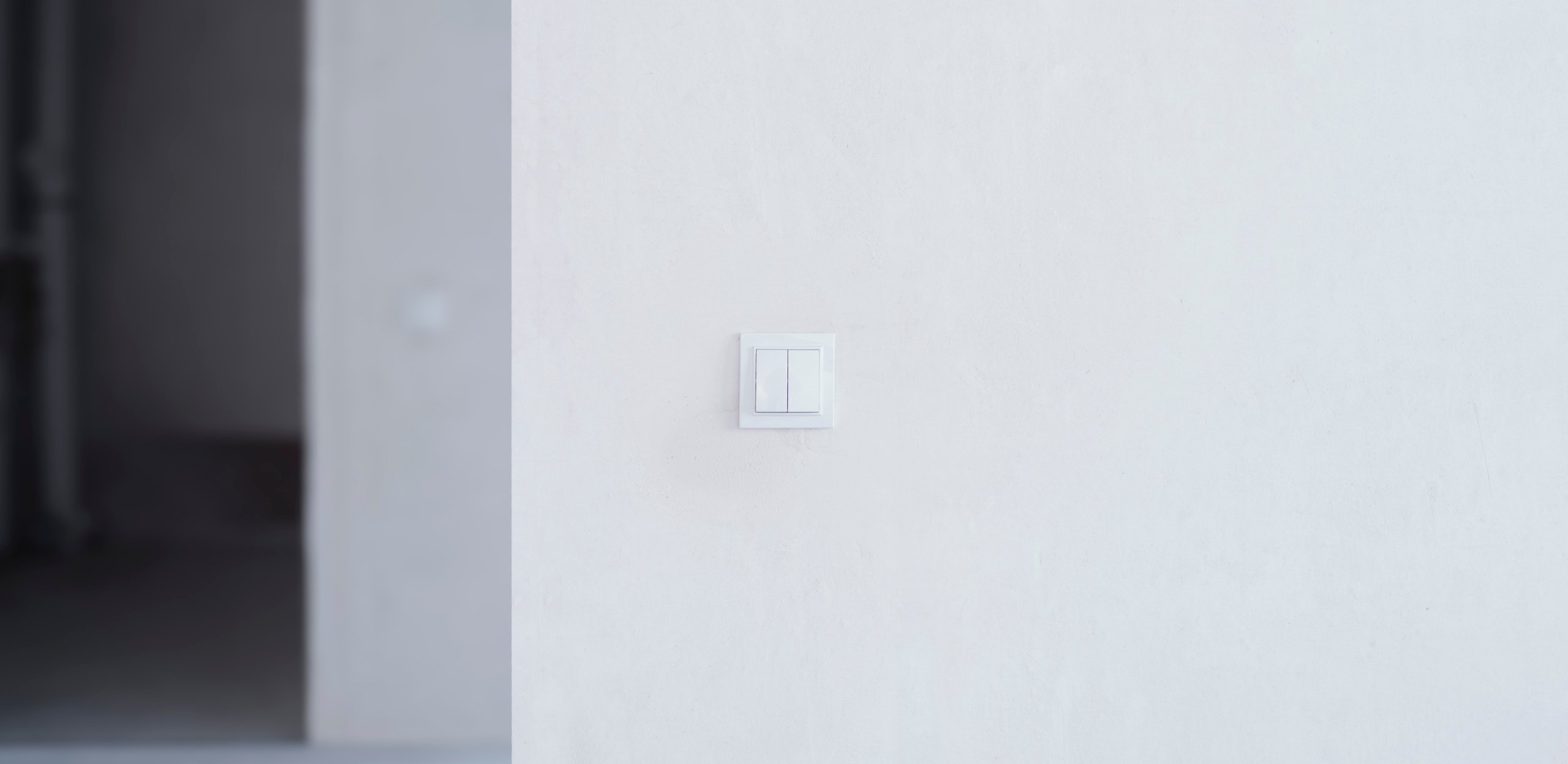

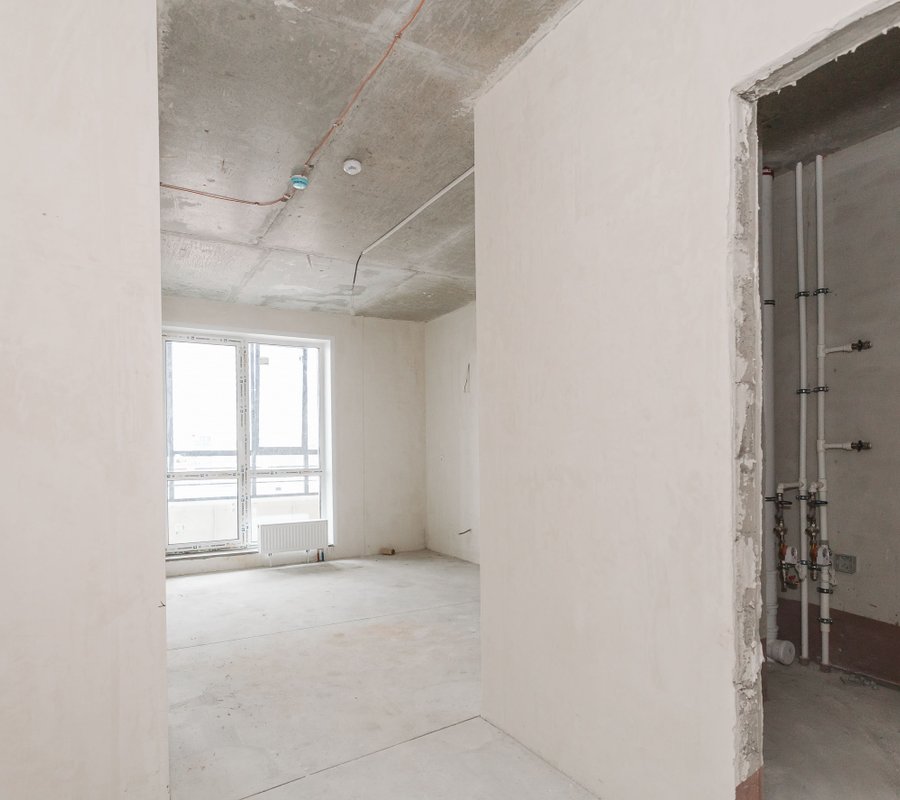

Делаем разводку электричества и ставим розетки с выключателями. Счётчики на тепло, электричество и воду ставим самостоятельно.
Это не финальные работы, но они уменьшат количество грязи и ускорят ремонт.

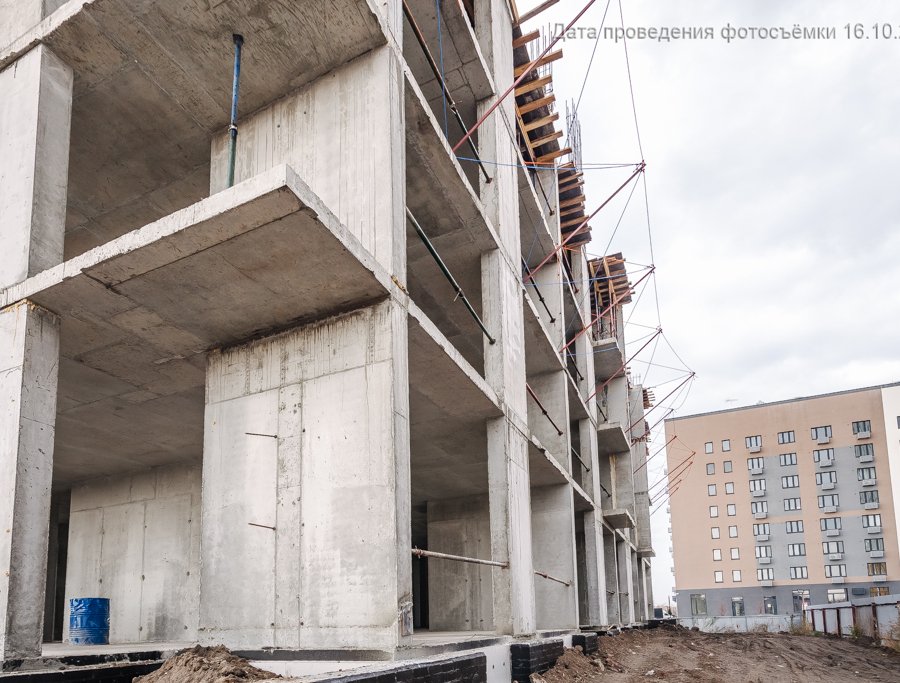

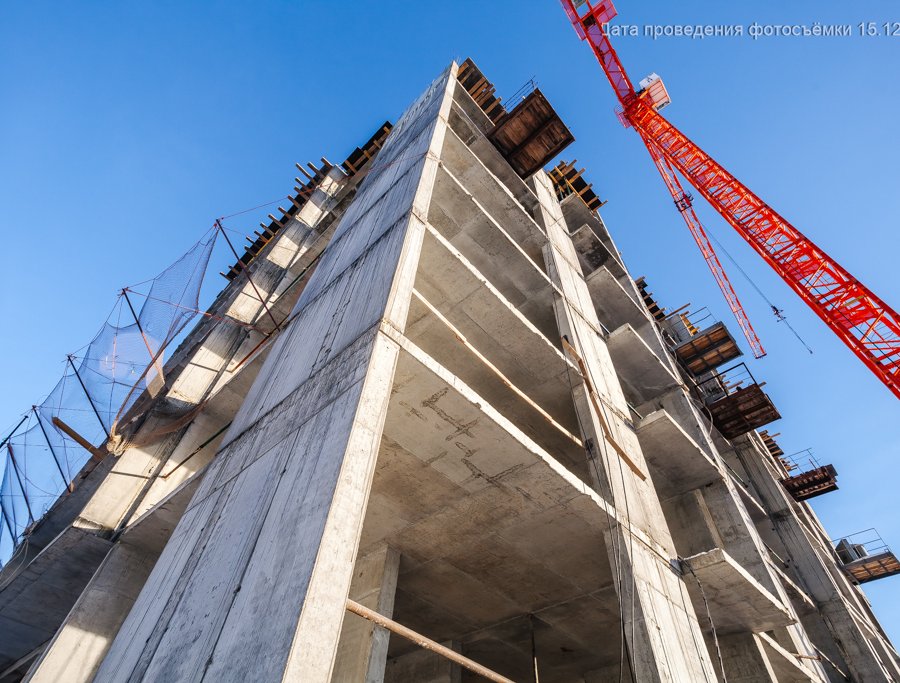

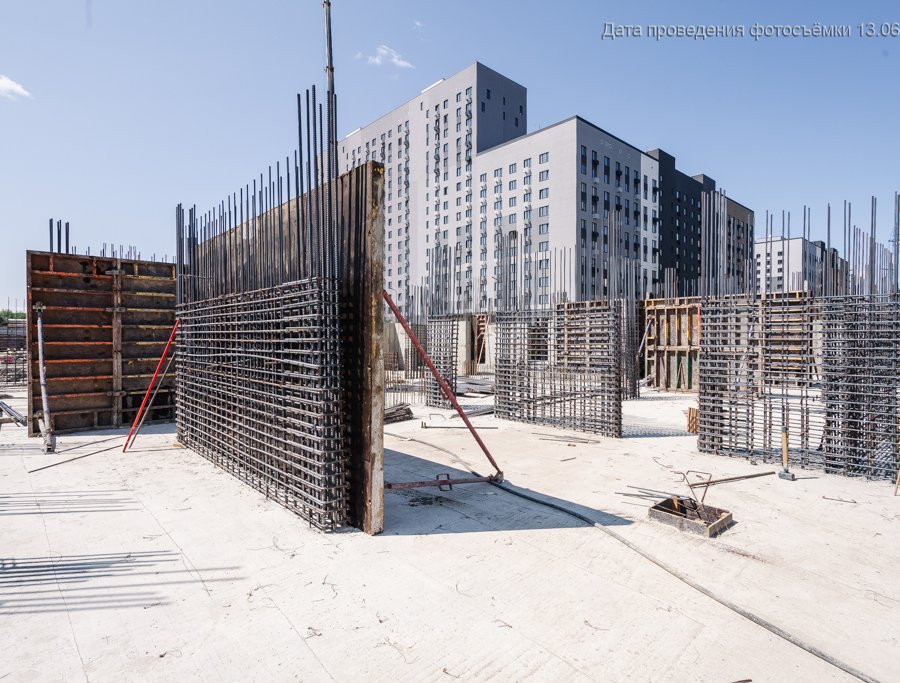

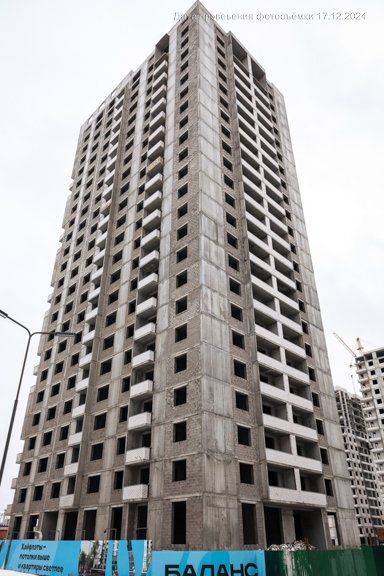

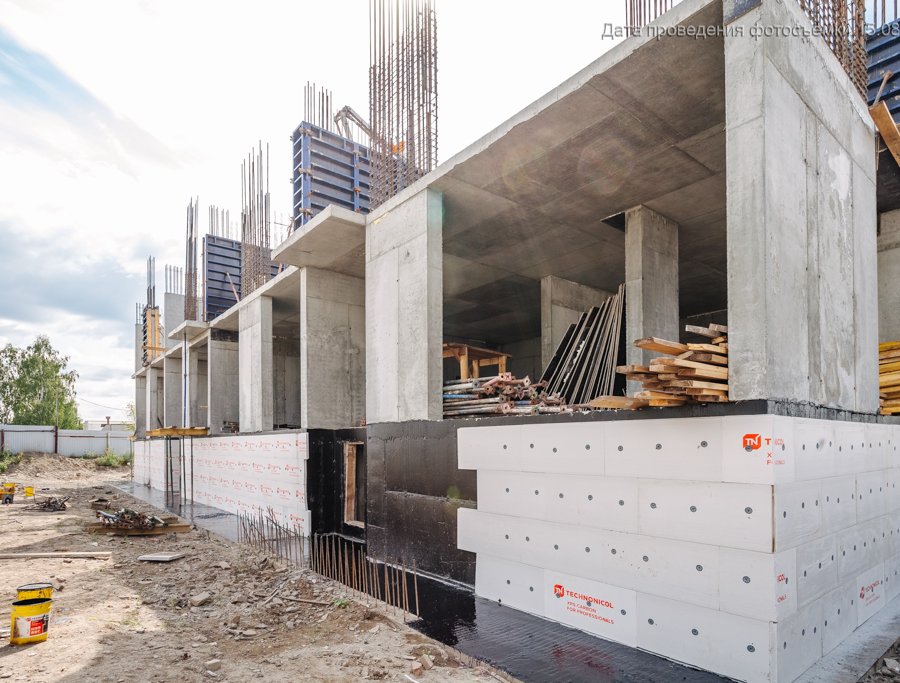

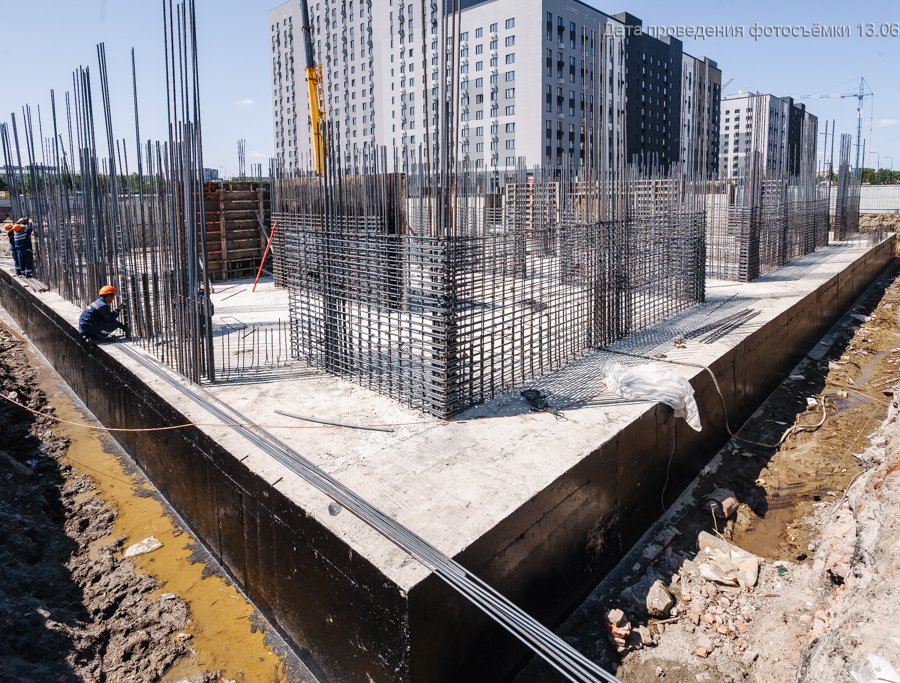

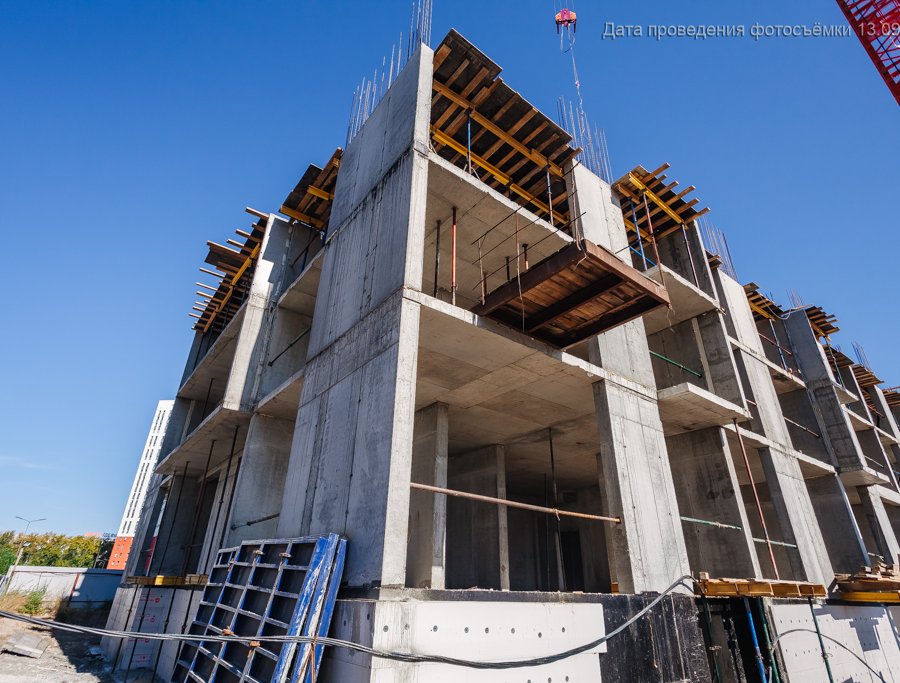

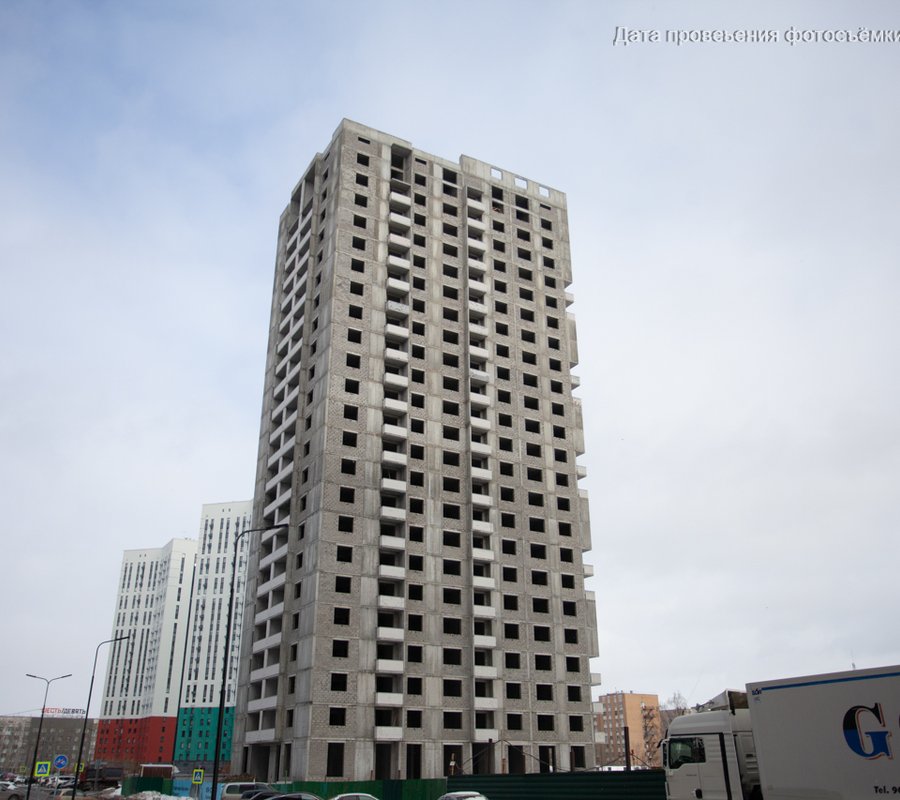

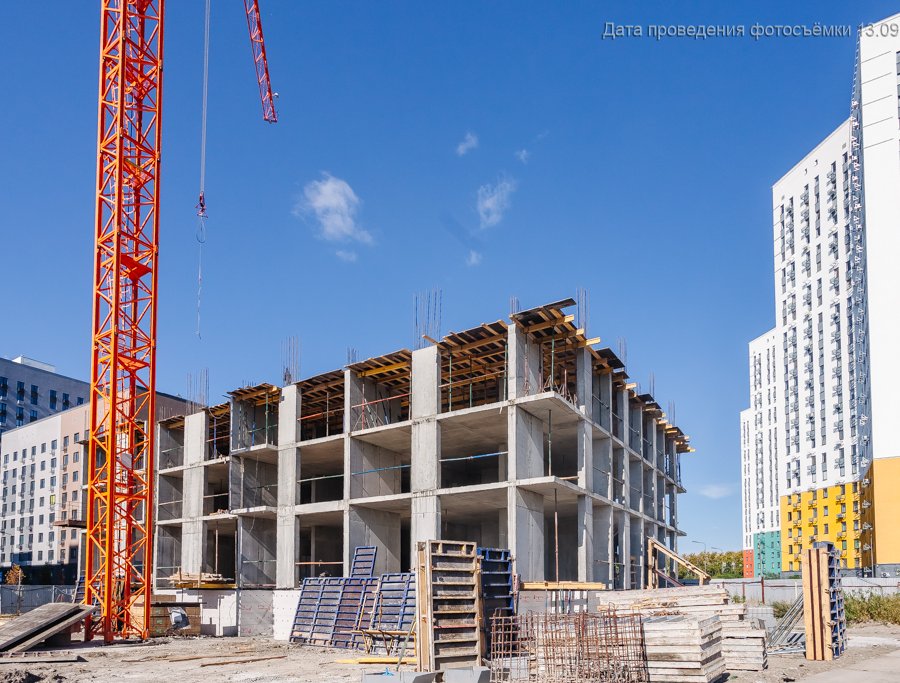

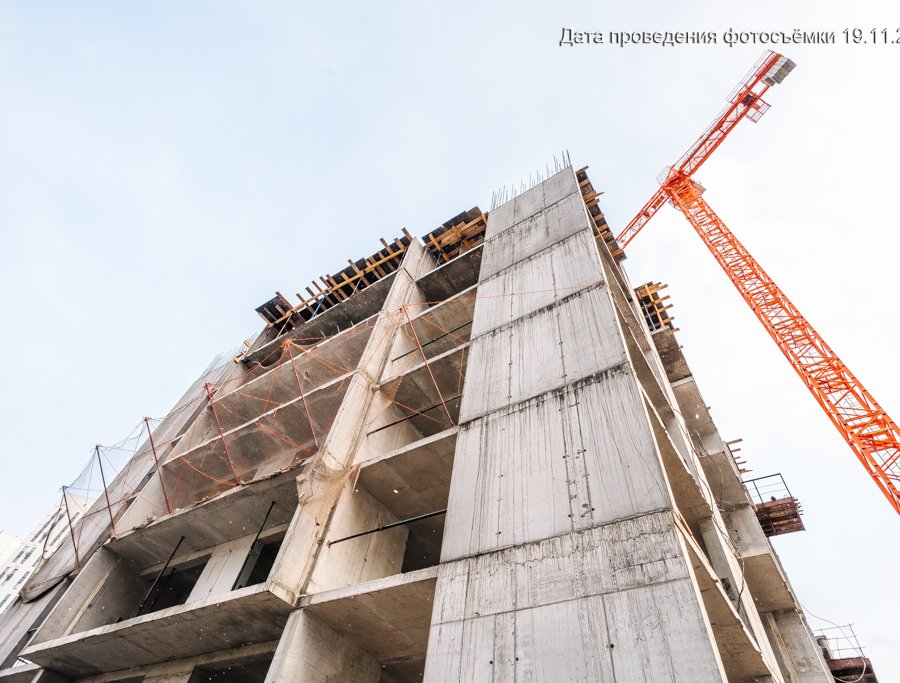

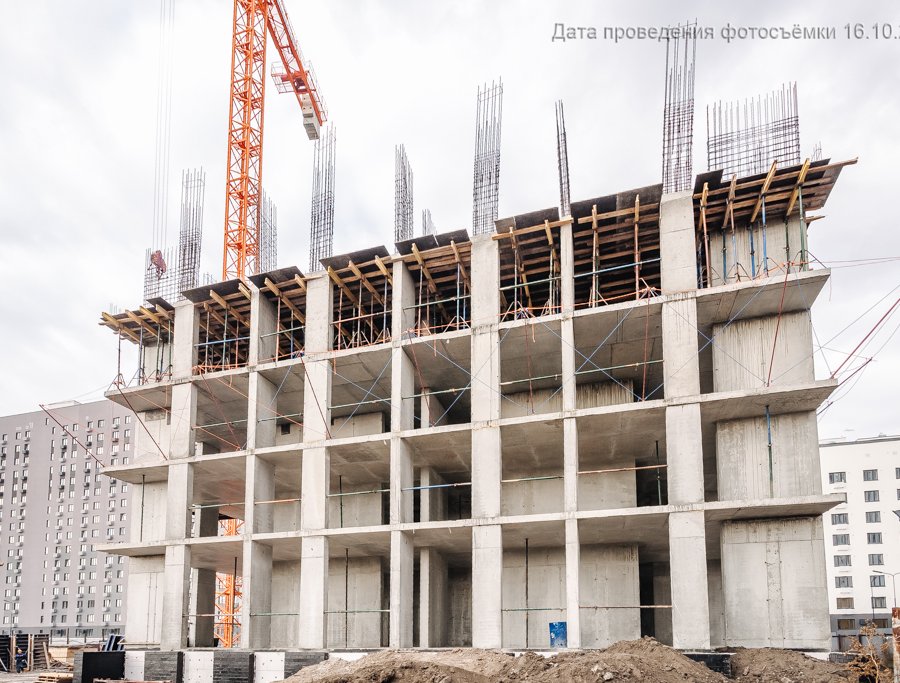

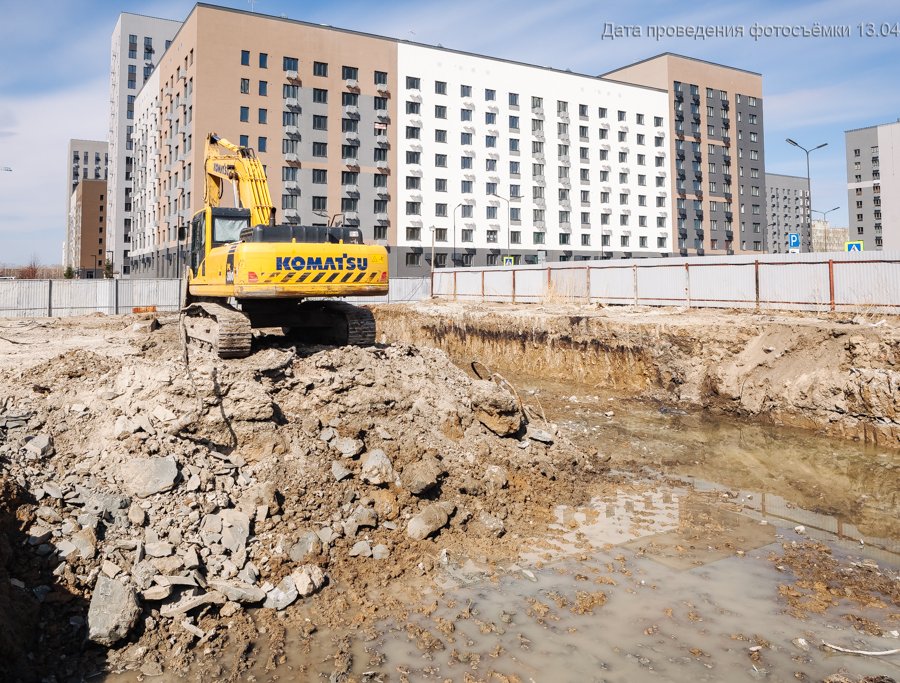

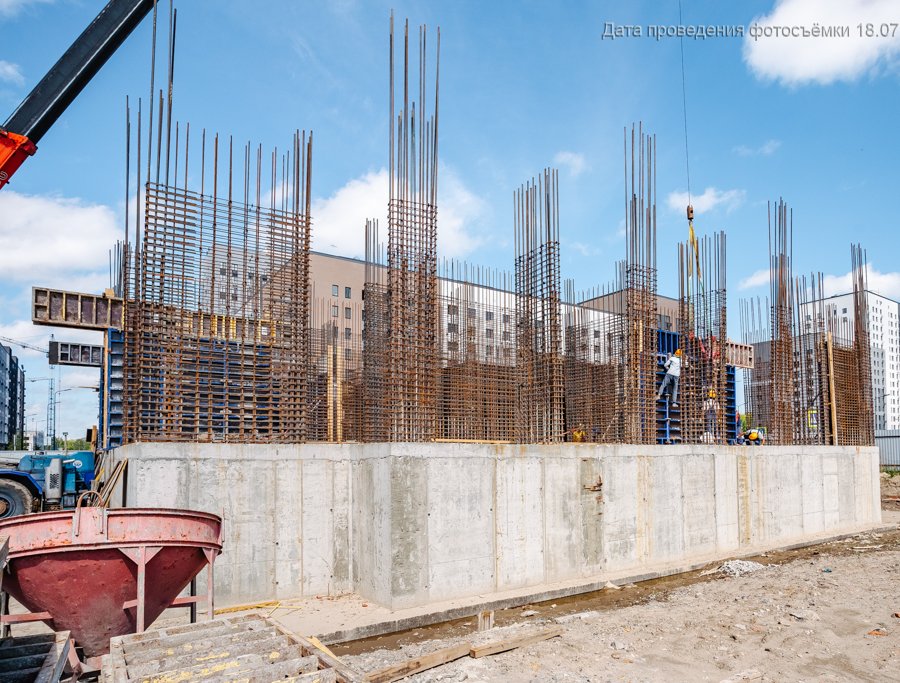

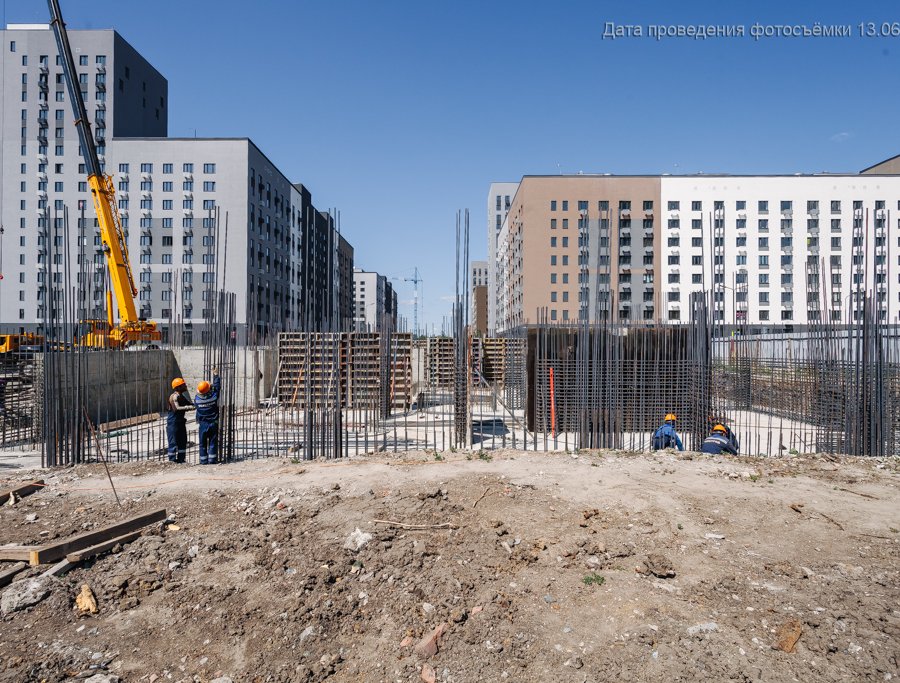

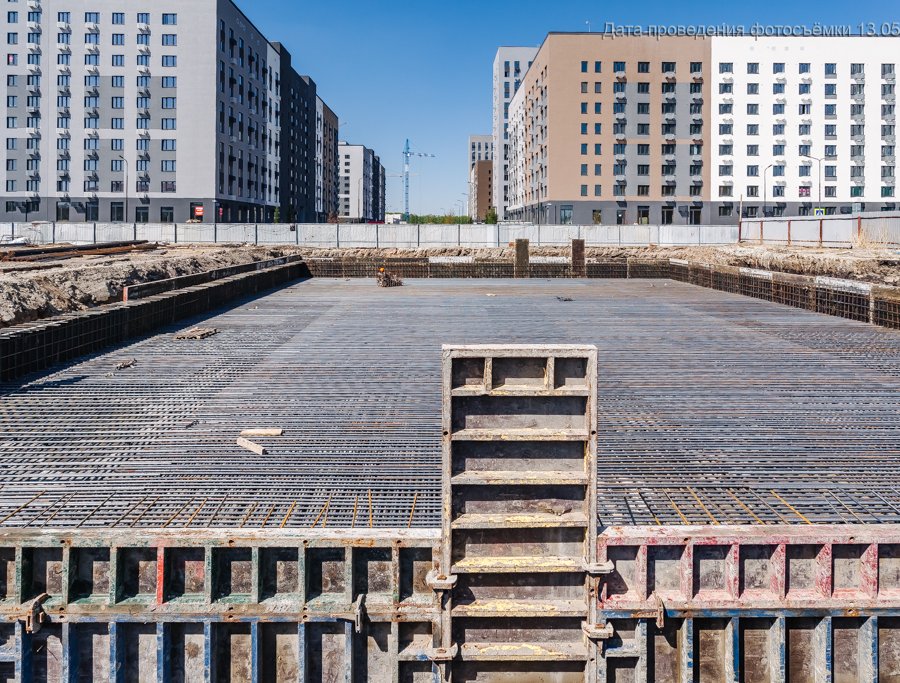

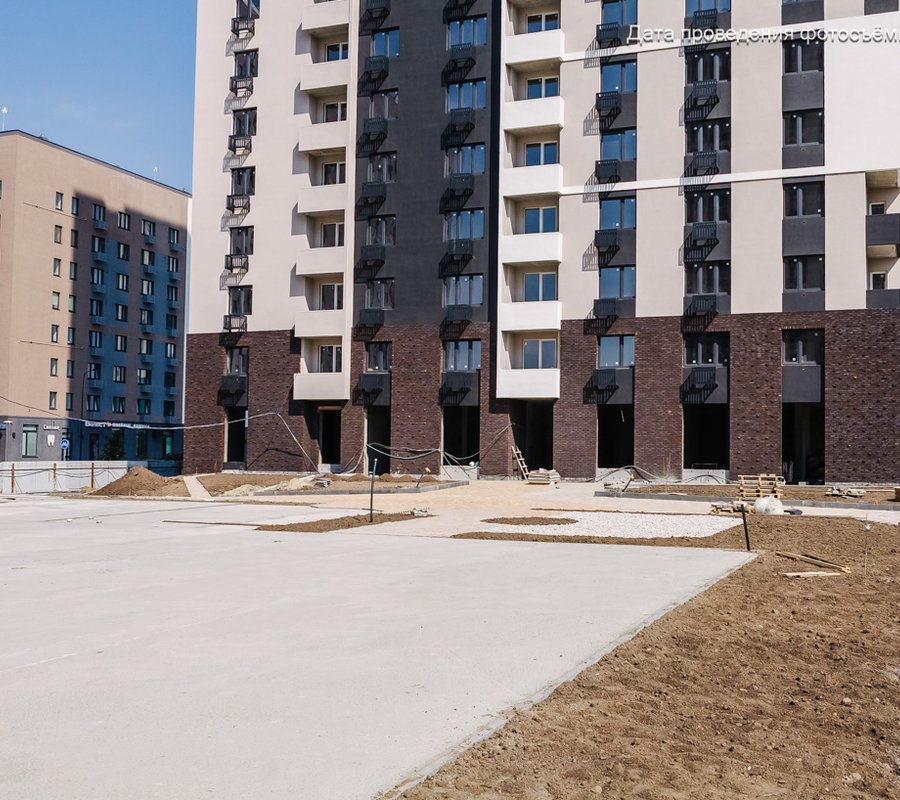

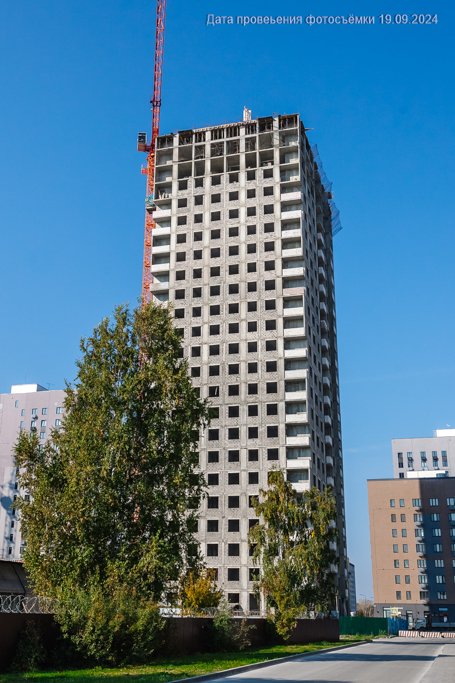

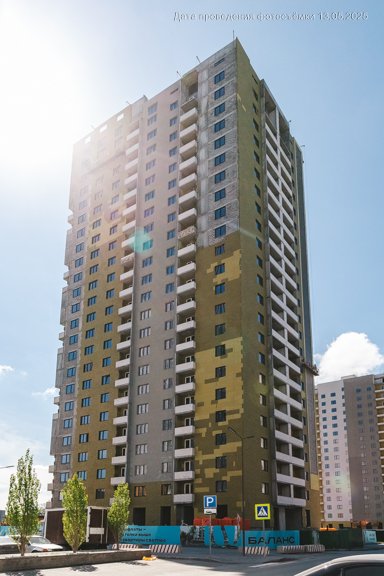

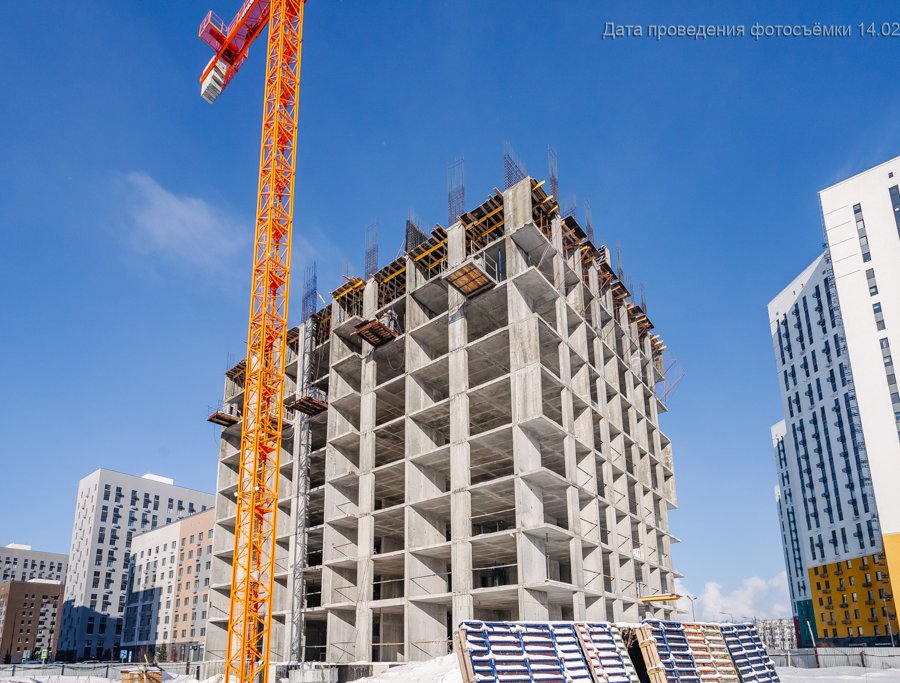

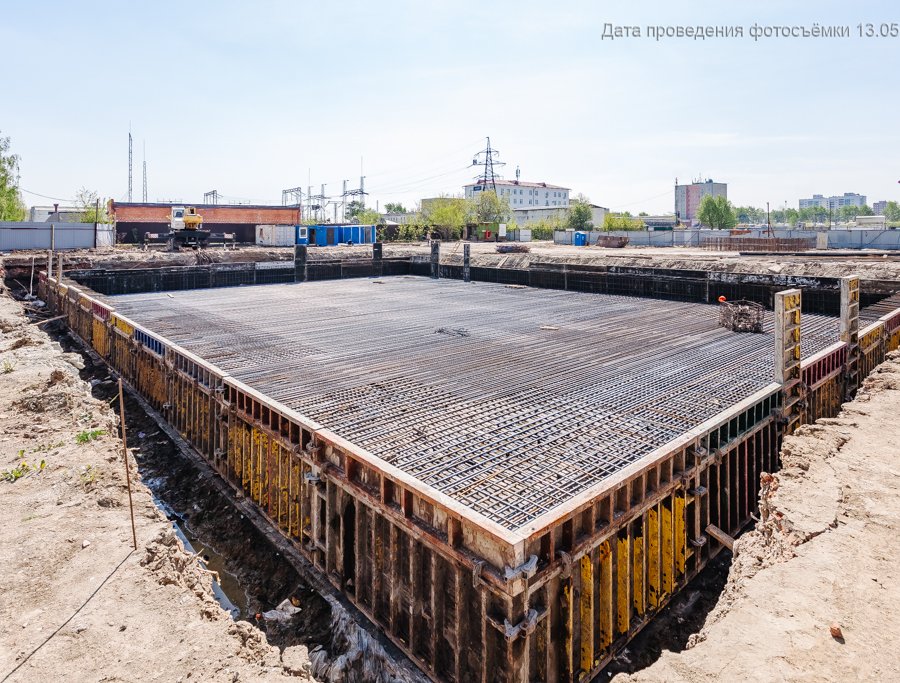

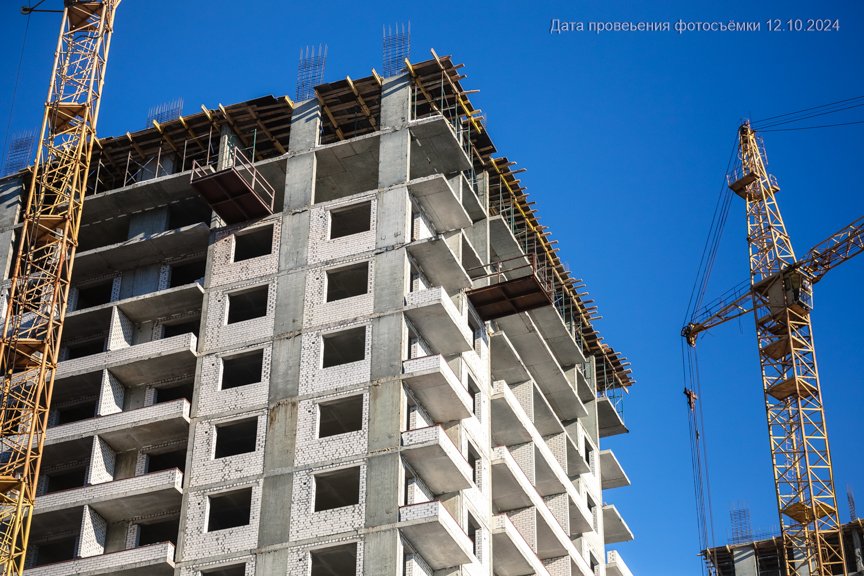

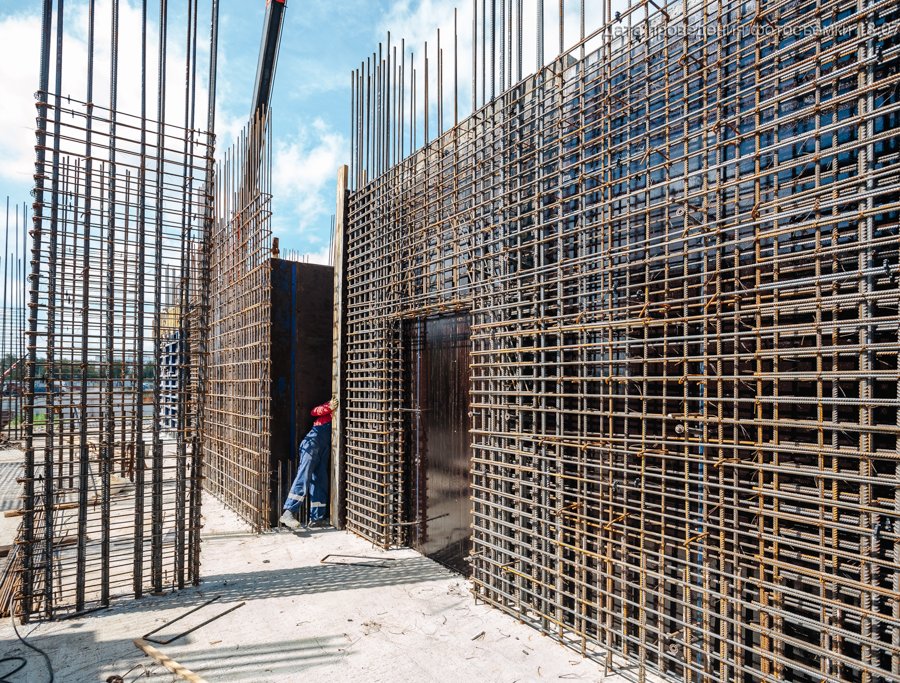

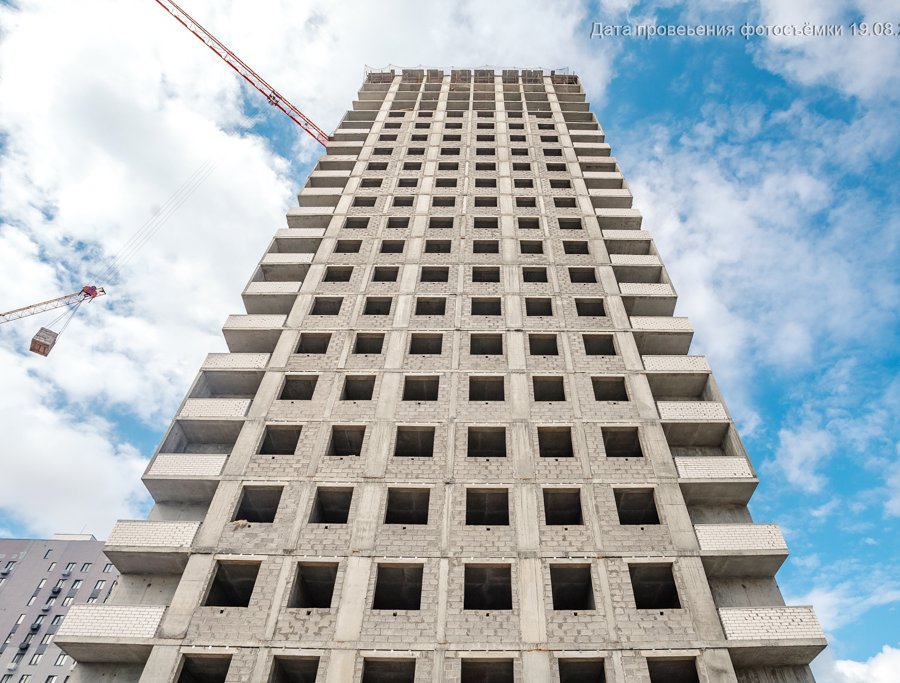

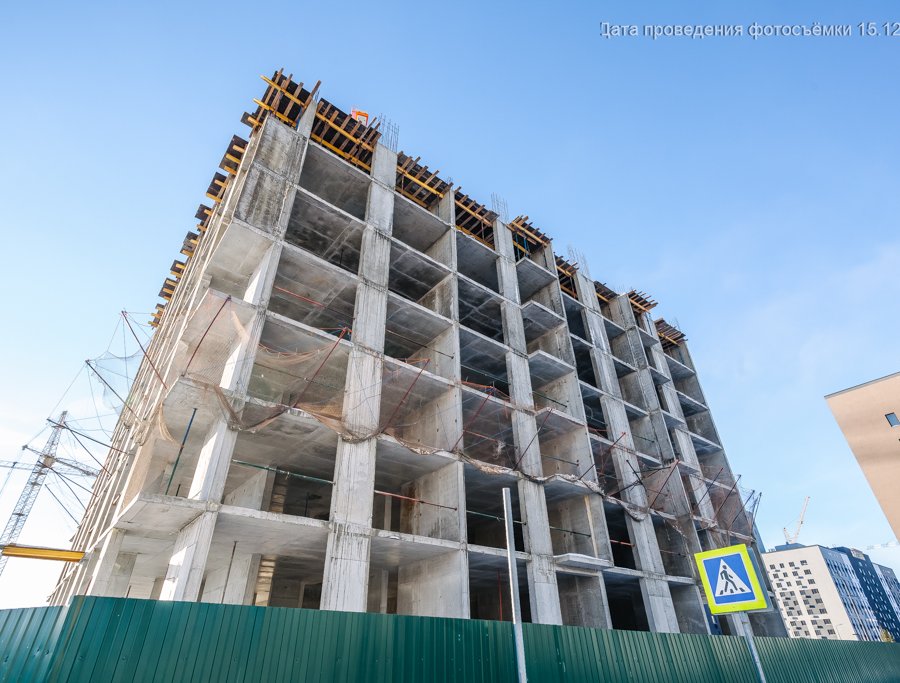

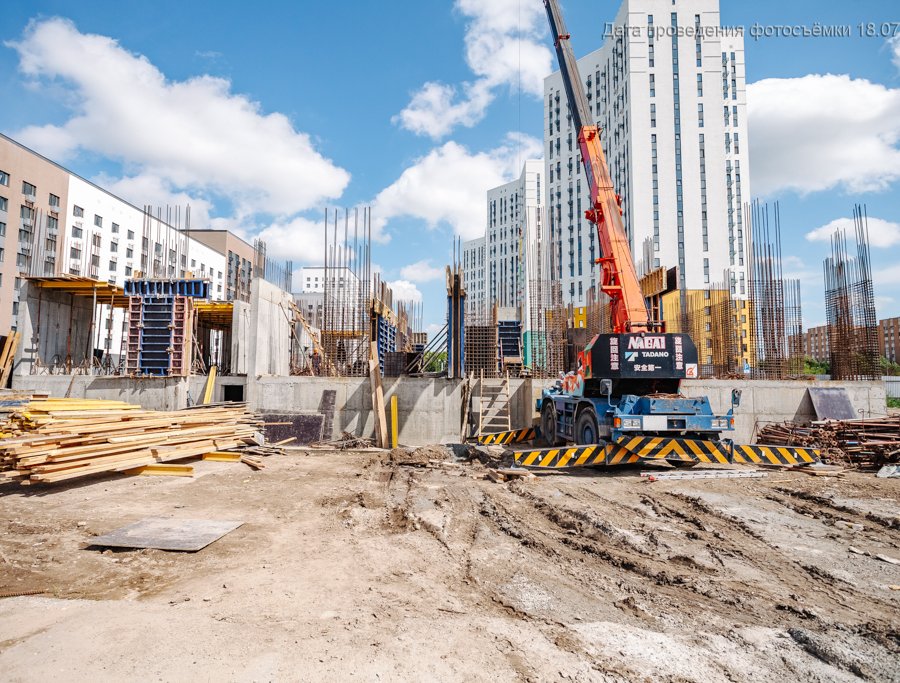

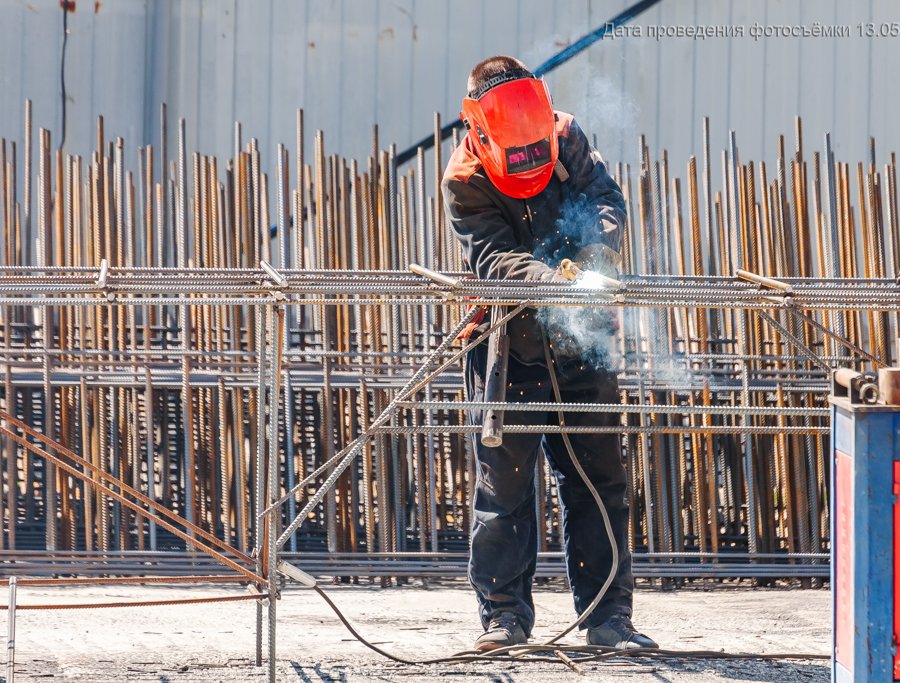

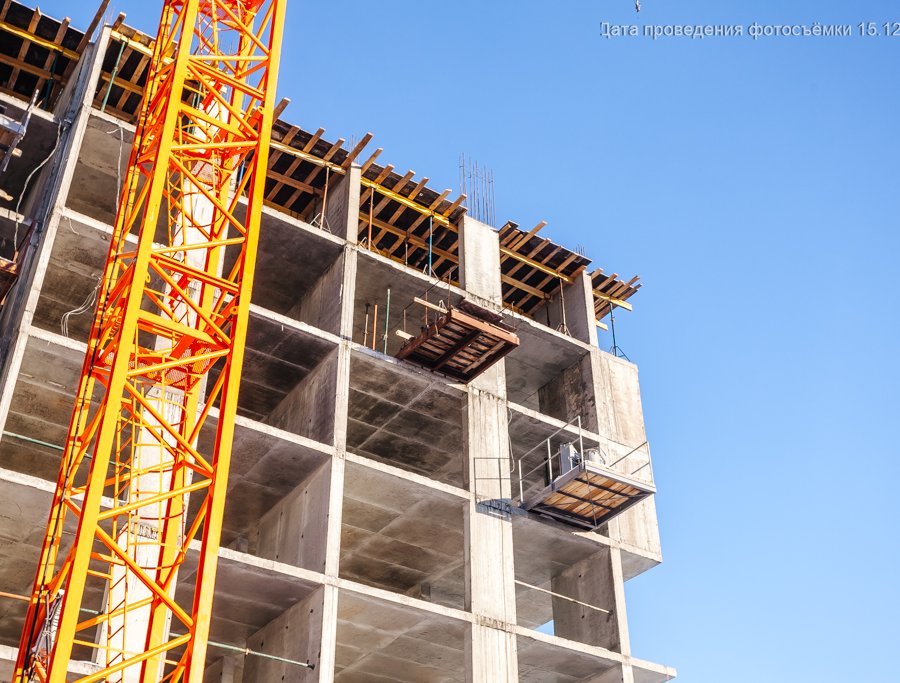

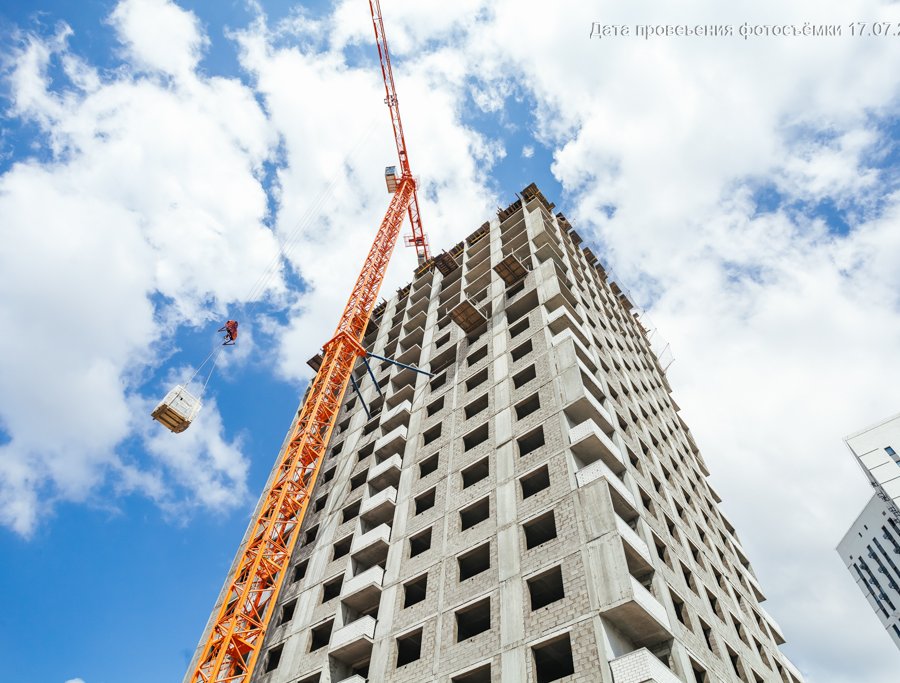

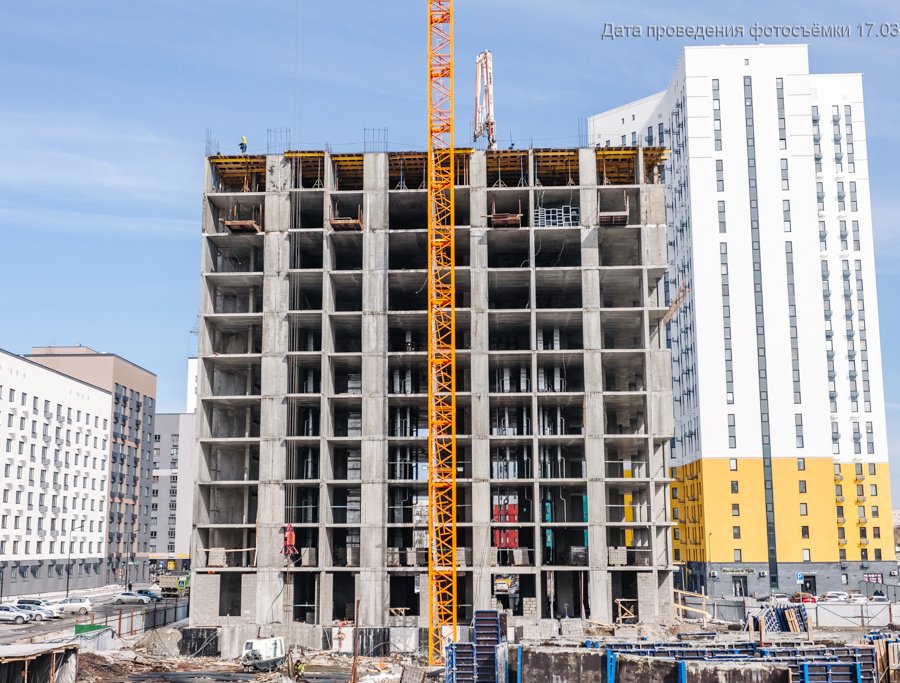

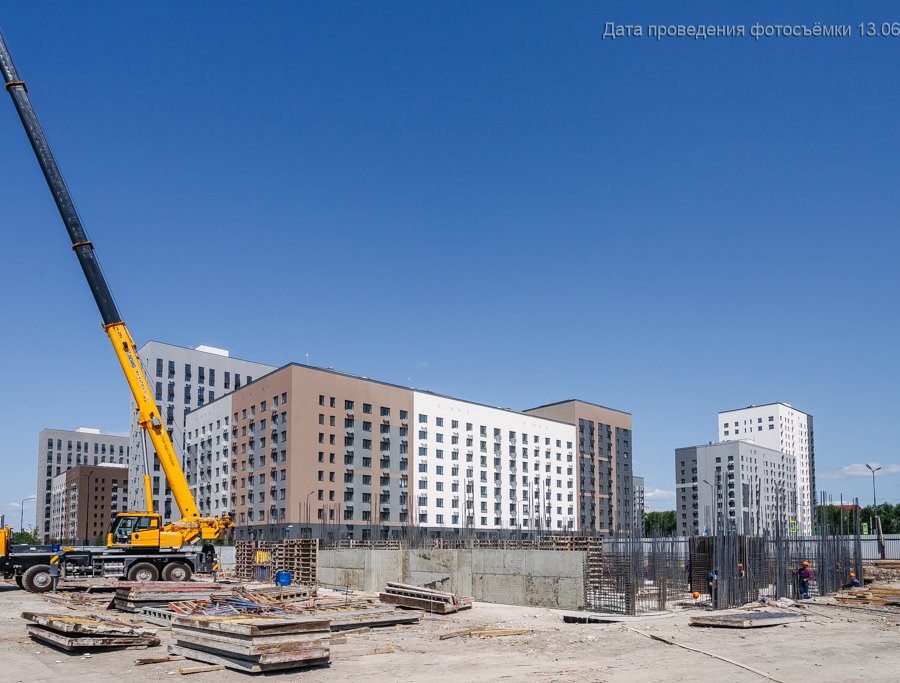

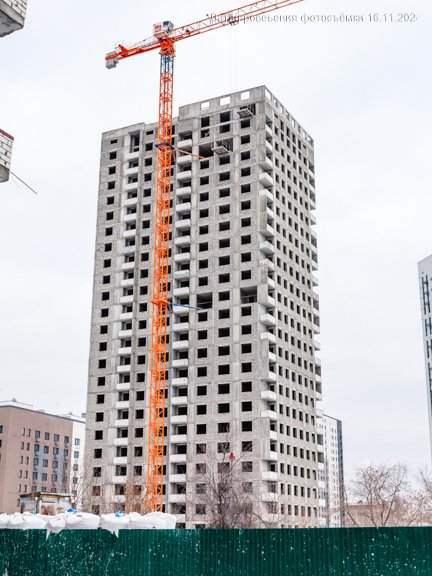

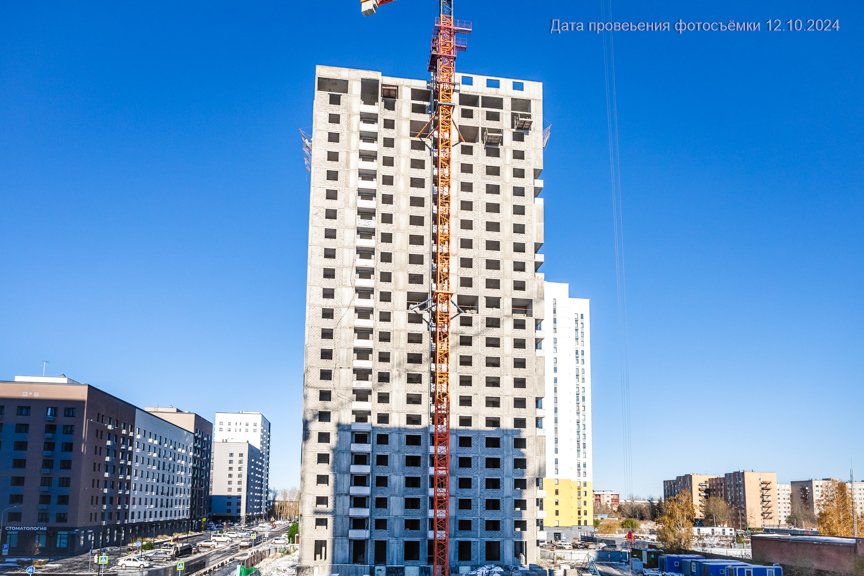

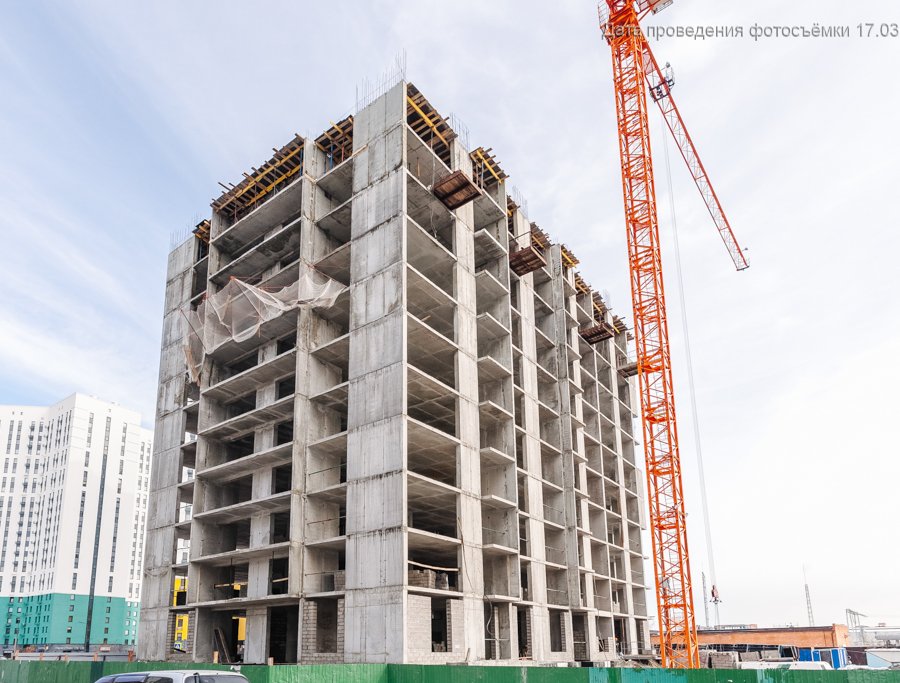

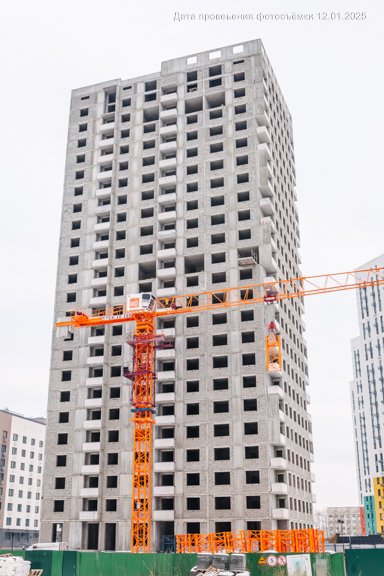

Во дворе ГП-16 и ГП-17 специалисты заняты работами по благоустройству.

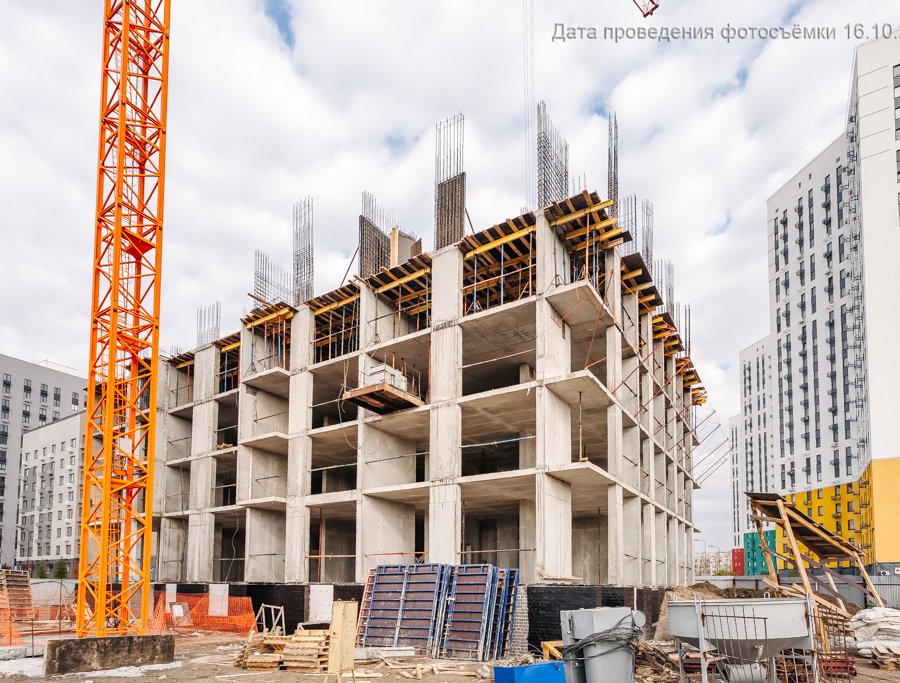

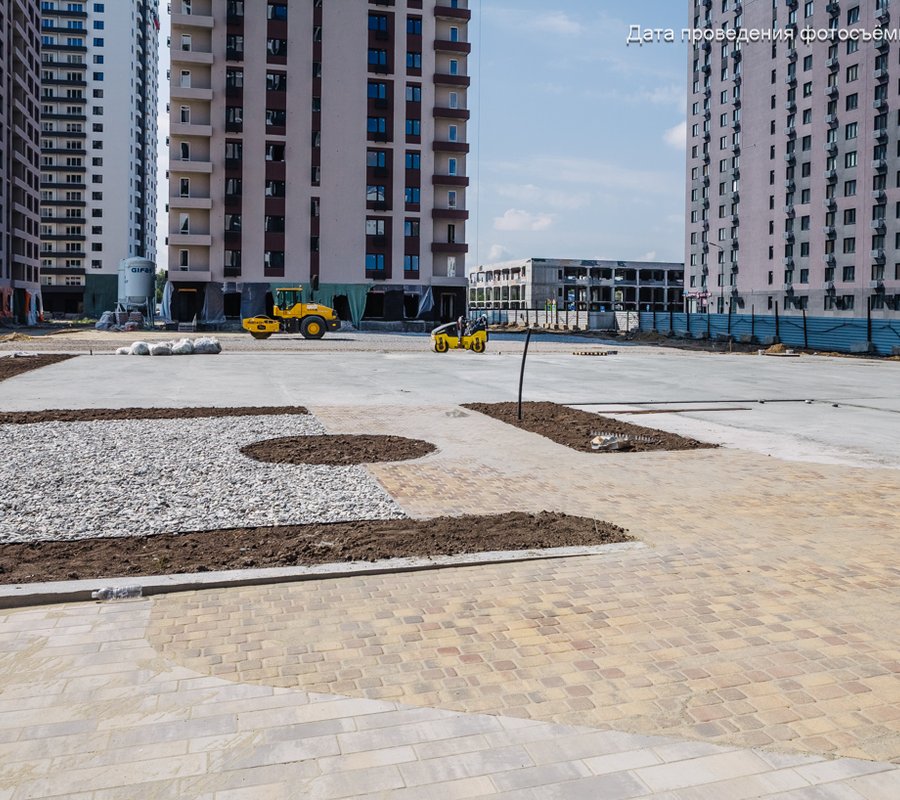

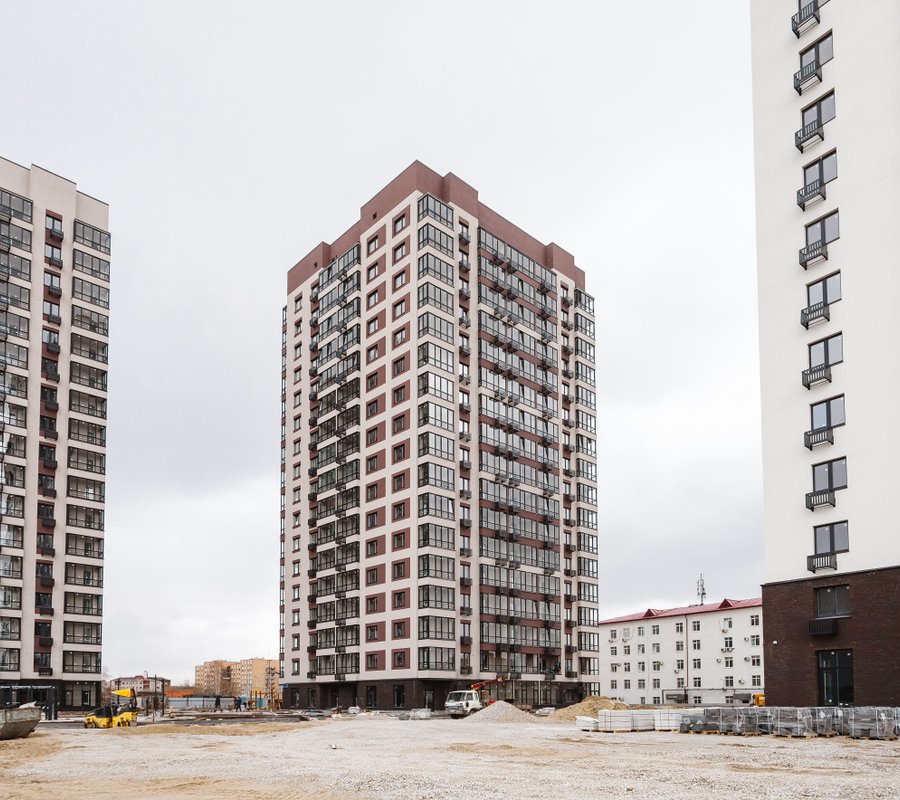

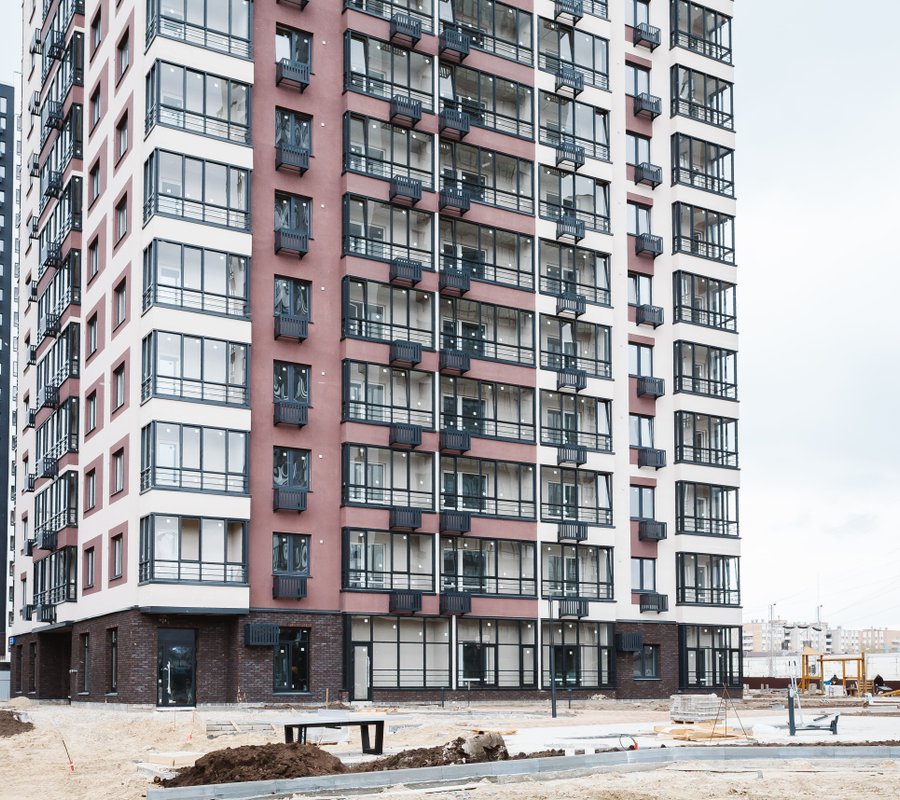

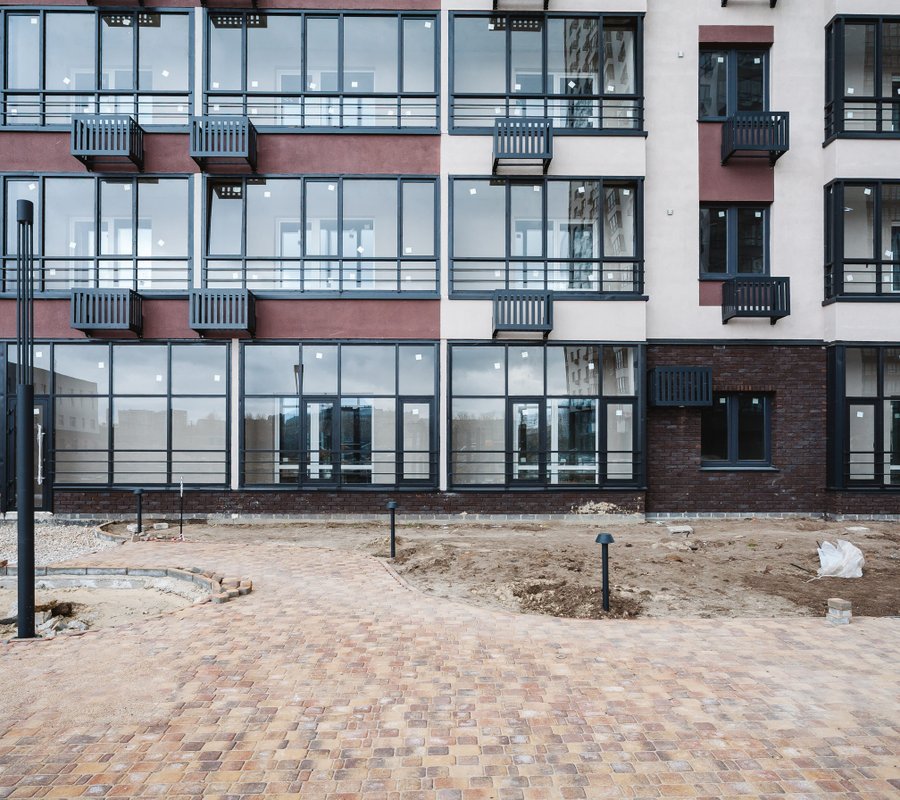

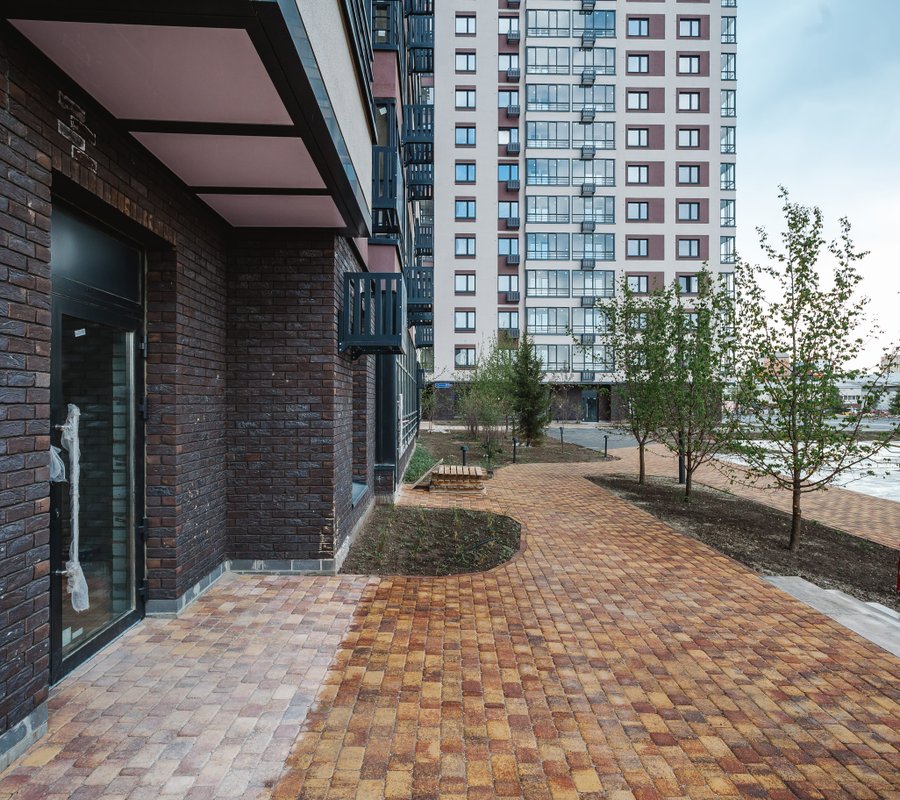

Укладка брусчатки завершена, готово и асфальтовое покрытие вокруг дома. Свои места заняли кустарники и крупные деревья. Идёт монтаж бордюрных лент в клумбах и оснований для газона, который высадят уже скоро. На фасаде дома монтируют камеры для комплексного видеонаблюдения. Установлен забор, который отделяет приватную часть двора обоих домов от коммерческих помещений. Осталось сделать безопасное резиновое покрытие на детских и спортивных площадках.

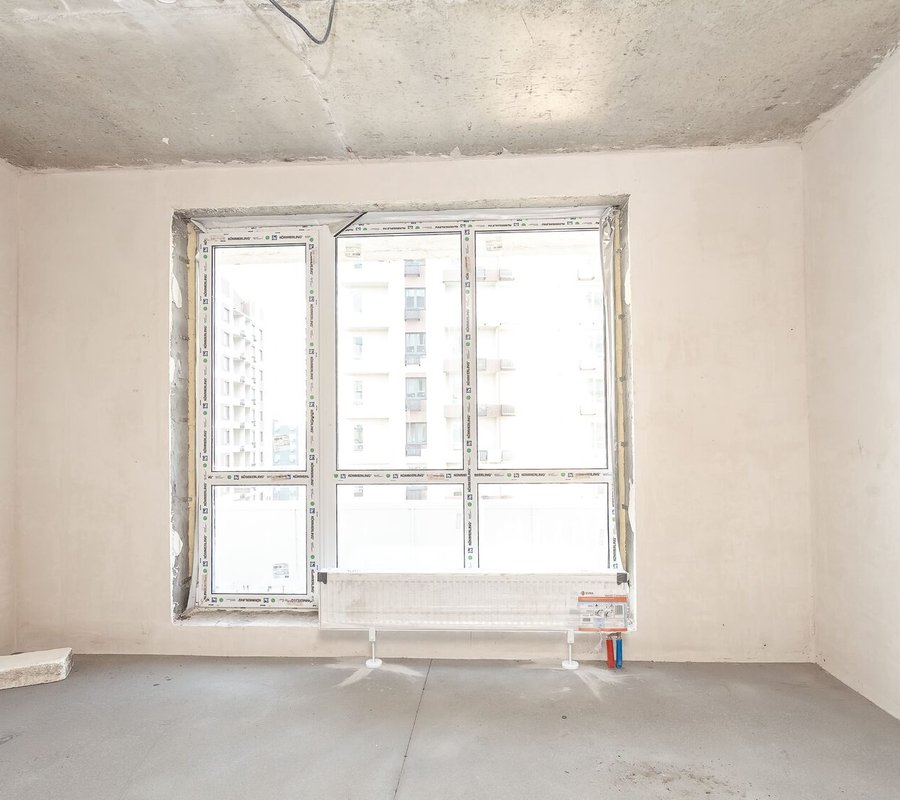

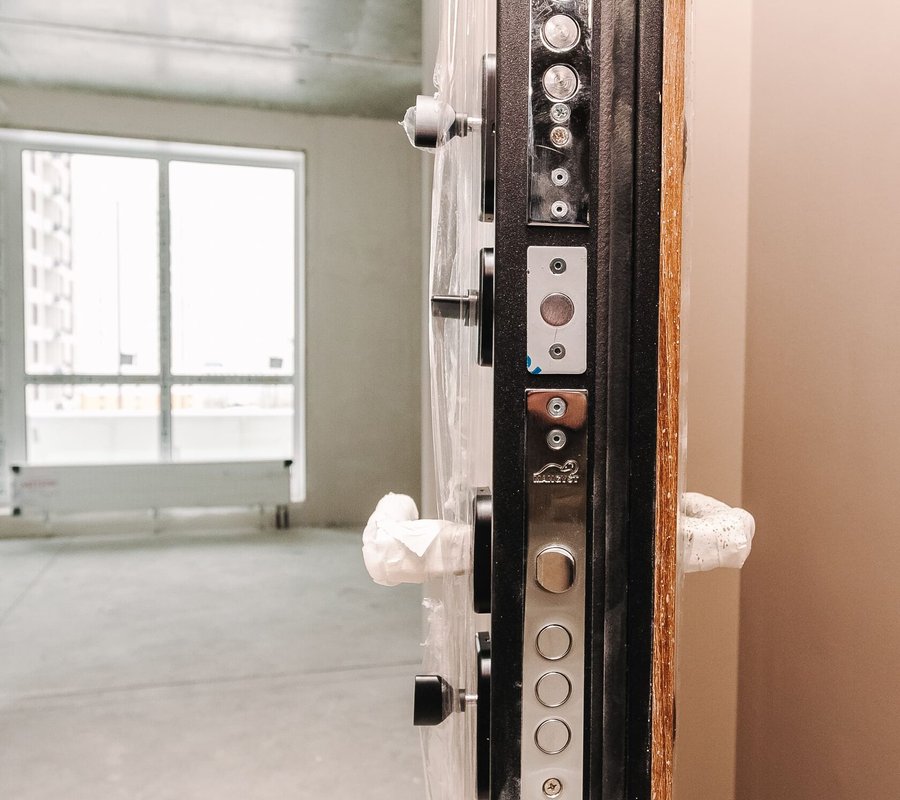

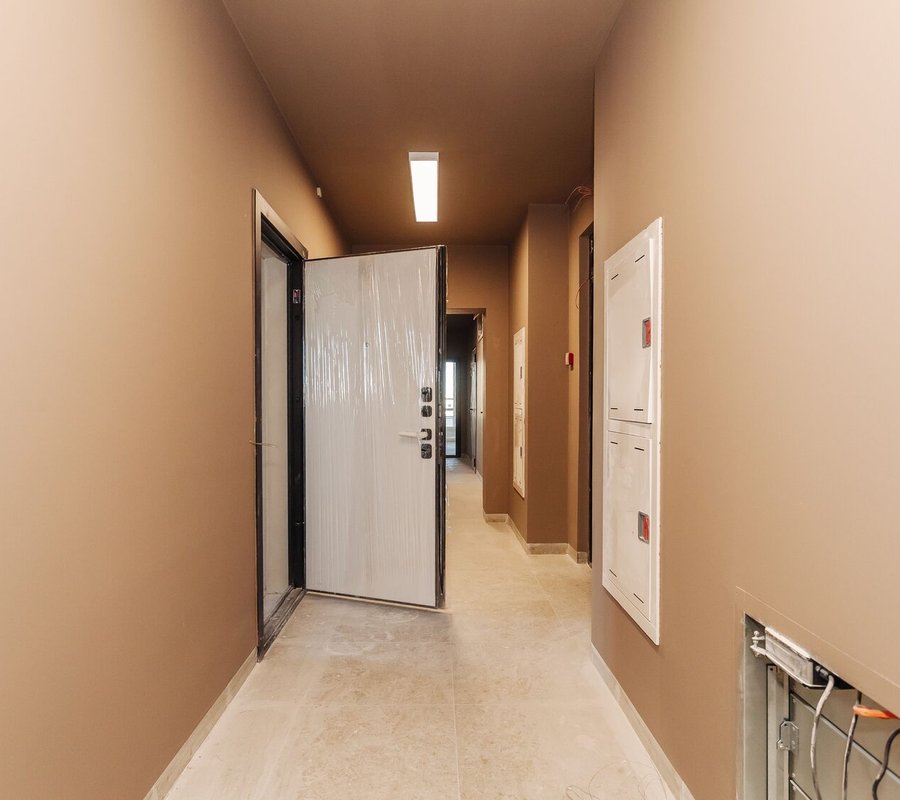

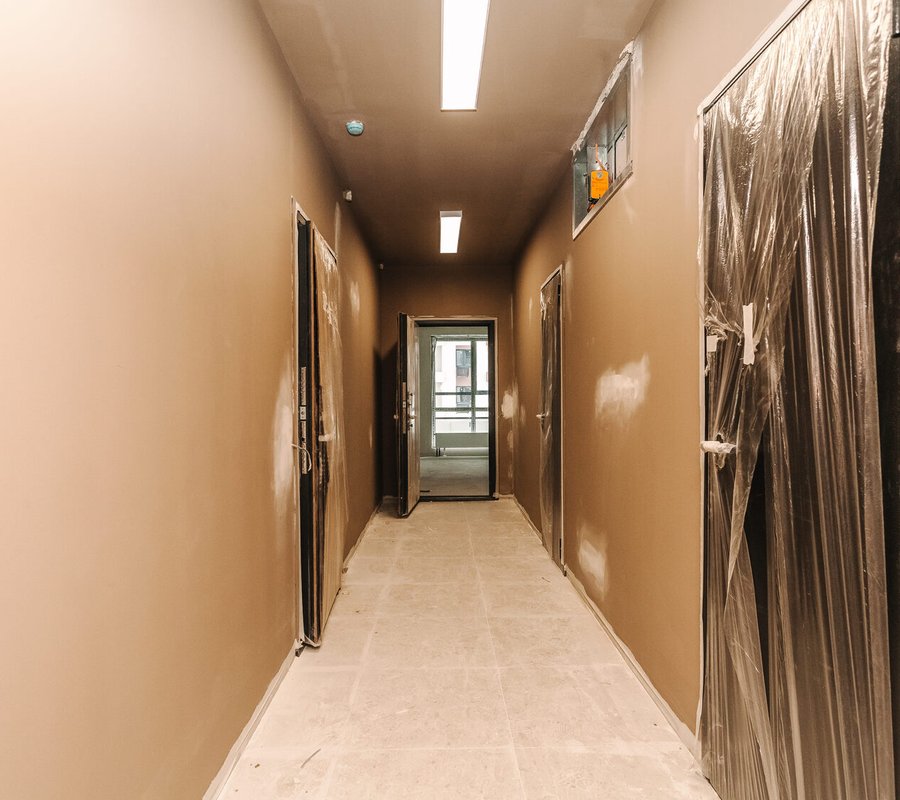

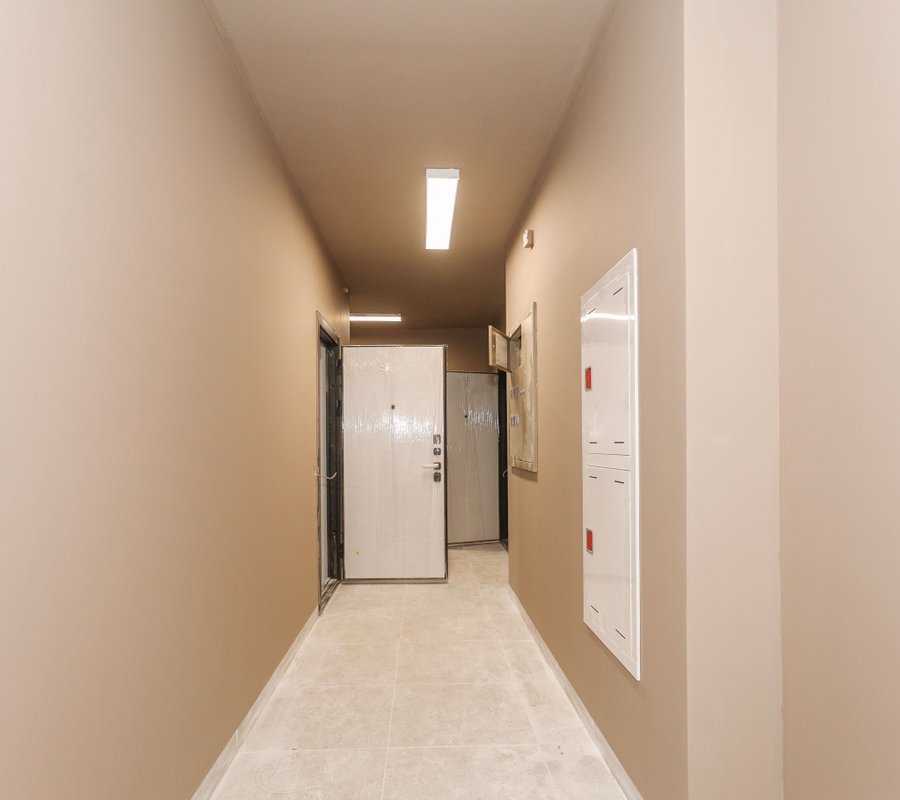

Внутри домов всё готово, кроме звонков на входных дверях, — их сделаем до конца июня к вводу домов в эксплуатацию.

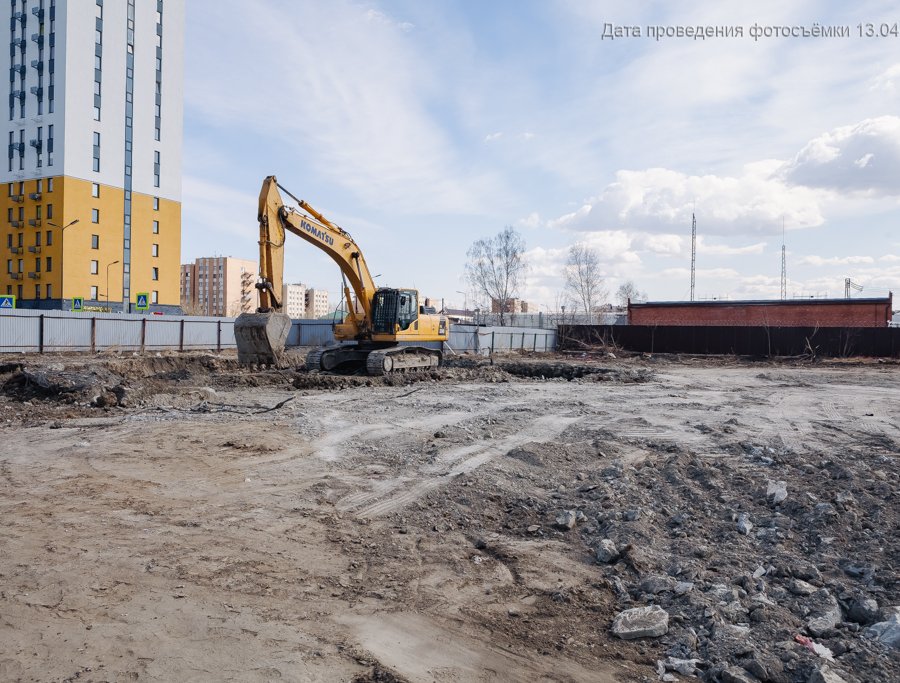

Начались работы по благоустройству.

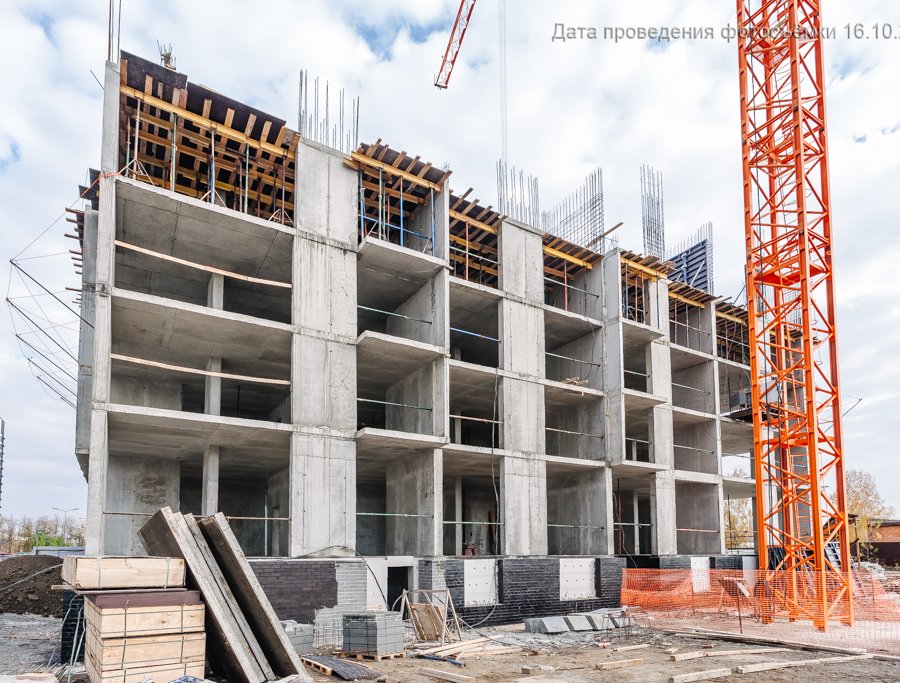

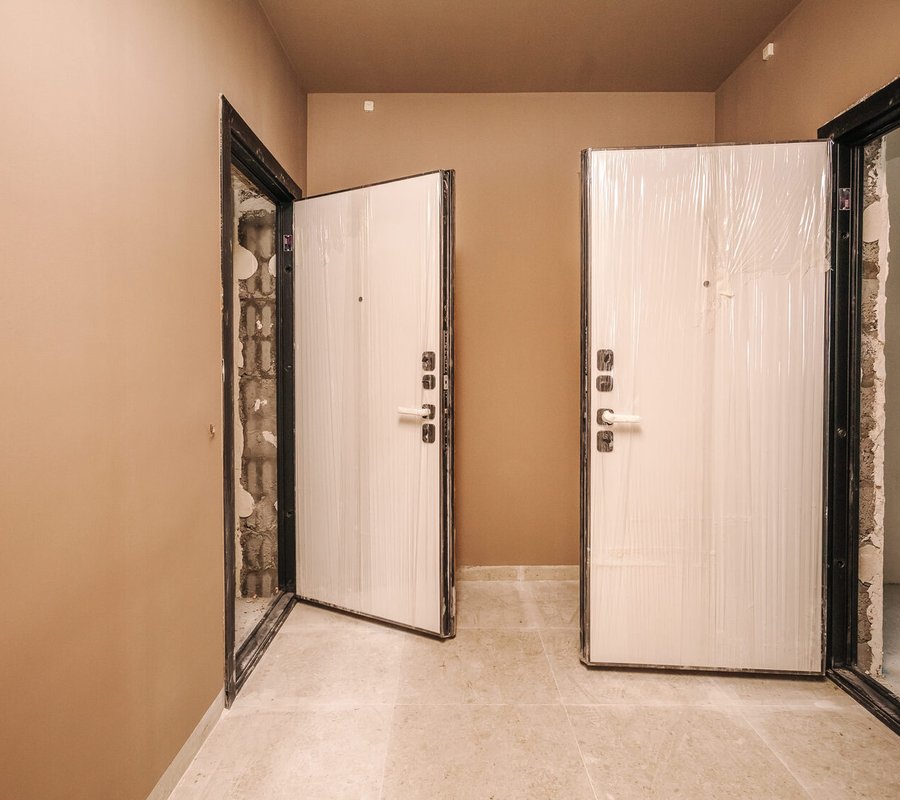

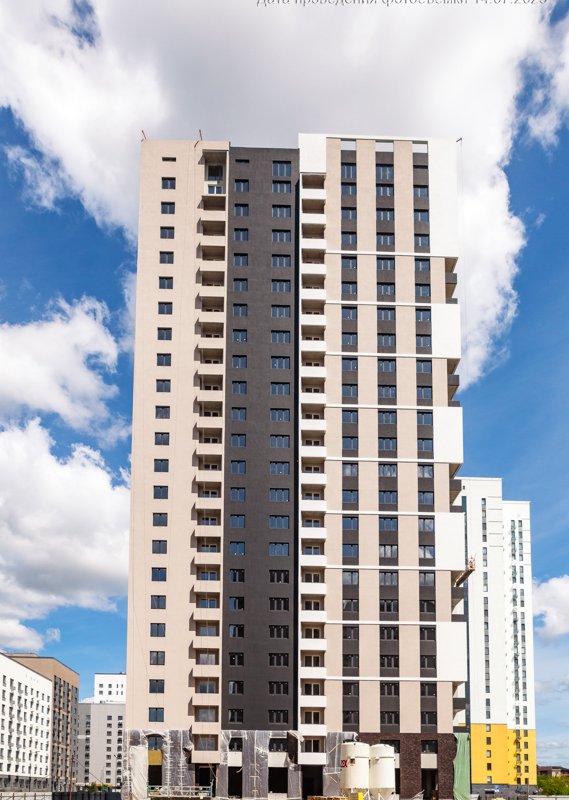

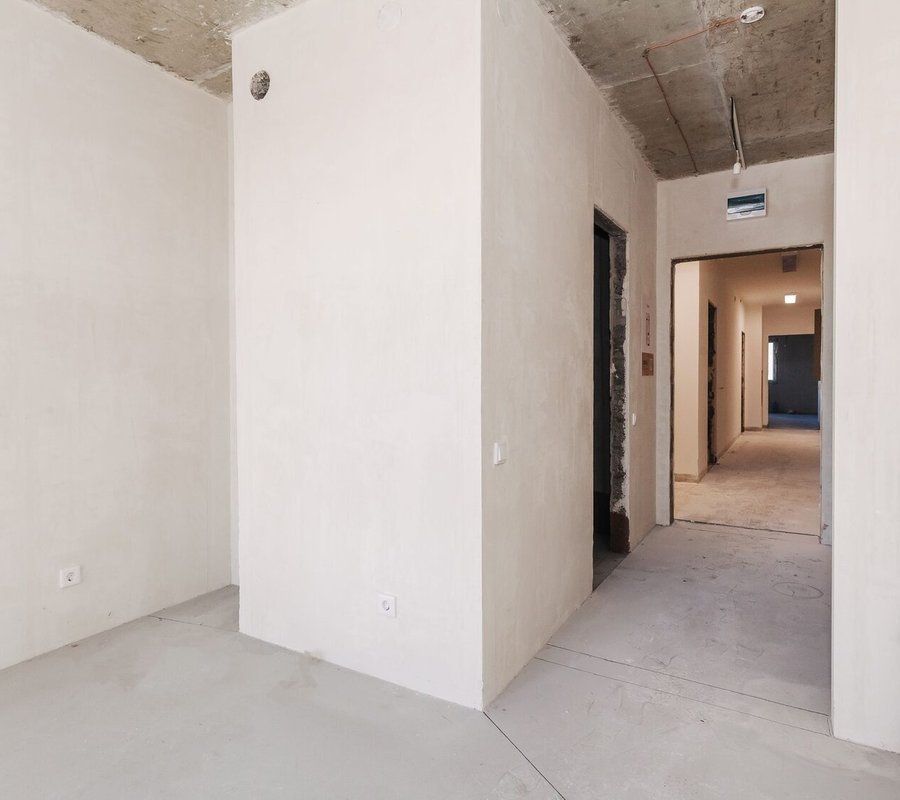

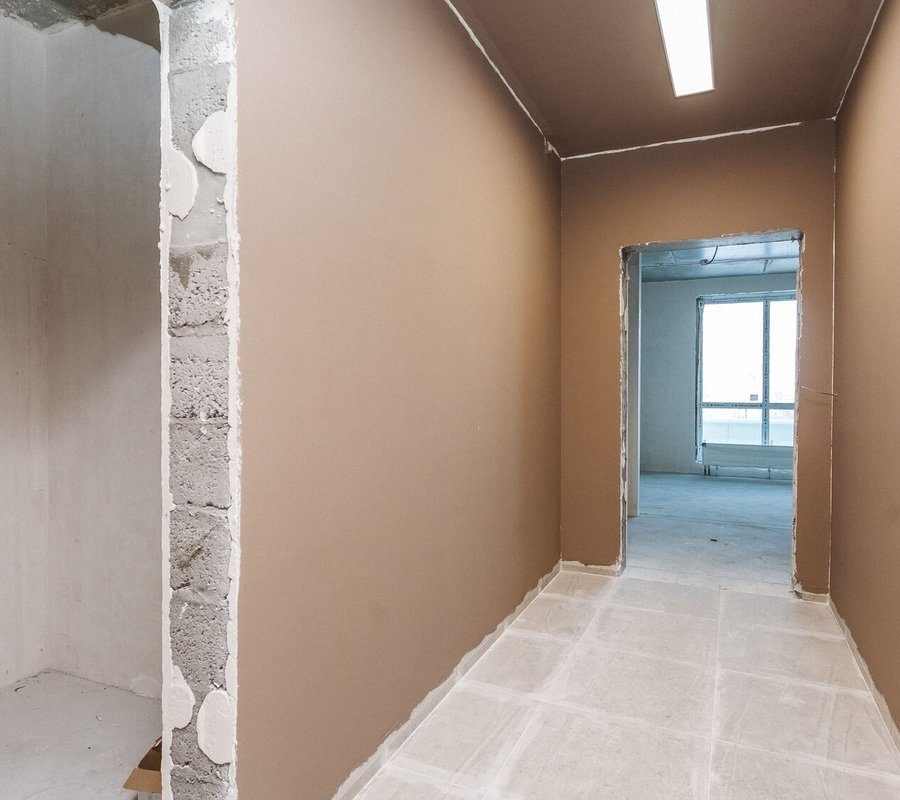

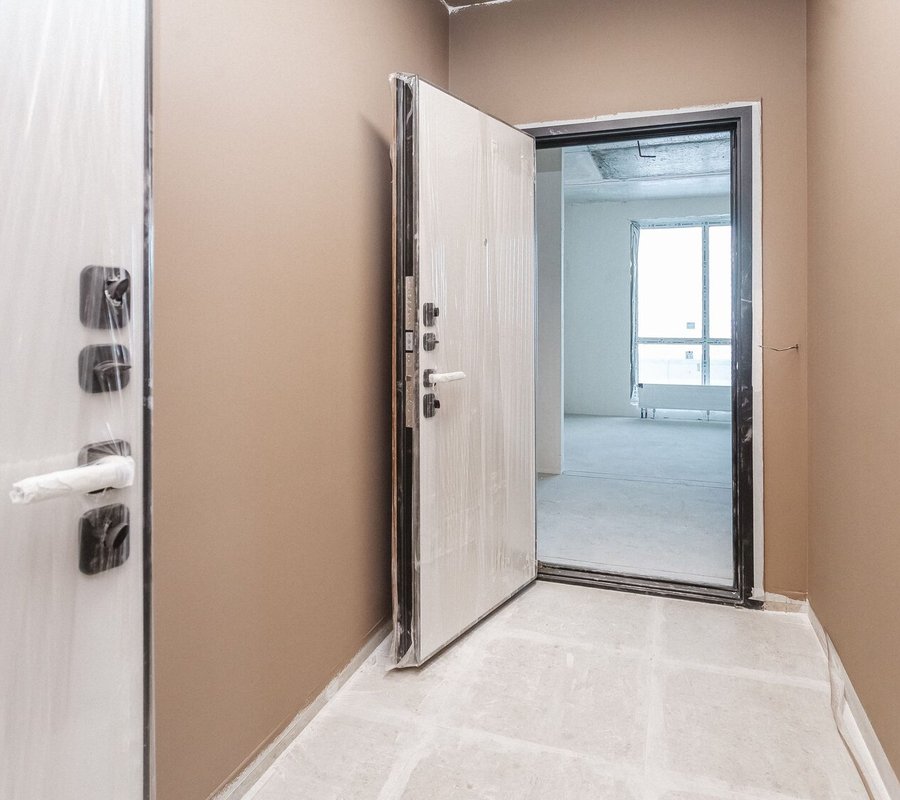

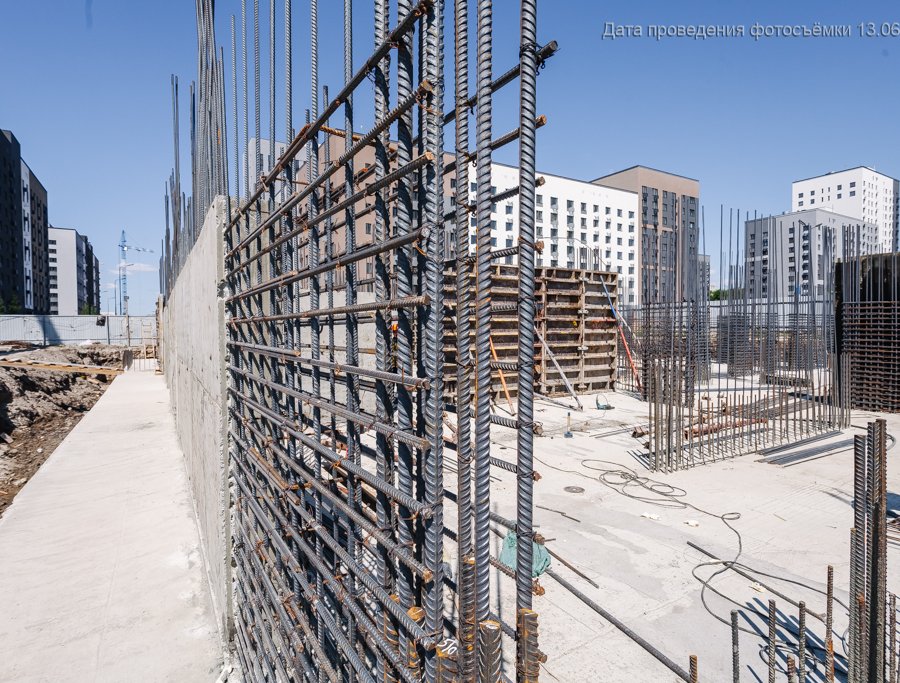

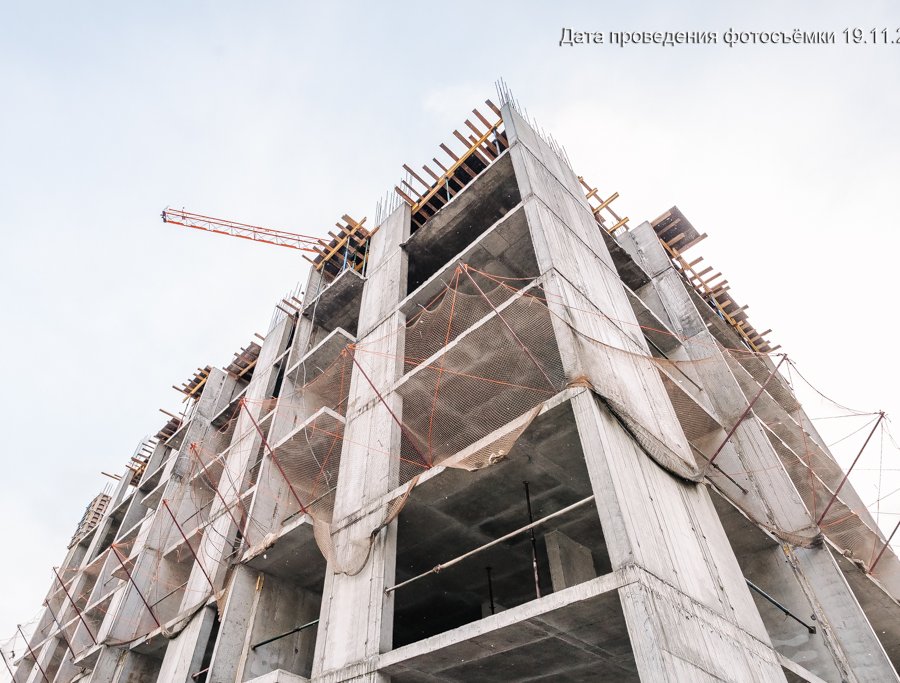

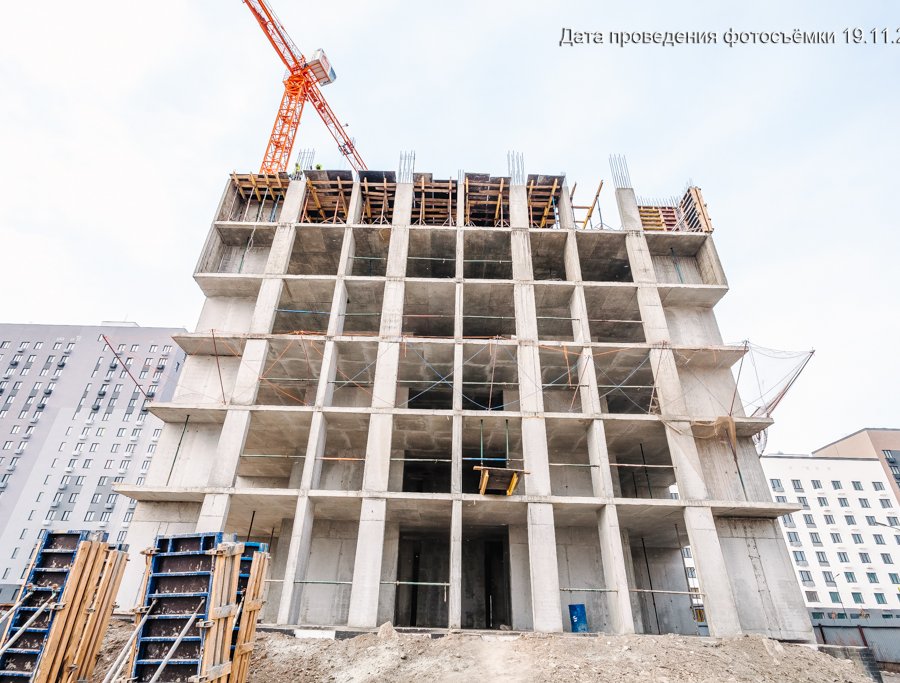

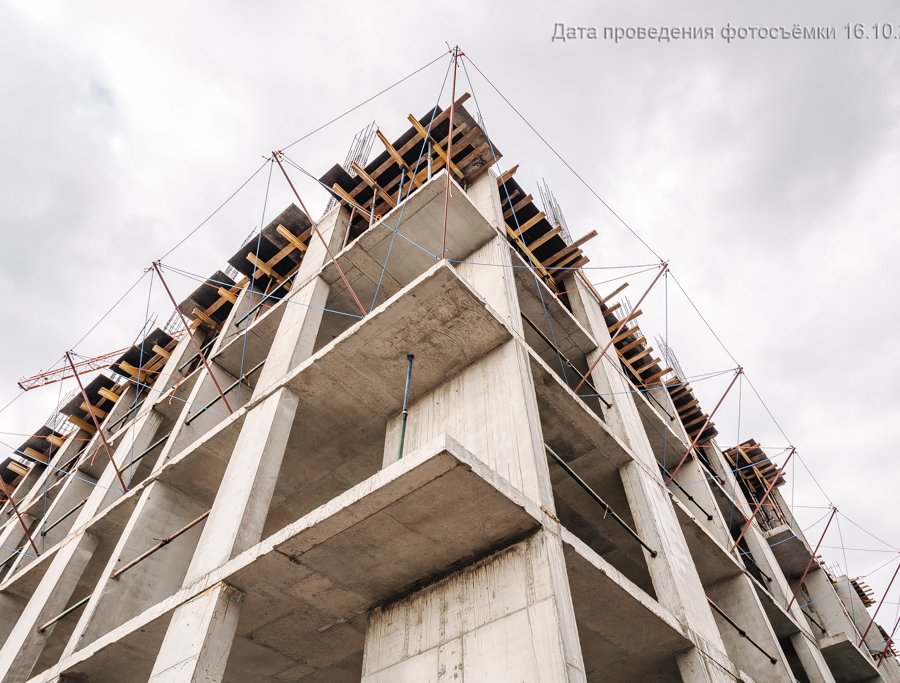

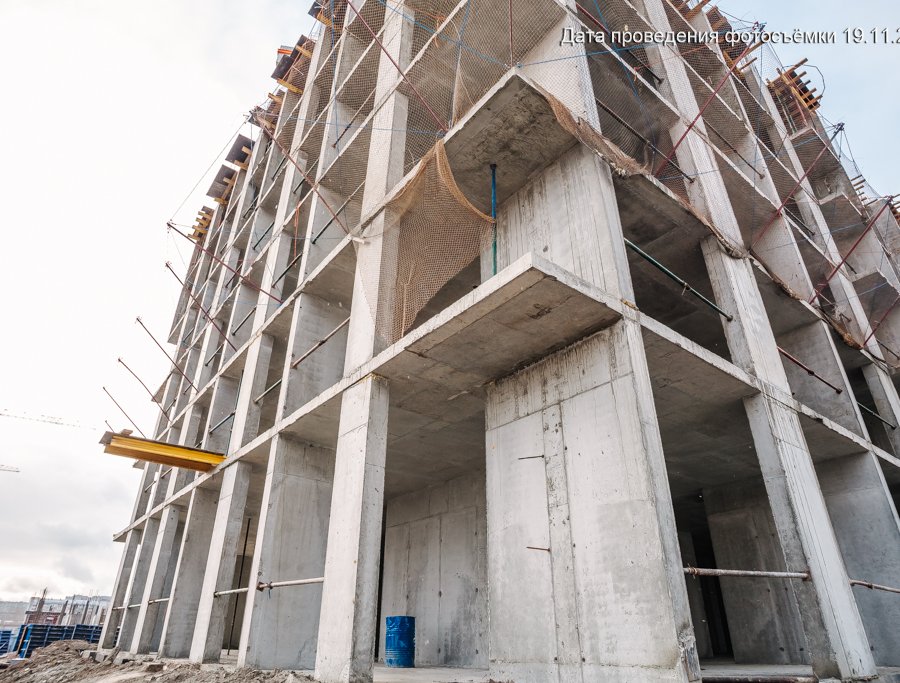

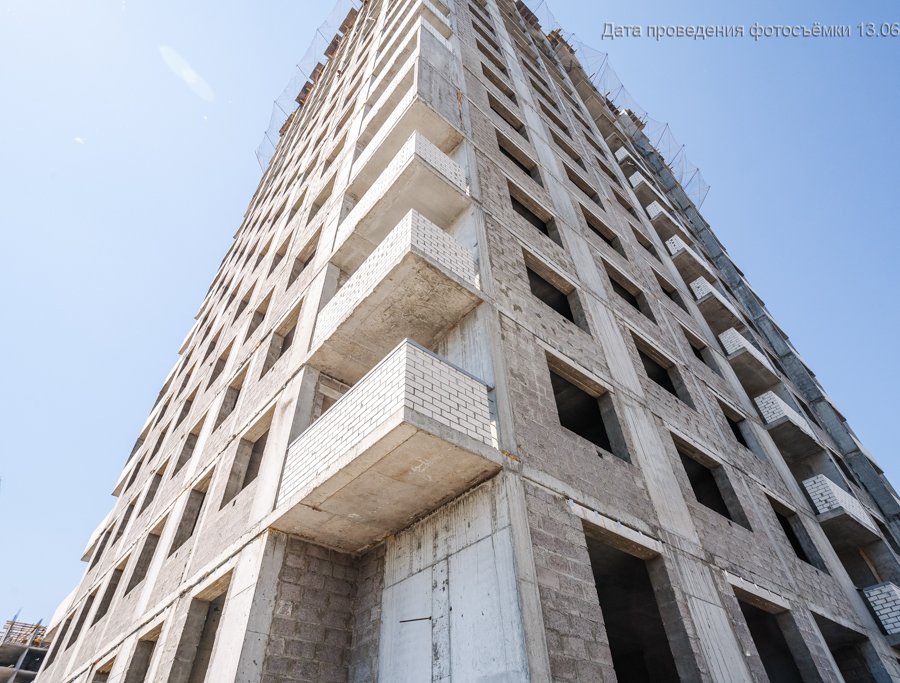

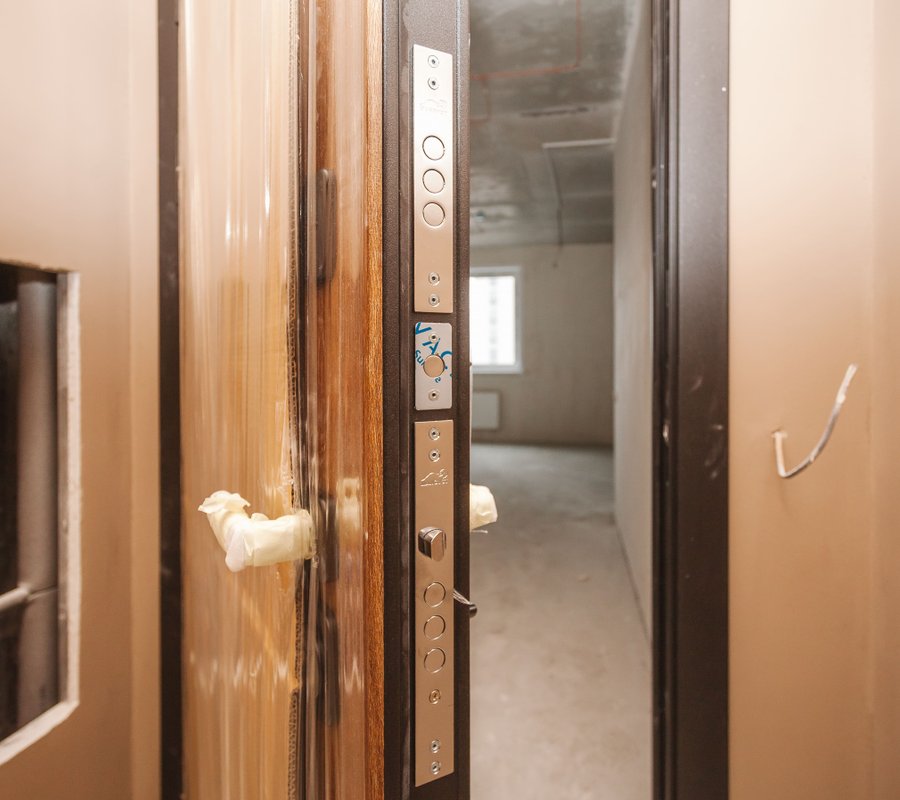

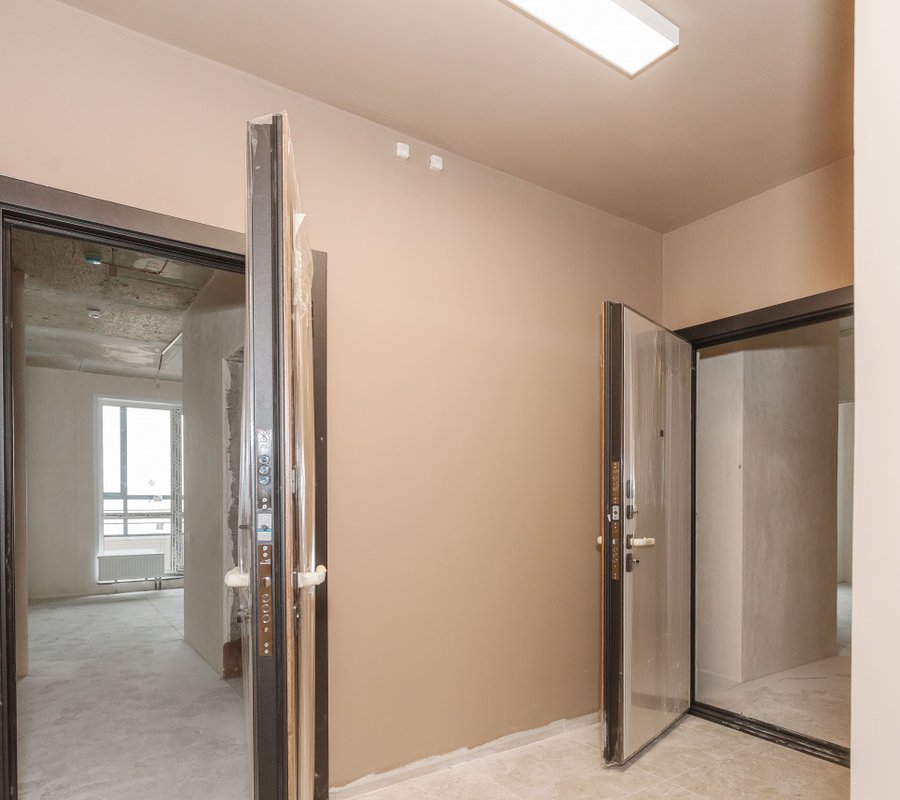

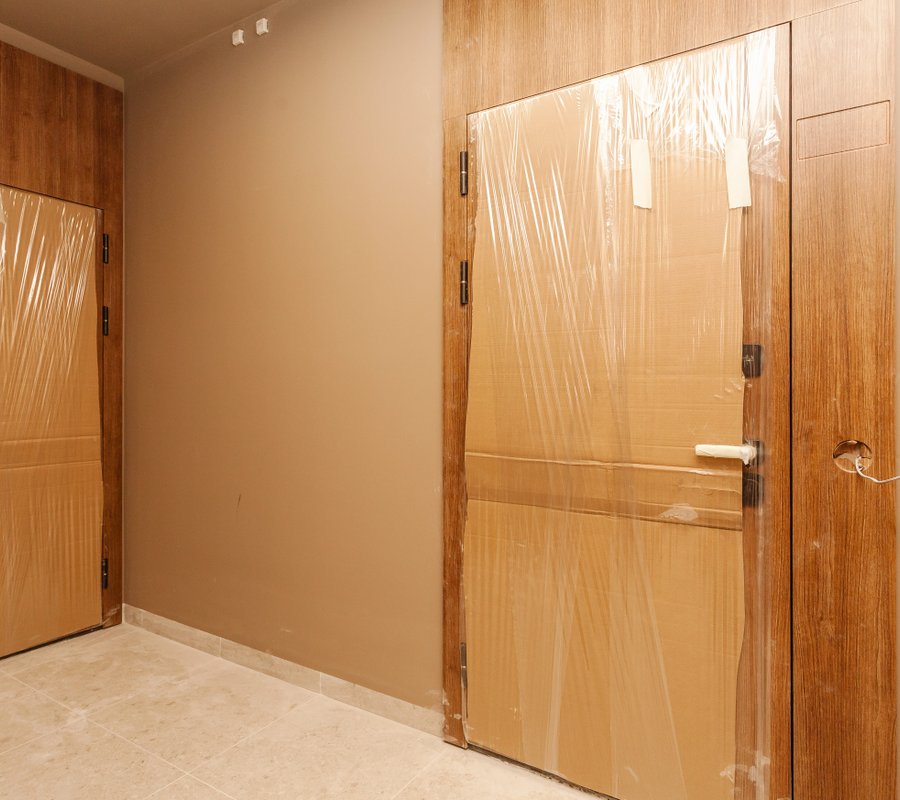

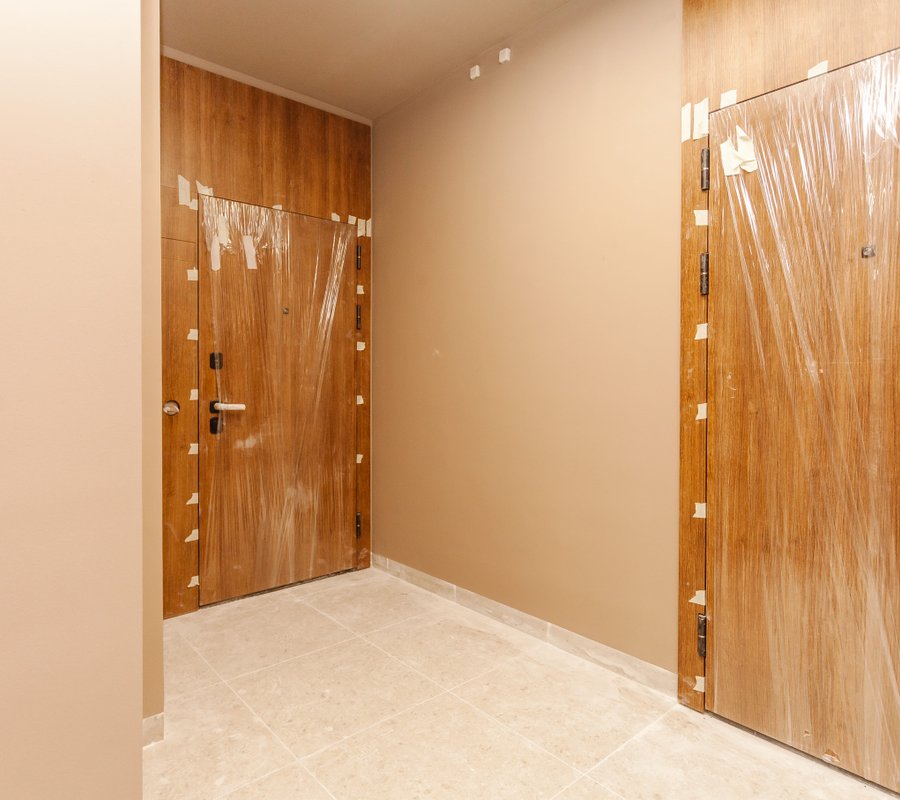

Работы в квартирах в ГП-16 завершены – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Основные работы продолжаются в местах общего пользования – идёт отделка 1 этажа. Специалисты почти закончили укладку напольной плитки «ёлочкой».
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
Начались работы по благоустройству.
Работы в квартирах в ГП-16 завершены – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Основные работы продолжаются в местах общего пользования – идёт отделка 1 этажа. Специалисты почти закончили укладку напольной плитки «ёлочкой».
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
Начались работы по благоустройству.
Работы в квартирах в ГП-16 завершены – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Основные работы продолжаются в местах общего пользования – идёт отделка 1 этажа. Специалисты почти закончили укладку напольной плитки «ёлочкой».
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
Начались работы по благоустройству.
Работы в квартирах в ГП-16 завершены – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Основные работы продолжаются в местах общего пользования – идёт отделка 1 этажа. Специалисты почти закончили укладку напольной плитки «ёлочкой».
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
Начались работы по благоустройству.
Работы в квартирах в ГП-16 завершены – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Основные работы продолжаются в местах общего пользования – идёт отделка 1 этажа. Специалисты почти закончили укладку напольной плитки «ёлочкой».
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
Начались работы по благоустройству.
Работы в квартирах в ГП-16 завершены – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Основные работы продолжаются в местах общего пользования – идёт отделка 1 этажа. Специалисты почти закончили укладку напольной плитки «ёлочкой».
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
Начались работы по благоустройству.
Работы в квартирах в ГП-16 завершены – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Основные работы продолжаются в местах общего пользования – идёт отделка 1 этажа. Специалисты почти закончили укладку напольной плитки «ёлочкой».
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
Начались работы по благоустройству.
Работы в квартирах в ГП-16 завершены – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Основные работы продолжаются в местах общего пользования – идёт отделка 1 этажа. Специалисты почти закончили укладку напольной плитки «ёлочкой».
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
Начались работы по благоустройству.
Работы в квартирах в ГП-16 завершены – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Основные работы продолжаются в местах общего пользования – идёт отделка 1 этажа. Специалисты почти закончили укладку напольной плитки «ёлочкой».
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.

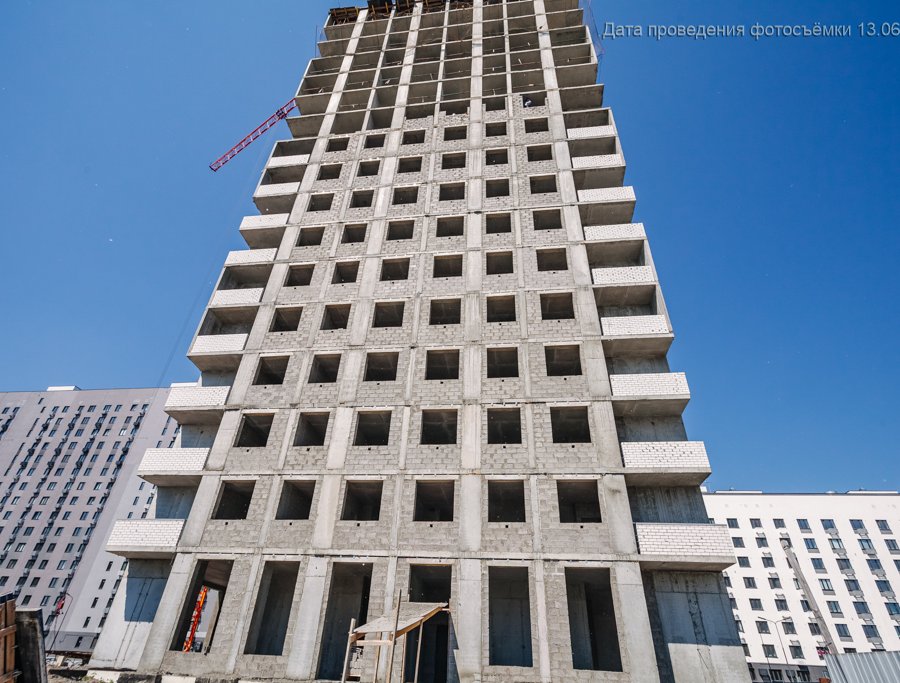

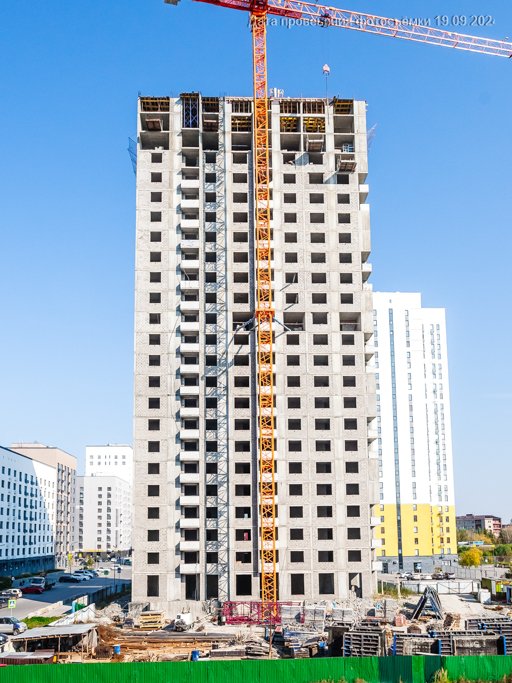

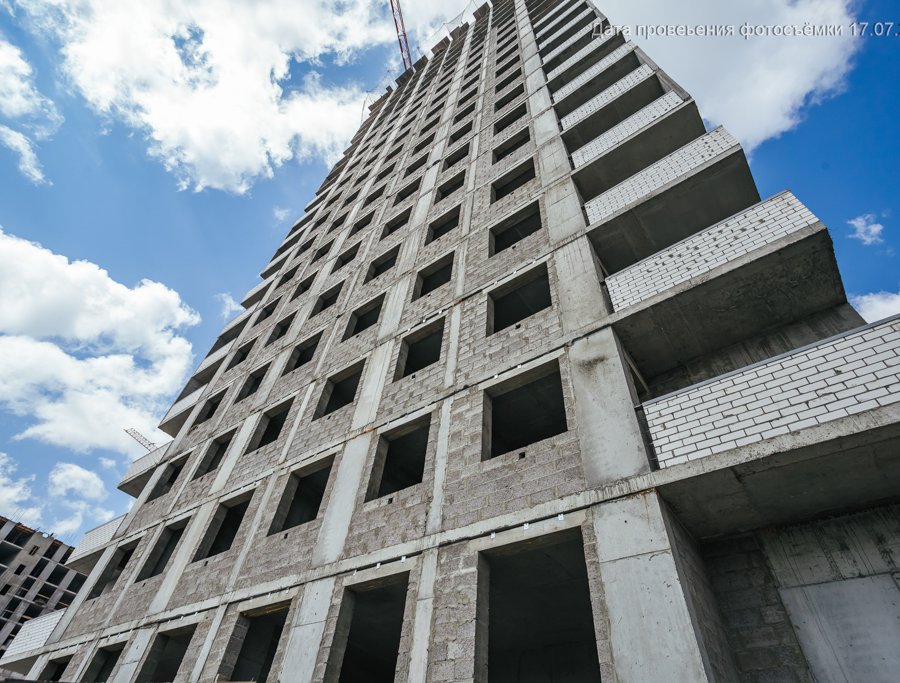

В ГП-17 завершены работы в квартирах – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Готовы и стены в межквартирных холлах, осталось смонтировать дверные наличники. Основные работы продолжаются в местах общего пользования – идет отделка 1 этажа.
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
В ГП-17 завершены работы в квартирах – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Готовы и стены в межквартирных холлах, осталось смонтировать дверные наличники. Основные работы продолжаются в местах общего пользования – идет отделка 1 этажа.
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
В ГП-17 завершены работы в квартирах – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Готовы и стены в межквартирных холлах, осталось смонтировать дверные наличники. Основные работы продолжаются в местах общего пользования – идет отделка 1 этажа.
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
В ГП-17 завершены работы в квартирах – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Готовы и стены в межквартирных холлах, осталось смонтировать дверные наличники. Основные работы продолжаются в местах общего пользования – идет отделка 1 этажа.
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
В ГП-17 завершены работы в квартирах – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Готовы и стены в межквартирных холлах, осталось смонтировать дверные наличники. Основные работы продолжаются в местах общего пользования – идет отделка 1 этажа.
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
В ГП-17 завершены работы в квартирах – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Готовы и стены в межквартирных холлах, осталось смонтировать дверные наличники. Основные работы продолжаются в местах общего пользования – идет отделка 1 этажа.
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.
В ГП-17 завершены работы в квартирах – установлены входные двери, оконные откосы, подоконники и подключена телеметрия. Готовы и стены в межквартирных холлах, осталось смонтировать дверные наличники. Основные работы продолжаются в местах общего пользования – идет отделка 1 этажа.
Во дворе специалисты заняты работами по благоустройству – идет укладка брусчатки и выравнивание территории. Уже готовы бетонные основания, установлены МАФы детской площадки и спортивное оборудование.

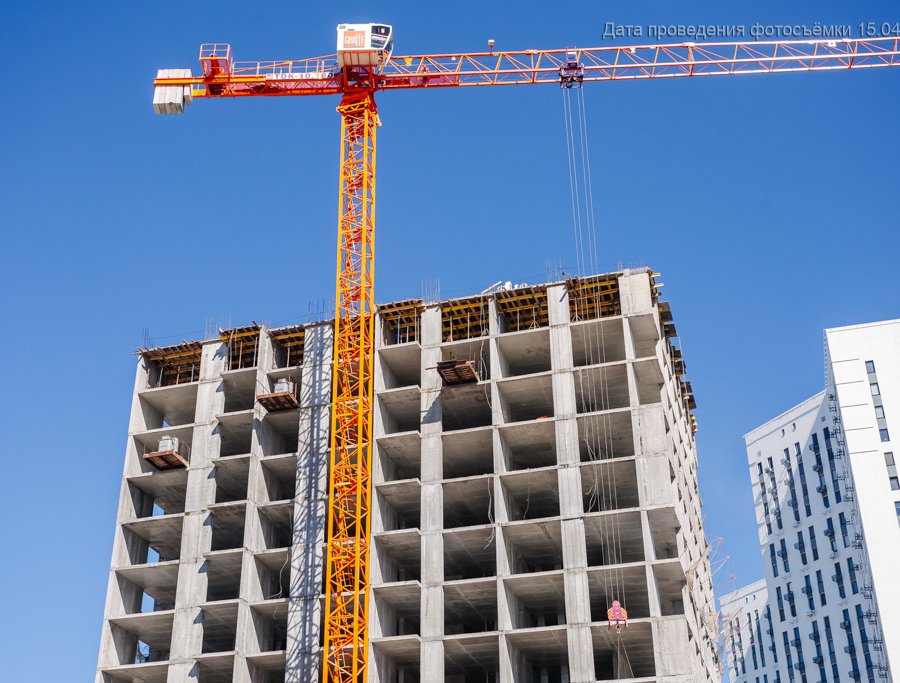

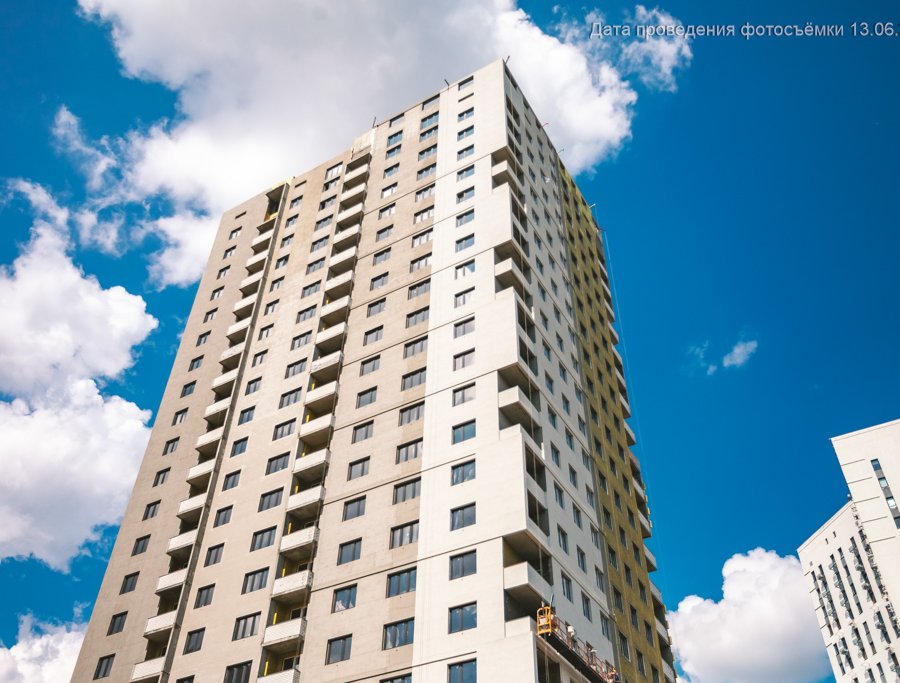

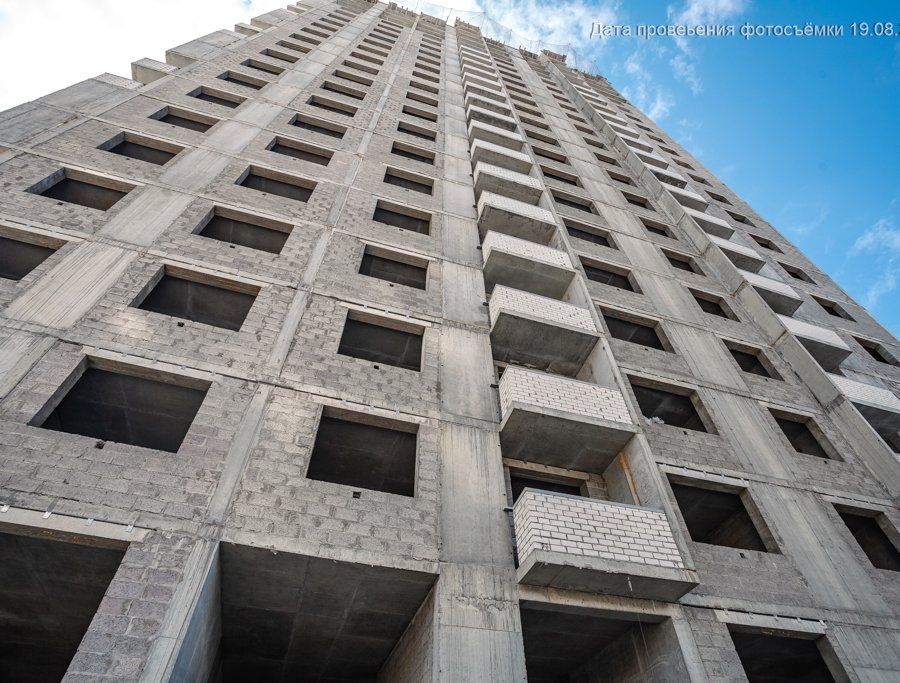

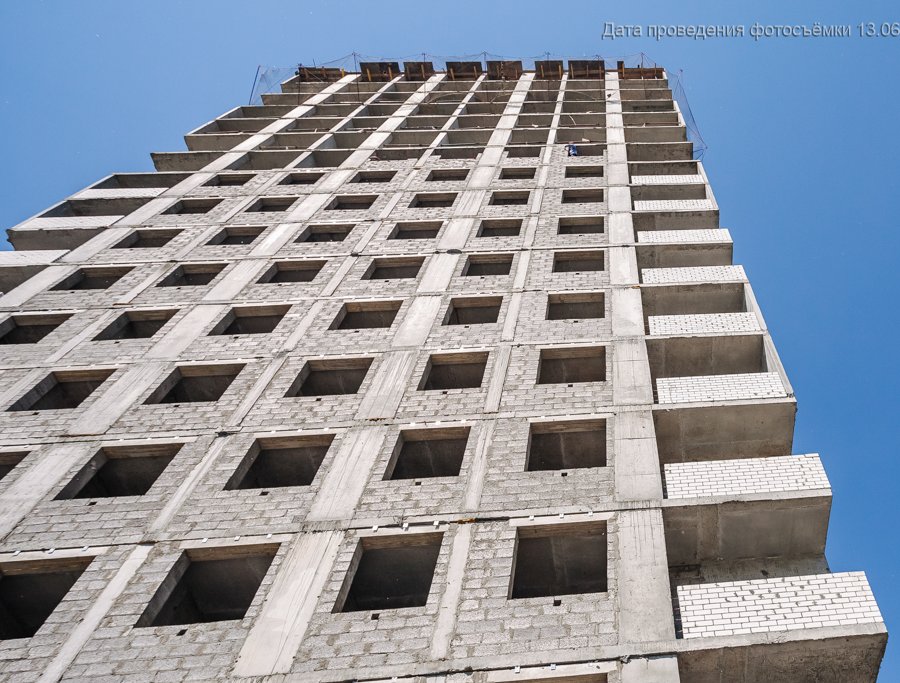

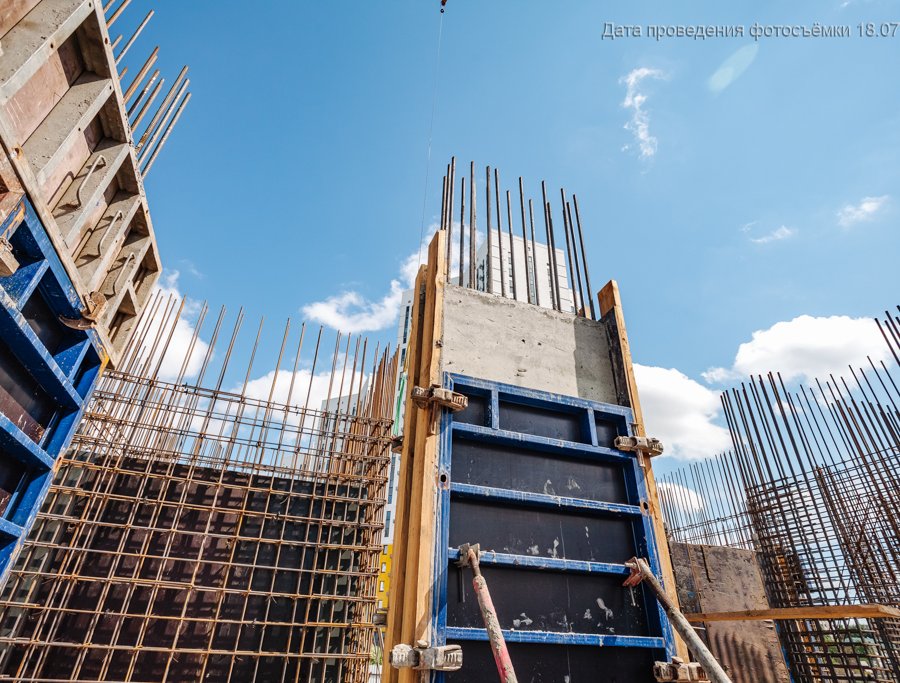

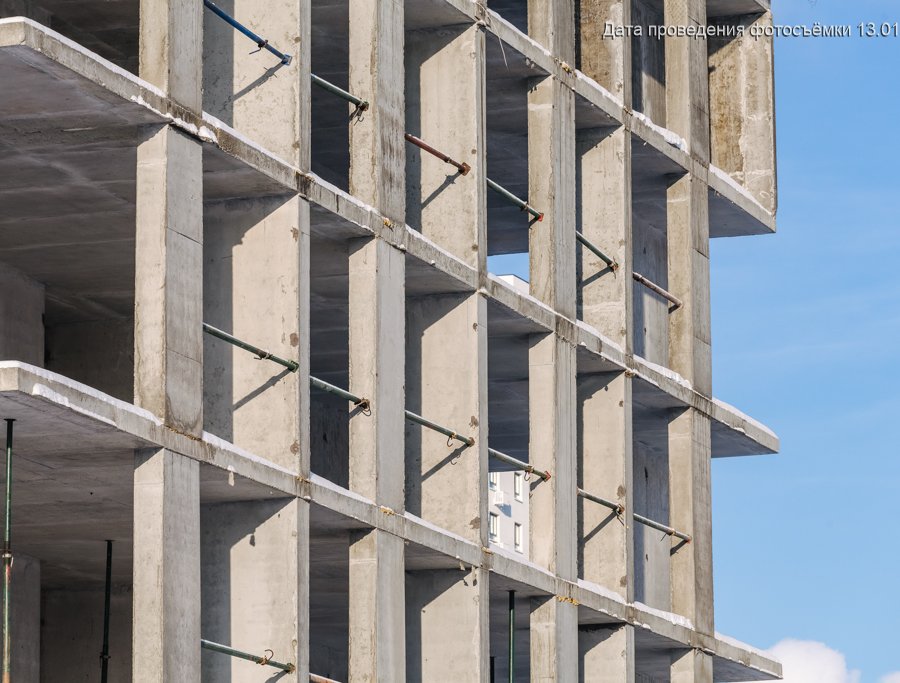

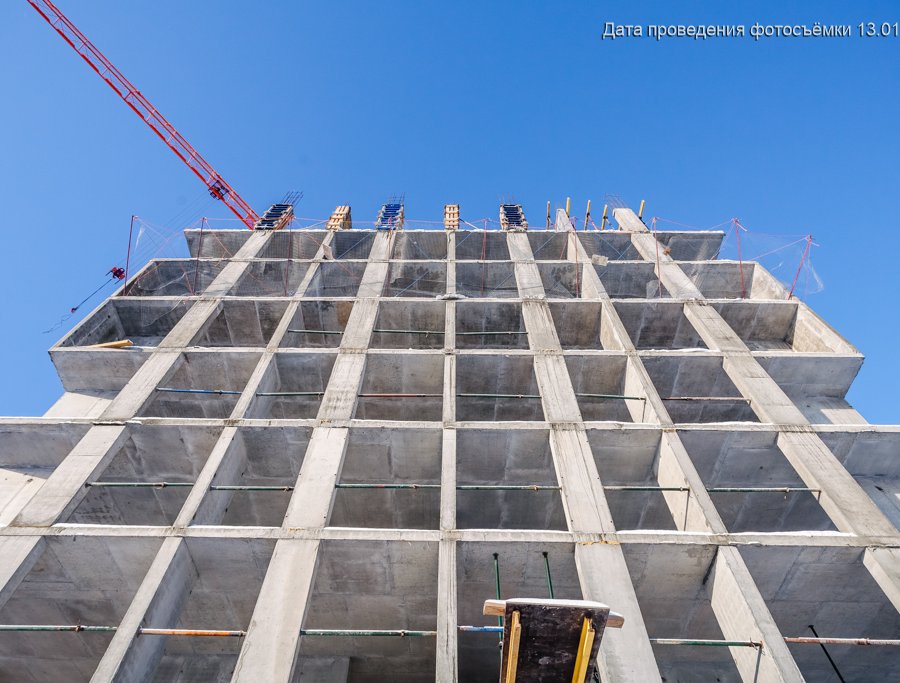

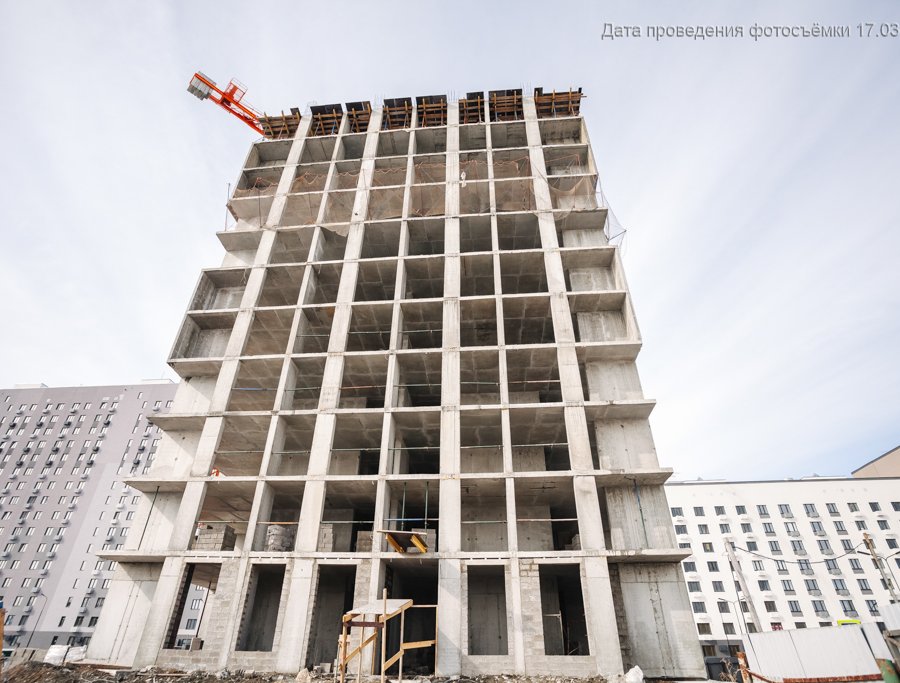

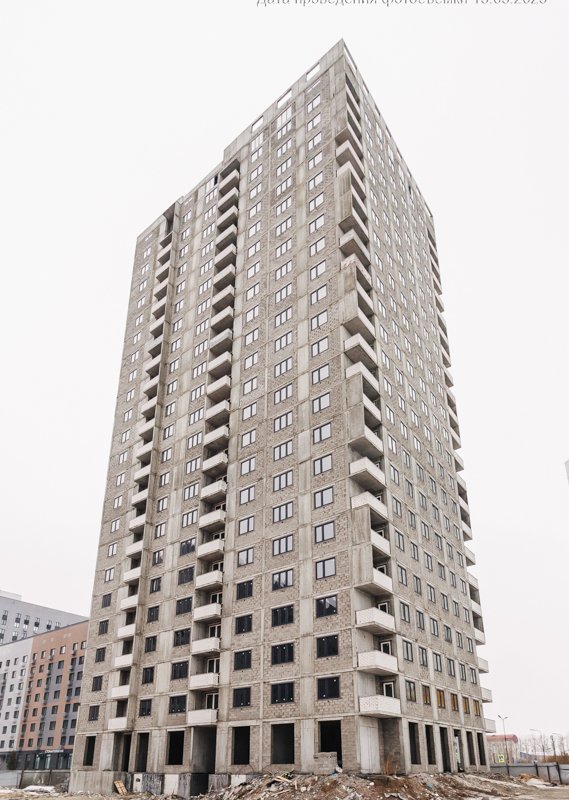

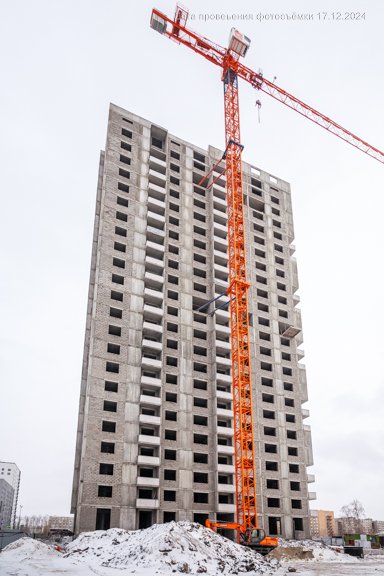

Квартиры в ГП-16 почти готовы, осталось установить входные двери, оконные откосы и подоконники. Основные работы в ближайшее время – финишная отделка мест общего пользования. В марте специалисты завершили остекление лоджий во всем здании.
Квартиры в ГП-16 почти готовы, осталось установить входные двери, оконные откосы и подоконники. Основные работы в ближайшее время – финишная отделка мест общего пользования. В марте специалисты завершили остекление лоджий во всем здании.
Квартиры в ГП-16 почти готовы, осталось установить входные двери, оконные откосы и подоконники. Основные работы в ближайшее время – финишная отделка мест общего пользования. В марте специалисты завершили остекление лоджий во всем здании.
Квартиры в ГП-16 почти готовы, осталось установить входные двери, оконные откосы и подоконники. Основные работы в ближайшее время – финишная отделка мест общего пользования. В марте специалисты завершили остекление лоджий во всем здании.

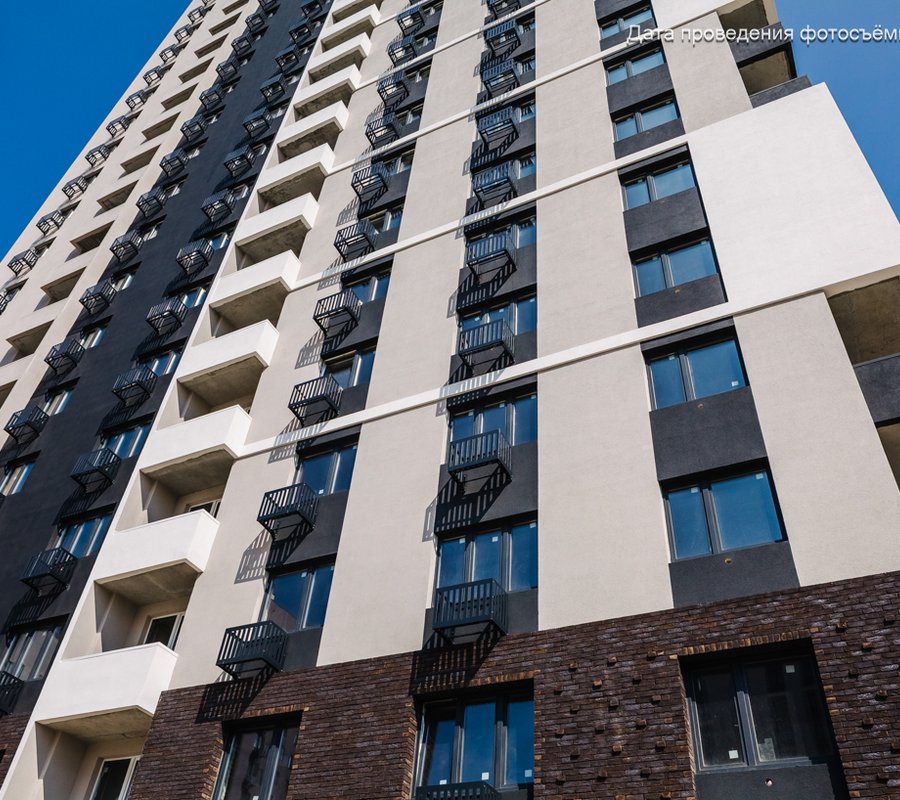

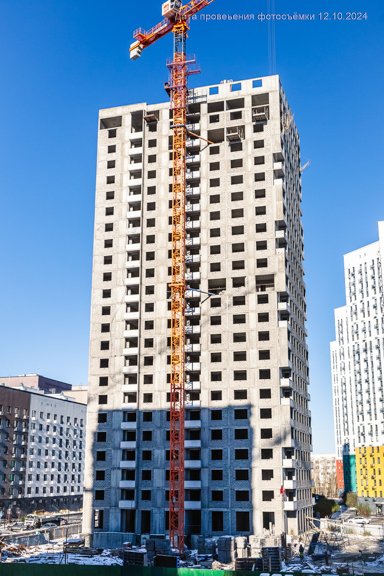

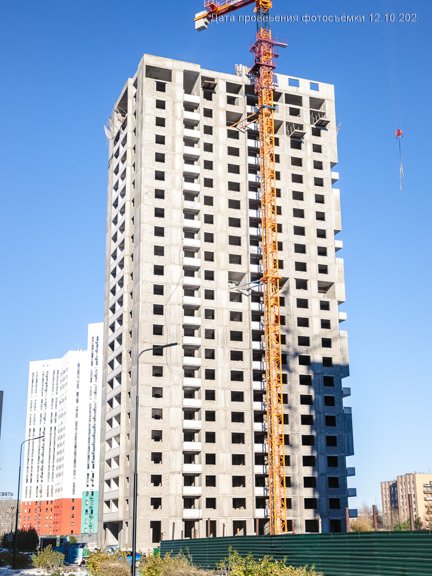

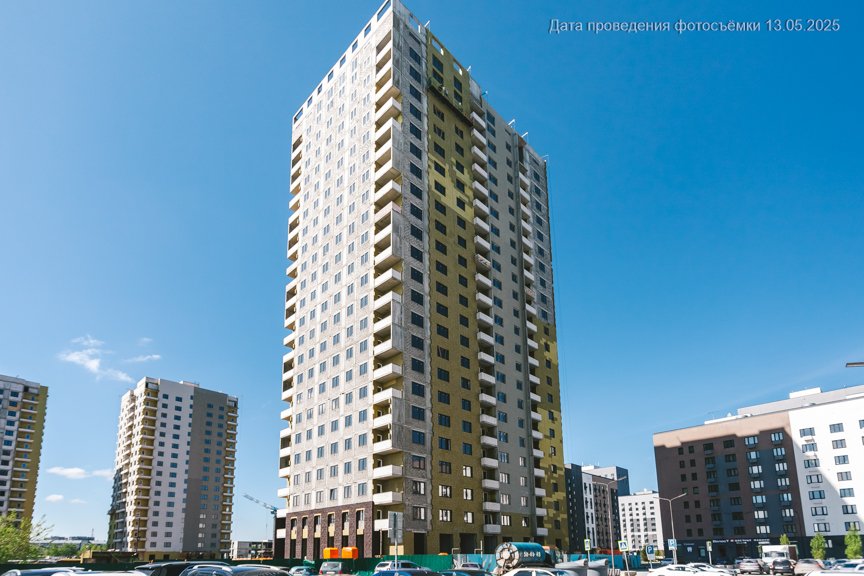

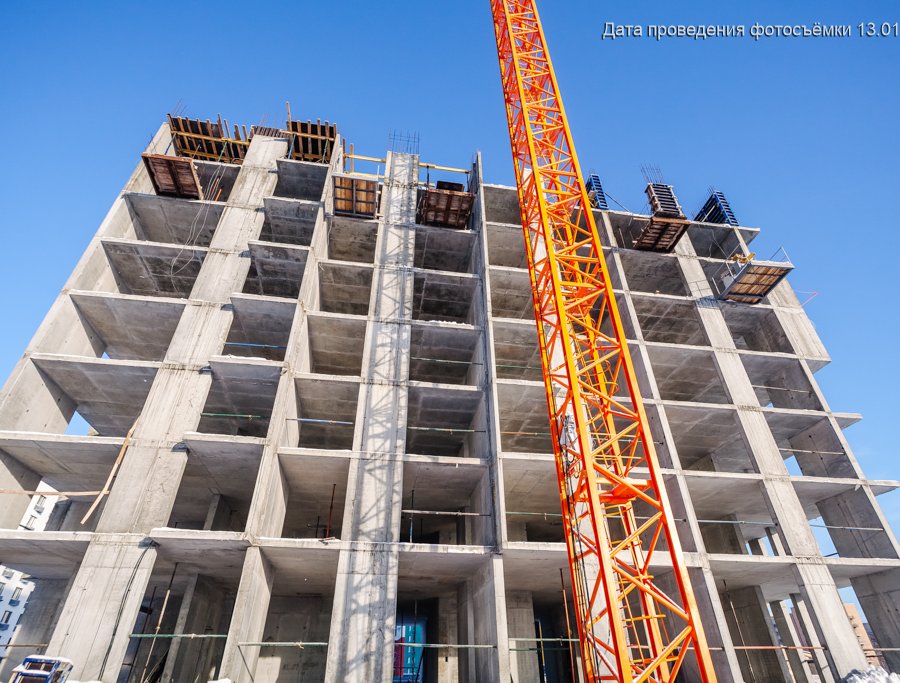

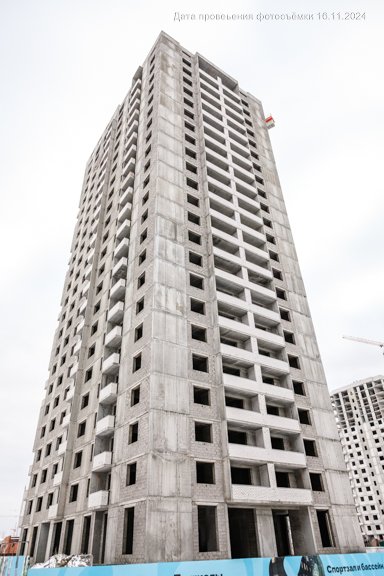

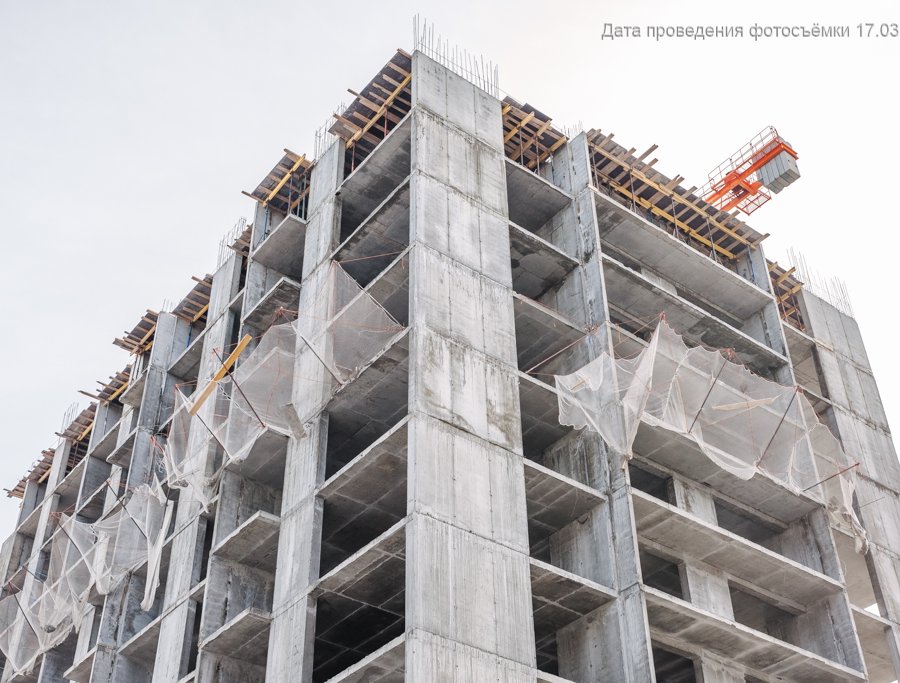

В ГП-17 завезли входные двери для квартир. Идет покраска стен в межквартирных холлах. 1 этаж готов на 70%.Работы по остеклению лоджий в конце месяца только началась и должны закончиться в первой декаде апреля.

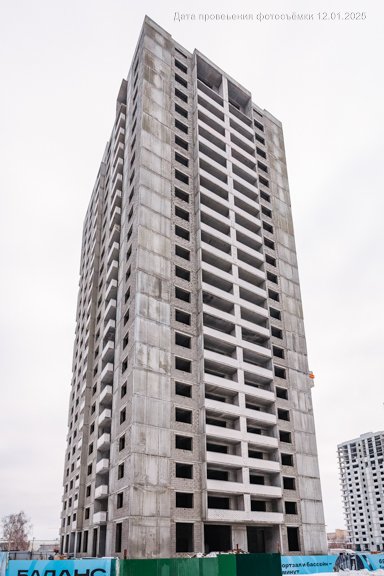

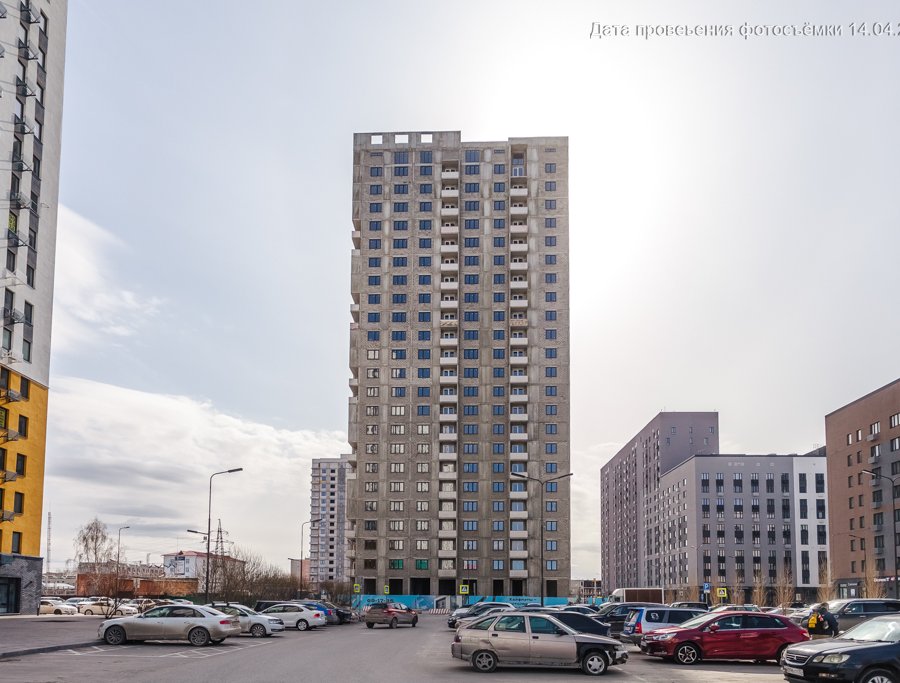

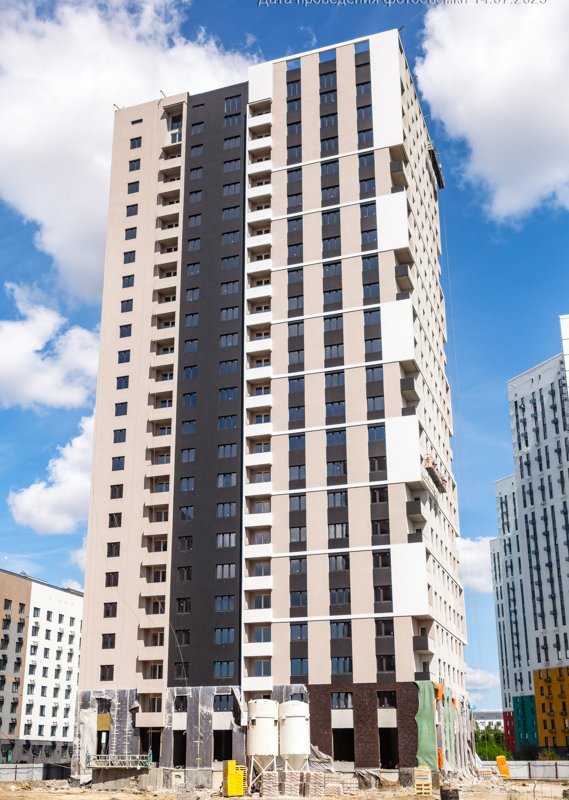

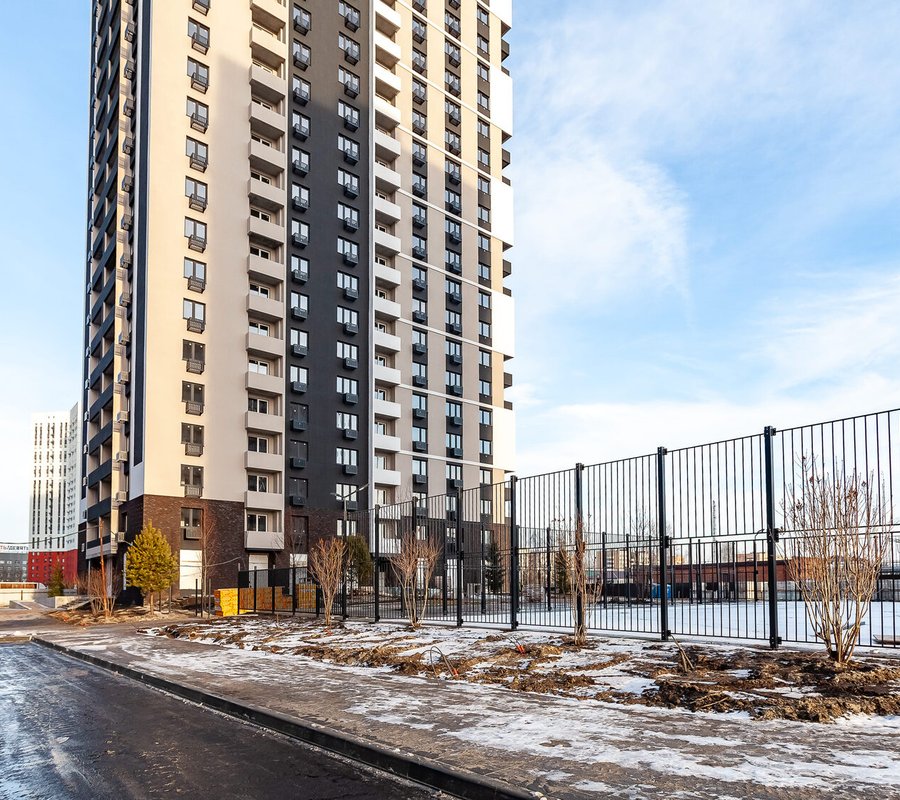

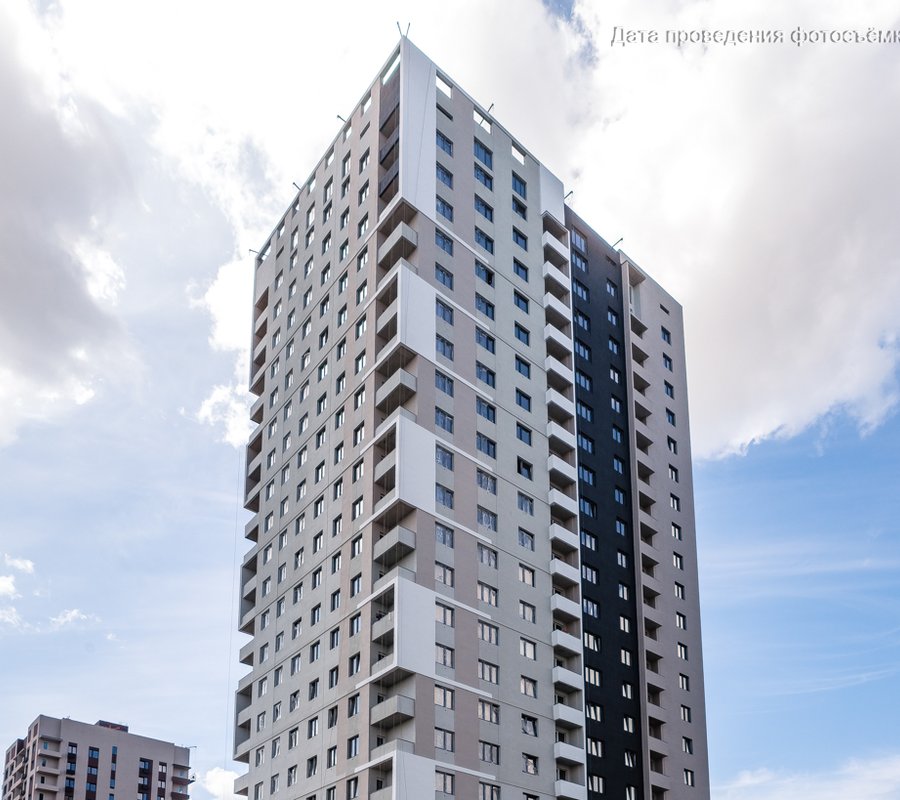

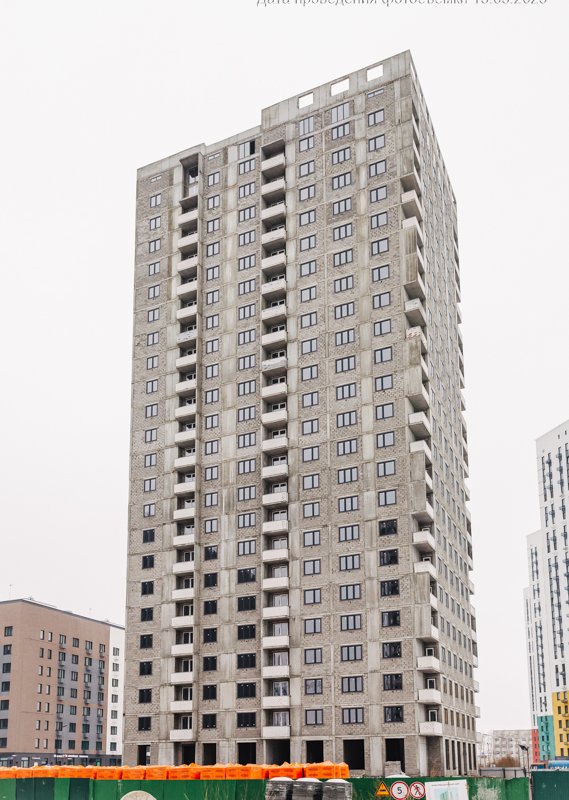

В ГП-15 состоялась выдача ключей.
В ГП-18 в марте завершают покраску стен в местах общего пользования. 1 этаж, где распложены колясочные, лифтовой холл и выход на лестничный марш, тоже почти готов. В квартирах установили оконные откосы и подоконники, больше никаких работ внутри жилых помещений проводиться не будет. За первый весенний месяц завершили остекление лоджий и монтаж последней партии корзин для внешних блоков кондиционеров.
В ГП-18 в марте завершают покраску стен в местах общего пользования. 1 этаж, где распложены колясочные, лифтовой холл и выход на лестничный марш, тоже почти готов. В квартирах установили оконные откосы и подоконники, больше никаких работ внутри жилых помещений проводиться не будет. За первый весенний месяц завершили остекление лоджий и монтаж последней партии корзин для внешних блоков кондиционеров.

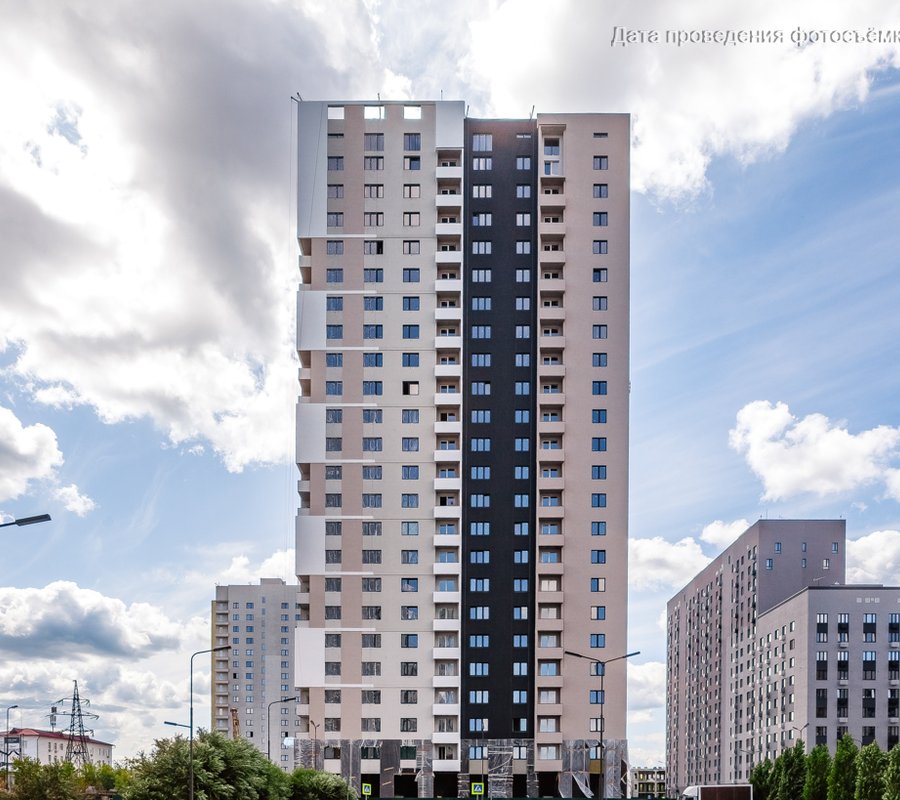

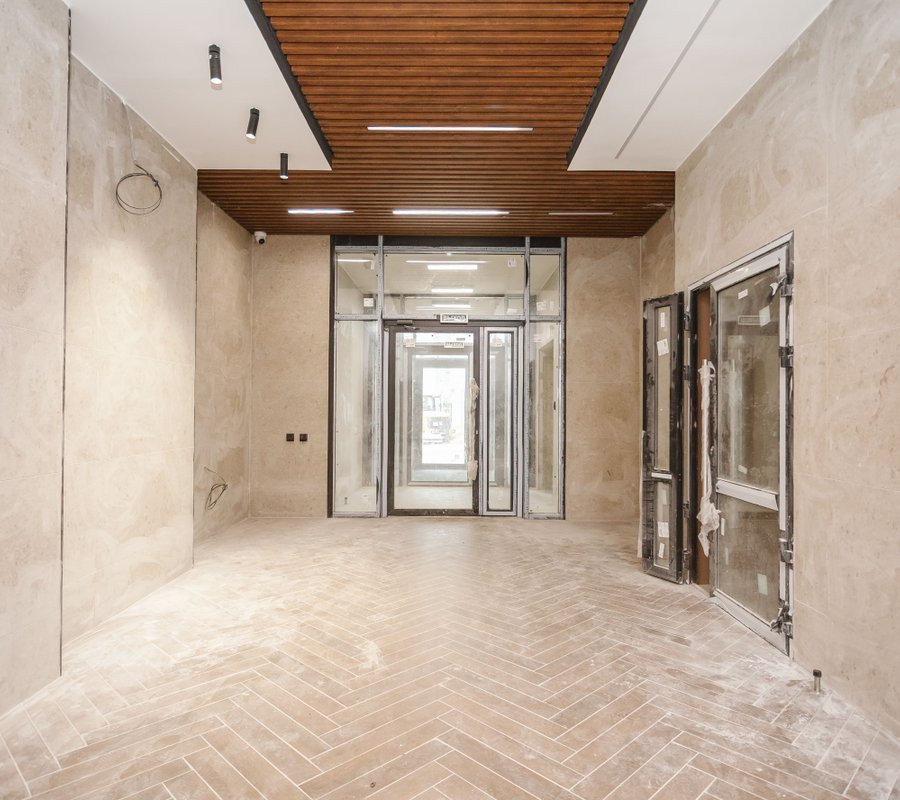

В этом месяце в ГП-22 завершились отделочные работы мест общего пользования. Там осталось установилить дверцы для коробов с инженерными коммуникациями. 1 этаж готов на 90%. В квартирах завершены все работы: установили оконные откосы и подоконники.
За первый весенний месяц тоже завершили остекление лоджий и разместили на фасаде последнюю партию корзин для внешних блоков кондиционеров.
В этом месяце в ГП-22 завершились отделочные работы мест общего пользования. Там осталось установилить дверцы для коробов с инженерными коммуникациями. 1 этаж готов на 90%. В квартирах завершены все работы: установили оконные откосы и подоконники.
За первый весенний месяц тоже завершили остекление лоджий и разместили на фасаде последнюю партию корзин для внешних блоков кондиционеров.
В этом месяце в ГП-22 завершились отделочные работы мест общего пользования. Там осталось установилить дверцы для коробов с инженерными коммуникациями. 1 этаж готов на 90%. В квартирах завершены все работы: установили оконные откосы и подоконники.
За первый весенний месяц тоже завершили остекление лоджий и разместили на фасаде последнюю партию корзин для внешних блоков кондиционеров.
В этом месяце в ГП-22 завершились отделочные работы мест общего пользования. Там осталось установилить дверцы для коробов с инженерными коммуникациями. 1 этаж готов на 90%. В квартирах завершены все работы: установили оконные откосы и подоконники.
За первый весенний месяц тоже завершили остекление лоджий и разместили на фасаде последнюю партию корзин для внешних блоков кондиционеров.
В этом месяце в ГП-22 завершились отделочные работы мест общего пользования. Там осталось установилить дверцы для коробов с инженерными коммуникациями. 1 этаж готов на 90%. В квартирах завершены все работы: установили оконные откосы и подоконники.
За первый весенний месяц тоже завершили остекление лоджий и разместили на фасаде последнюю партию корзин для внешних блоков кондиционеров.

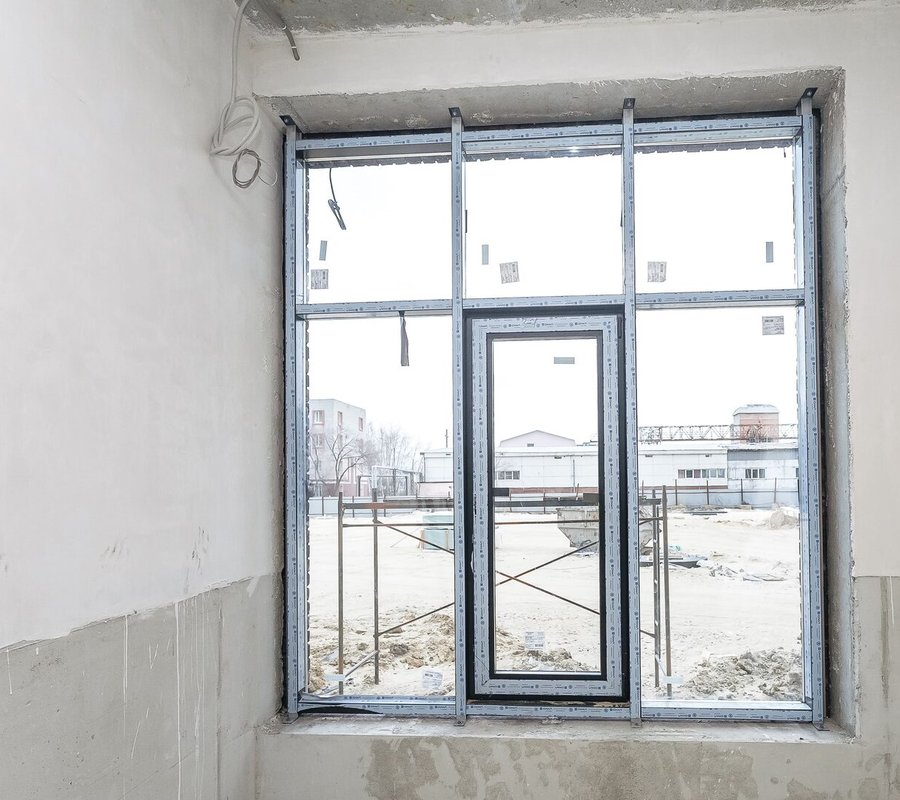

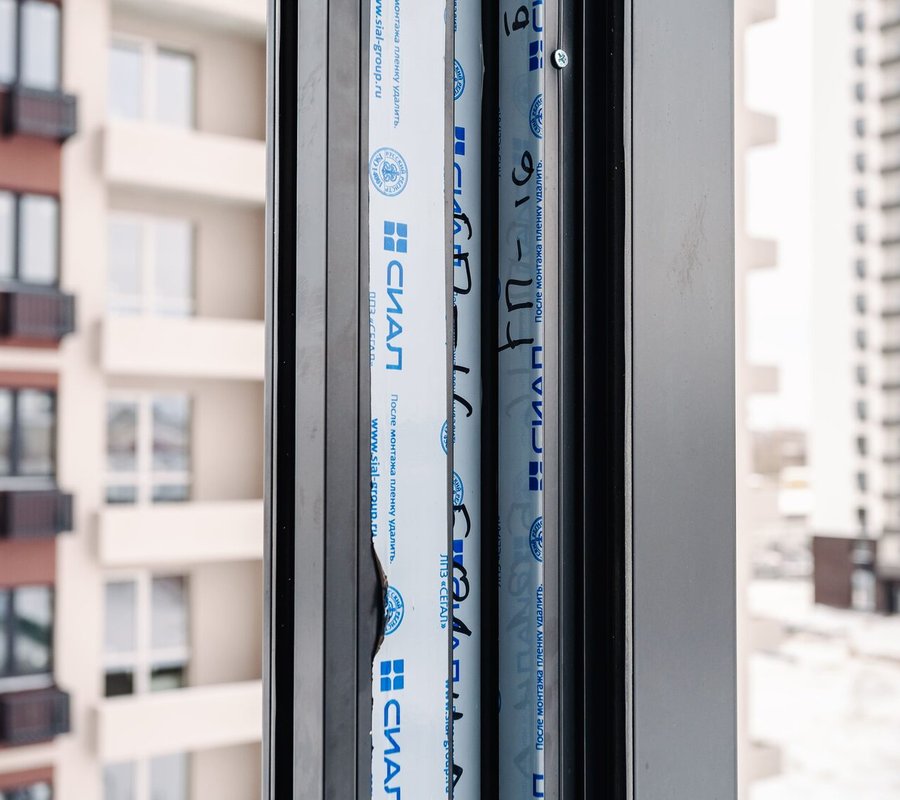

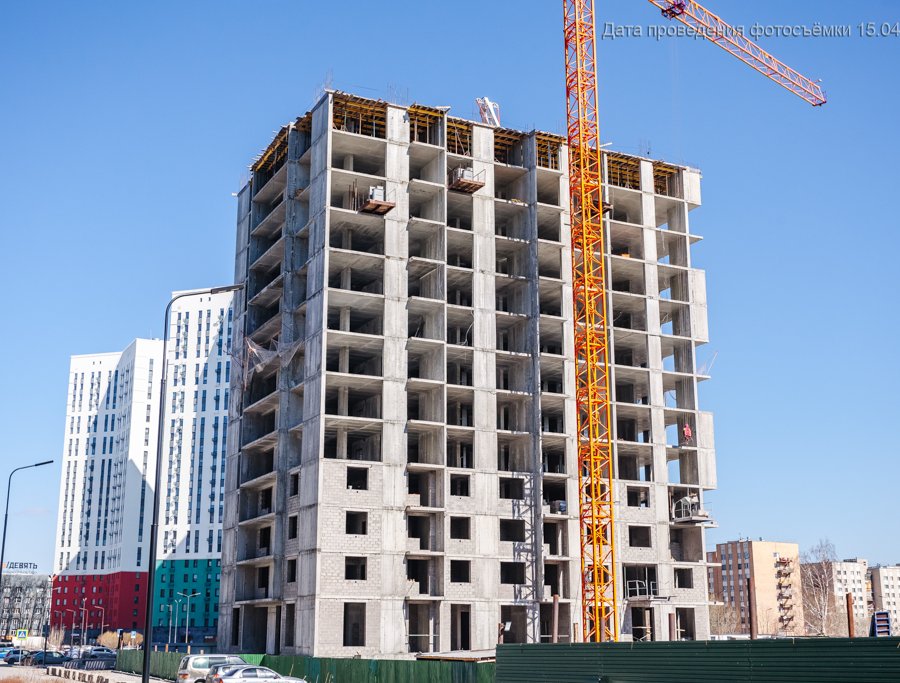

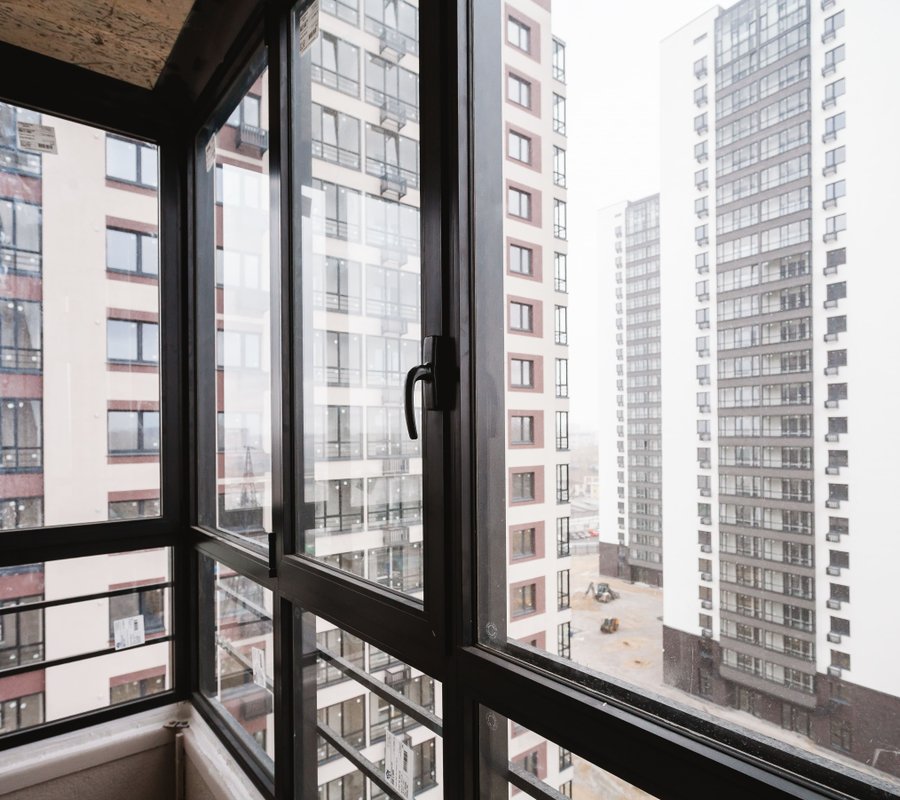

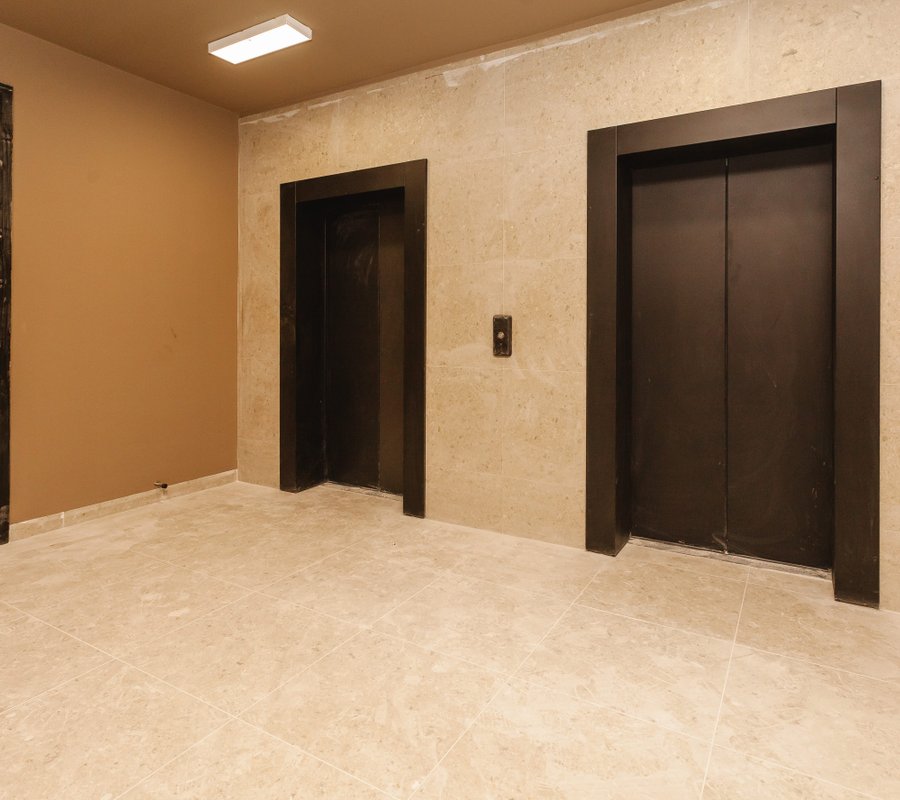

В ГП-16 в этом месяце началось остекление лоджий – сейчас специалисты устанавливают алюминиевые рамы, в которые позже вставят стеклопакеты.Сейчас они установлены только на 1 этаже.

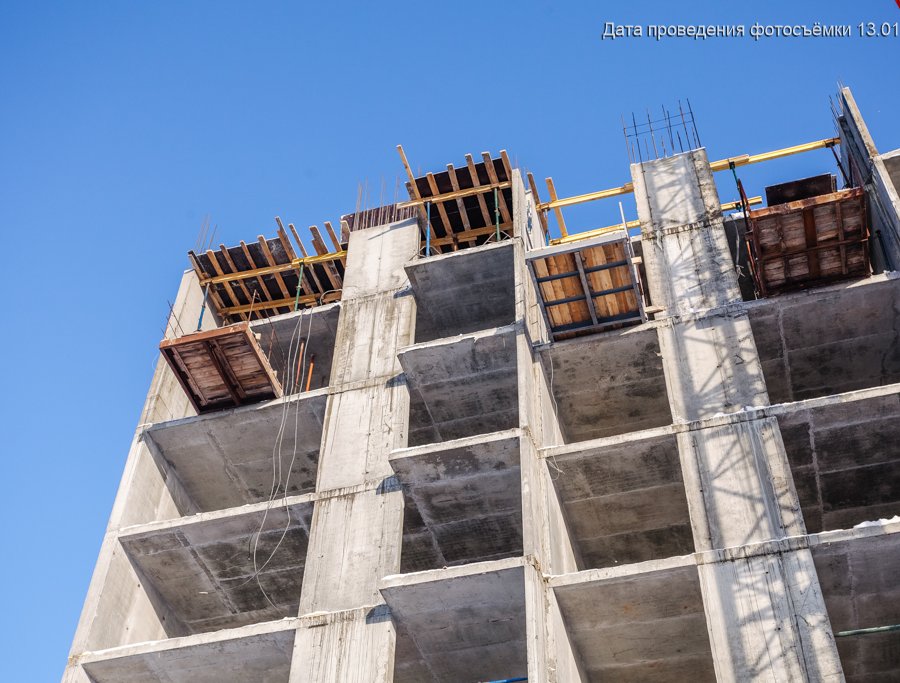

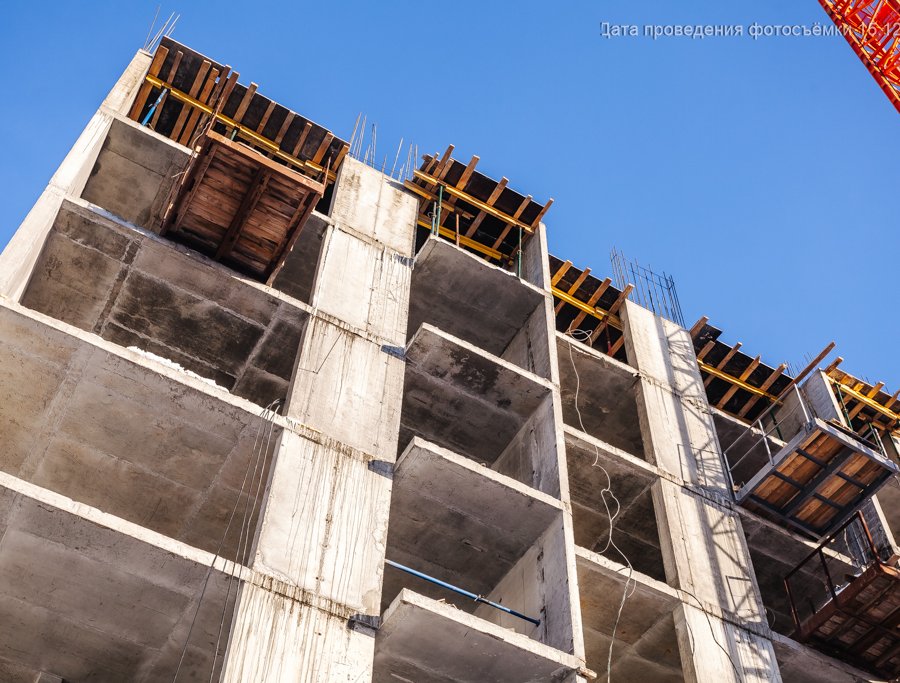

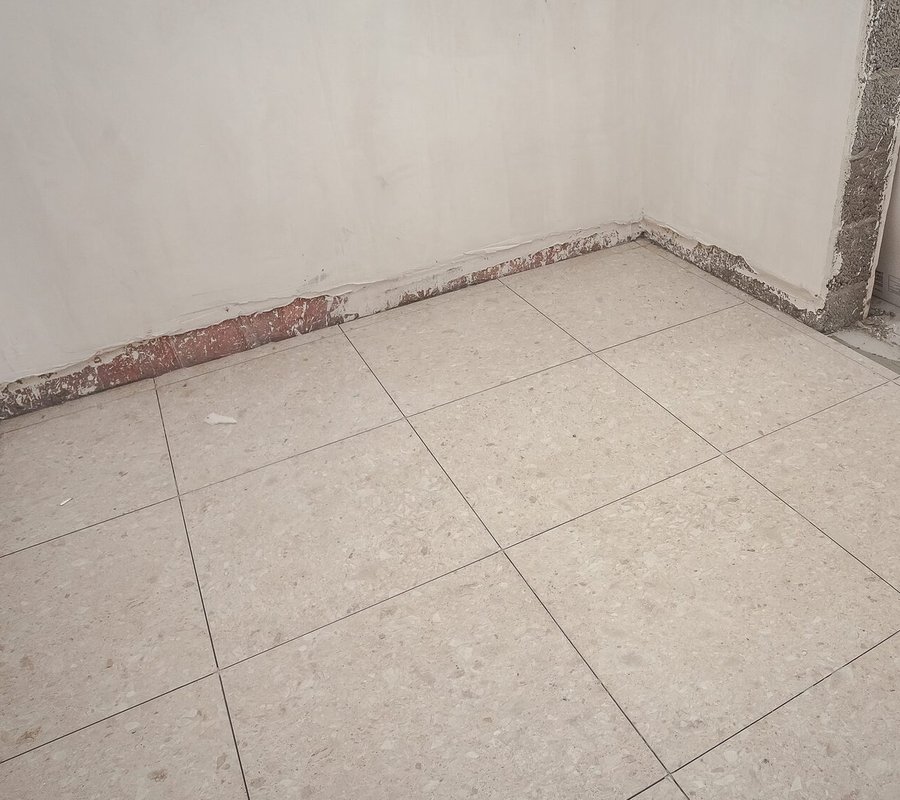

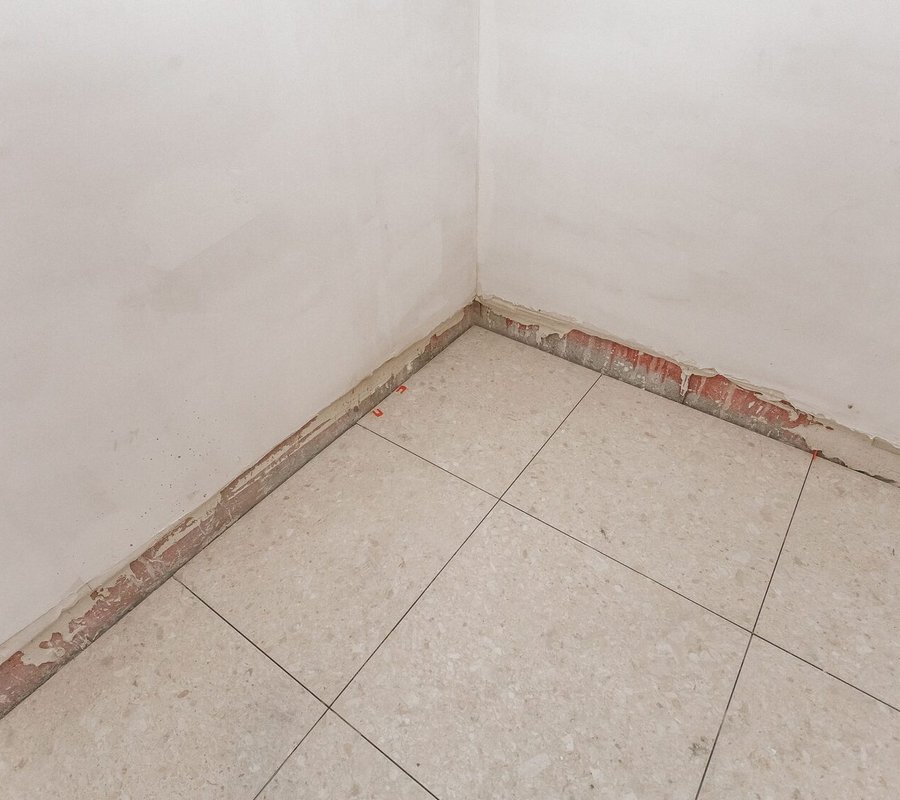

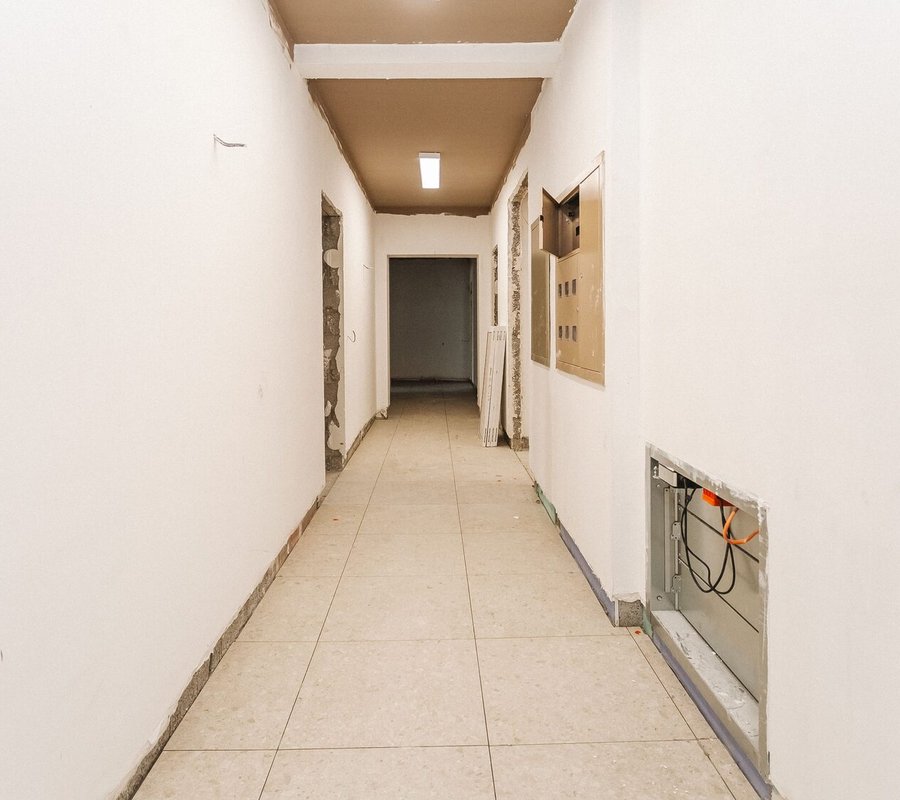

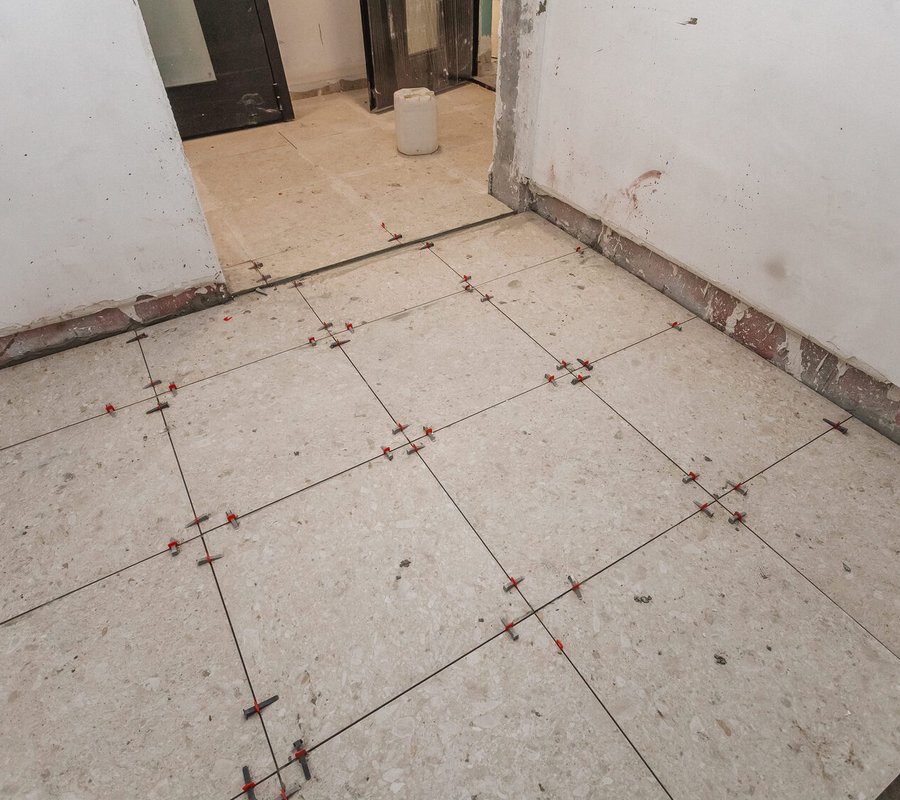

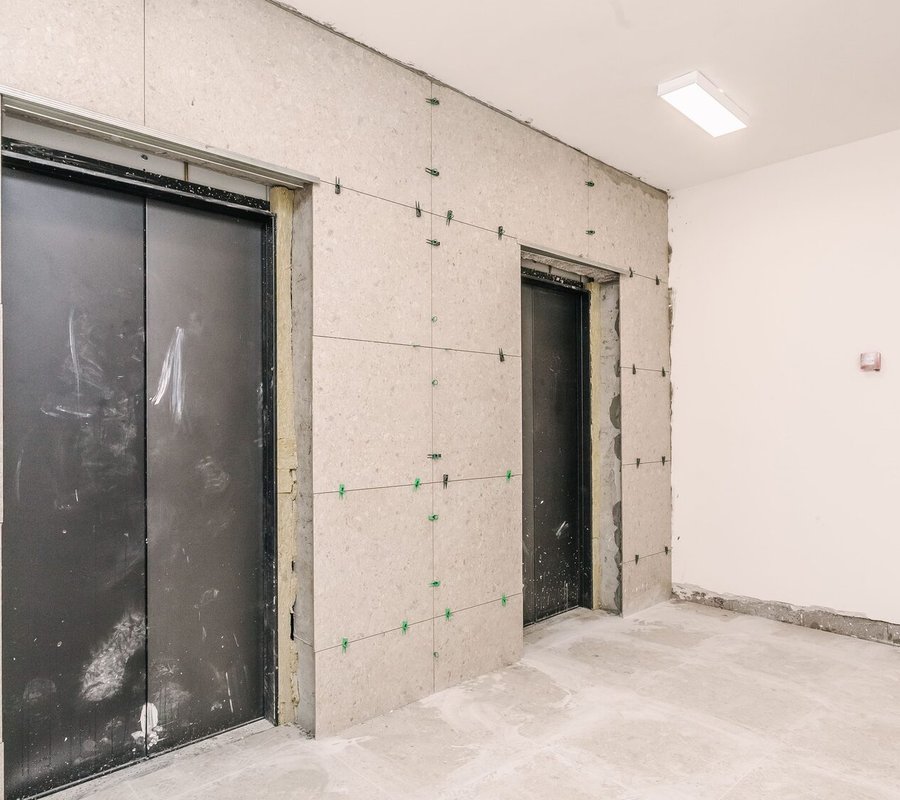

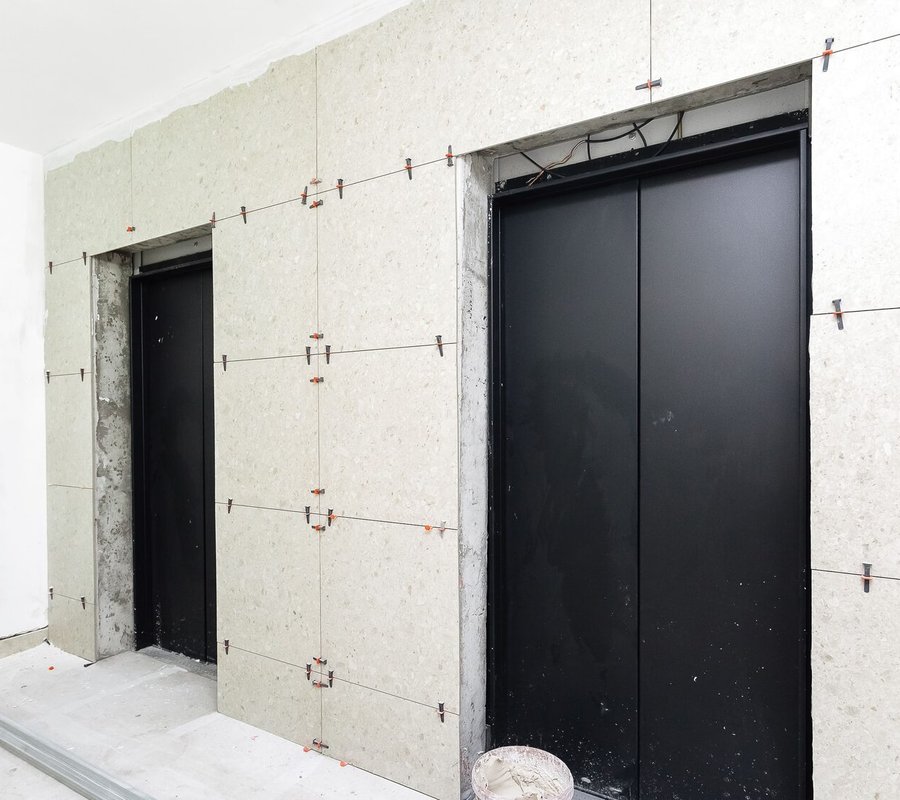

Внутри дома были заняты укладкой напольной плитки с 9 по 2 этаж включительно. Она же готова в лифтовых холлах на стенах.
В ГП-16 в этом месяце началось остекление лоджий – сейчас специалисты устанавливают алюминиевые рамы, в которые позже вставят стеклопакеты.Сейчас они установлены только на 1 этаже.
Внутри дома были заняты укладкой напольной плитки с 9 по 2 этаж включительно. Она же готова в лифтовых холлах на стенах.
В ГП-16 в этом месяце началось остекление лоджий – сейчас специалисты устанавливают алюминиевые рамы, в которые позже вставят стеклопакеты.Сейчас они установлены только на 1 этаже.
Внутри дома были заняты укладкой напольной плитки с 9 по 2 этаж включительно. Она же готова в лифтовых холлах на стенах.
В ГП-16 в этом месяце началось остекление лоджий – сейчас специалисты устанавливают алюминиевые рамы, в которые позже вставят стеклопакеты.Сейчас они установлены только на 1 этаже.
Внутри дома были заняты укладкой напольной плитки с 9 по 2 этаж включительно. Она же готова в лифтовых холлах на стенах.

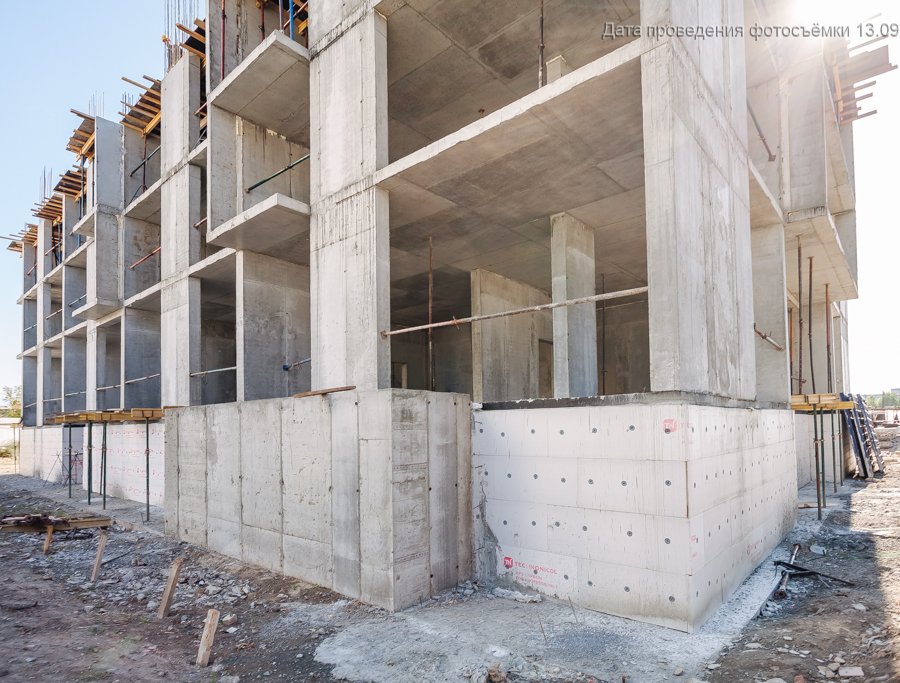

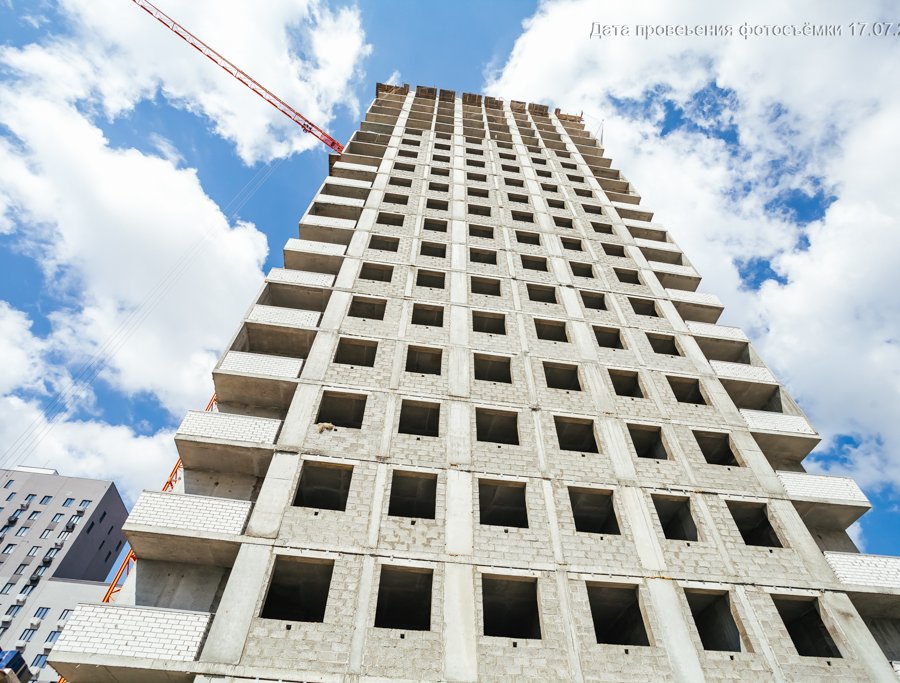

В ГП-17 продолжается укладка плитки на стенах в лифтовых холлах, они готовы с 9 по 2 этажи. Следующий этап – установка входных и пожарнобезопасных дверей. Остекление ложвий выполнено пока только на 1 этаже.
В ГП-17 продолжается укладка плитки на стенах в лифтовых холлах, они готовы с 9 по 2 этажи. Следующий этап – установка входных и пожарнобезопасных дверей. Остекление ложвий выполнено пока только на 1 этаже.

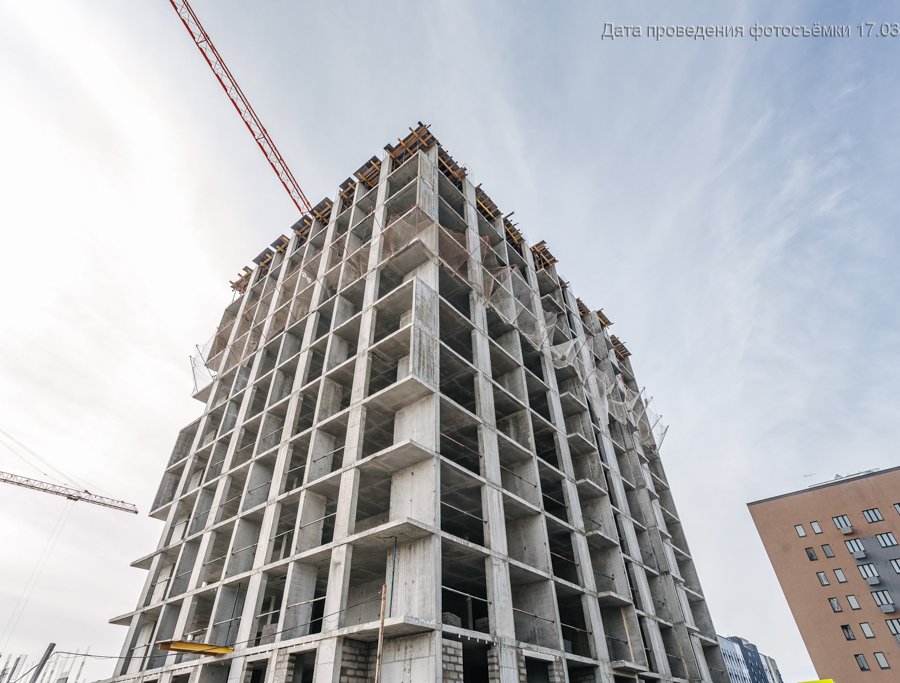

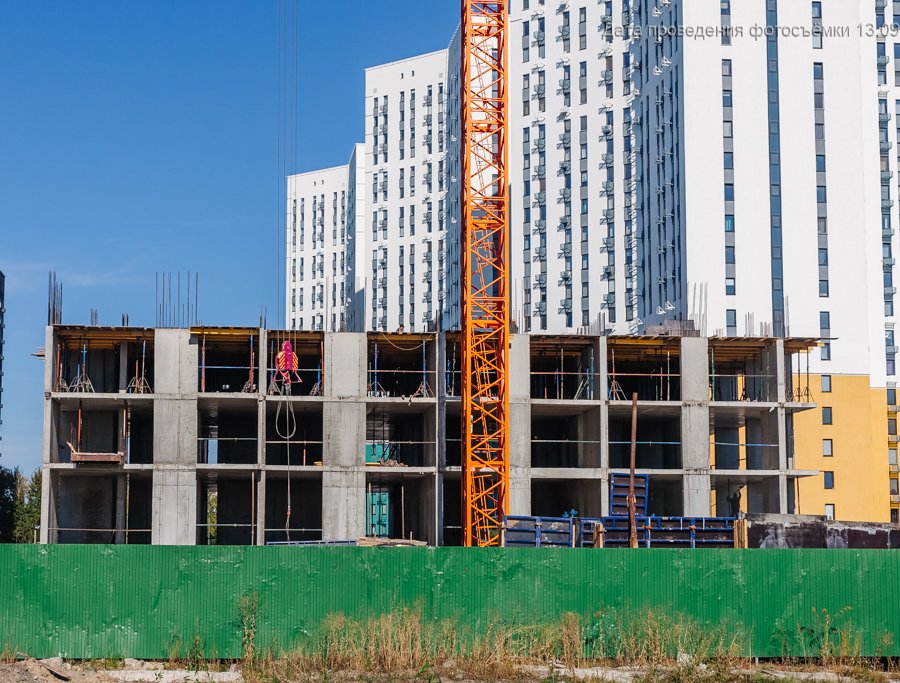

В ГП-18 в феврале начали покраску стен и потолков в местах общего пользования. Входные двери уже установлены в квартирах. Внешне дом тоже претерпел изменения – за месяц завершили установку алюминиевых рам лоджий.
В ГП-18 в феврале начали покраску стен и потолков в местах общего пользования. Входные двери уже установлены в квартирах. Внешне дом тоже претерпел изменения – за месяц завершили установку алюминиевых рам лоджий.
В ГП-18 в феврале начали покраску стен и потолков в местах общего пользования. Входные двери уже установлены в квартирах. Внешне дом тоже претерпел изменения – за месяц завершили установку алюминиевых рам лоджий.
В ГП-18 в феврале начали покраску стен и потолков в местах общего пользования. Входные двери уже установлены в квартирах. Внешне дом тоже претерпел изменения – за месяц завершили установку алюминиевых рам лоджий.

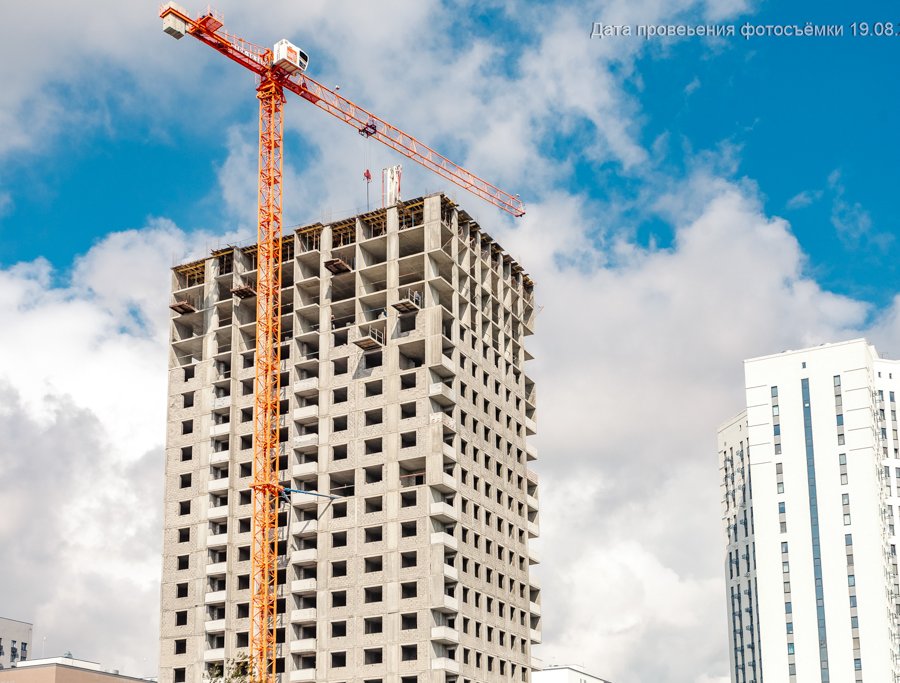

В этом месяце в ГП-22 продолжались отделочные работы местах общего пользования. Входные и пожарнобезопасных двери установлены на всех жилых этажах. В квартиры уже начали завозить алюминиевые рамы для лоджий.
В этом месяце в ГП-22 продолжались отделочные работы местах общего пользования. Входные и пожарнобезопасных двери установлены на всех жилых этажах. В квартиры уже начали завозить алюминиевые рамы для лоджий.
В этом месяце в ГП-22 продолжались отделочные работы местах общего пользования. Входные и пожарнобезопасных двери установлены на всех жилых этажах. В квартиры уже начали завозить алюминиевые рамы для лоджий.
В этом месяце в ГП-22 продолжались отделочные работы местах общего пользования. Входные и пожарнобезопасных двери установлены на всех жилых этажах. В квартиры уже начали завозить алюминиевые рамы для лоджий.

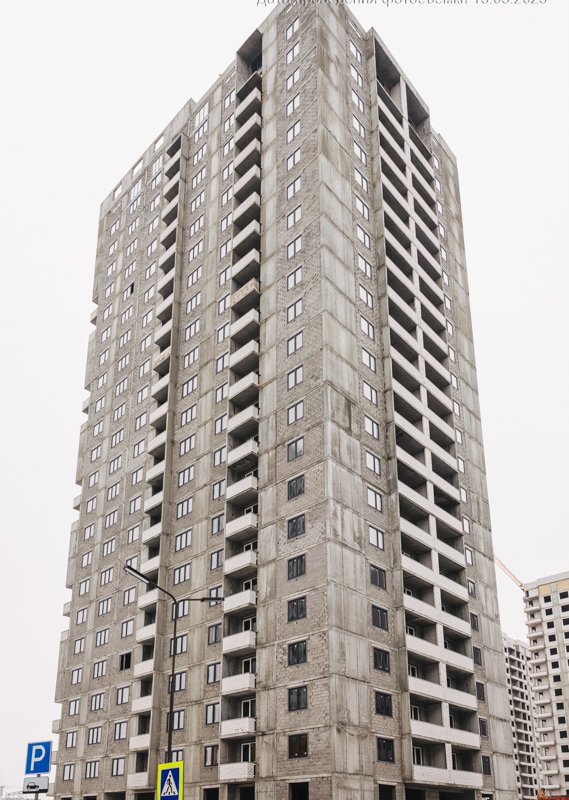

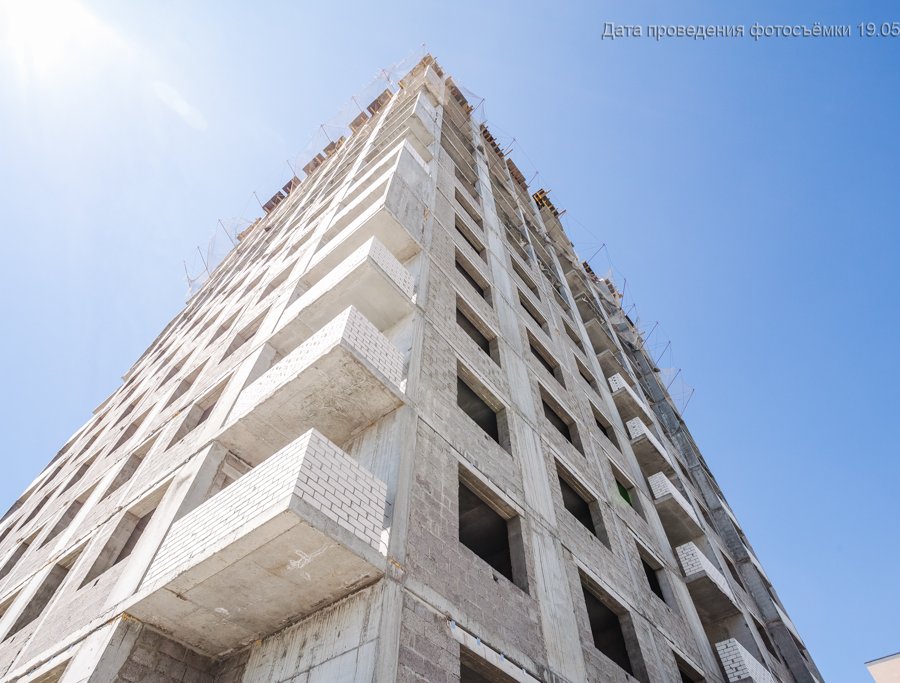

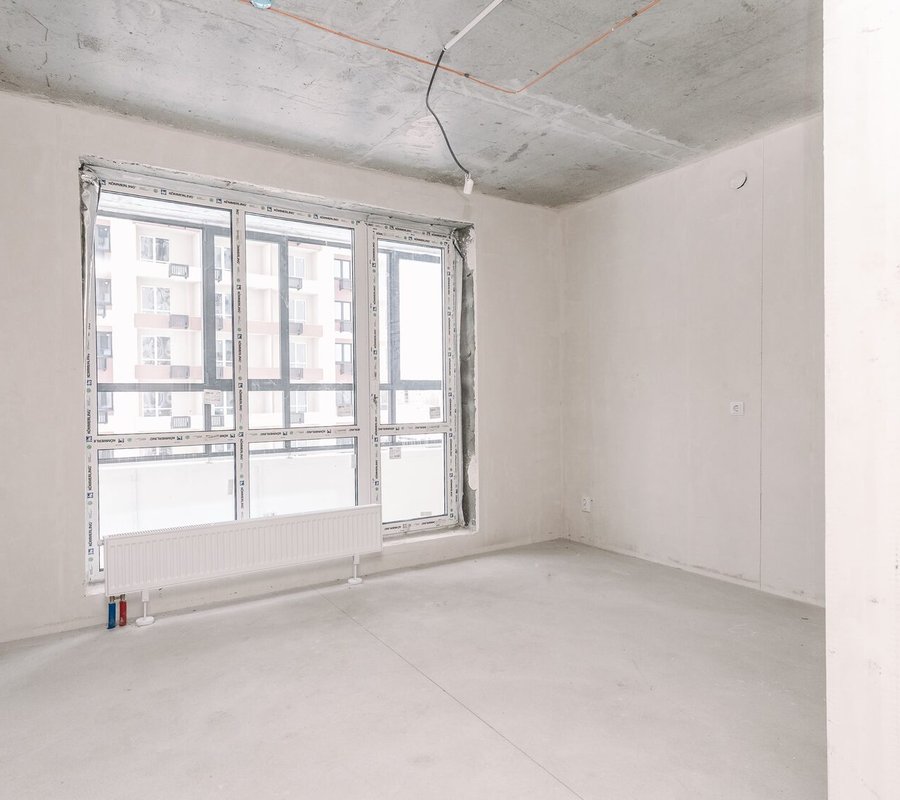

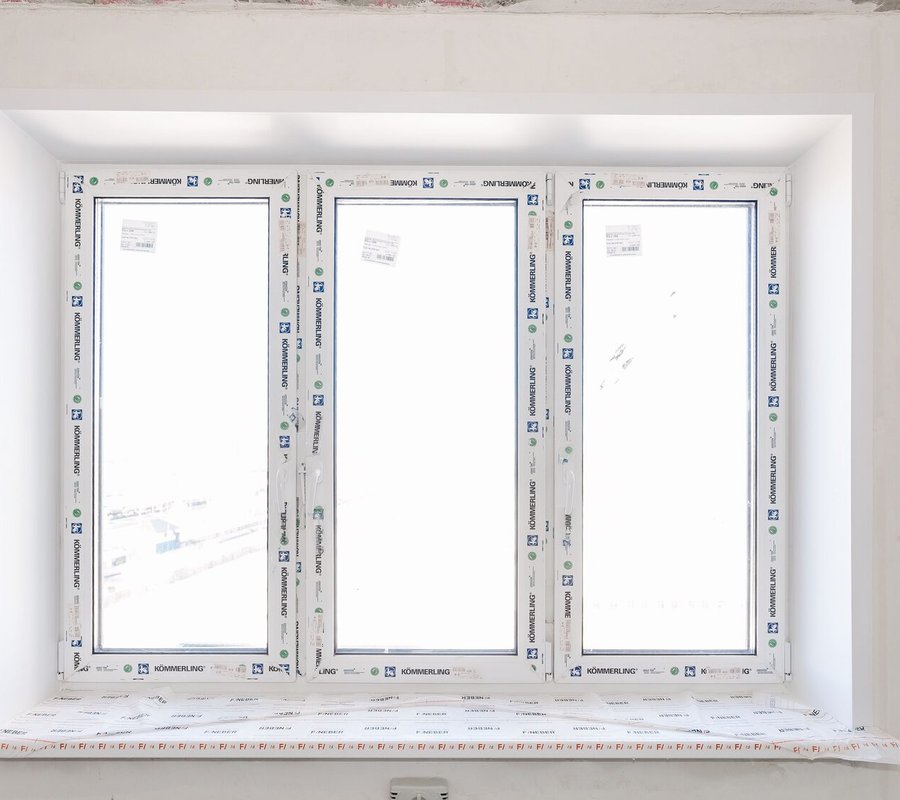

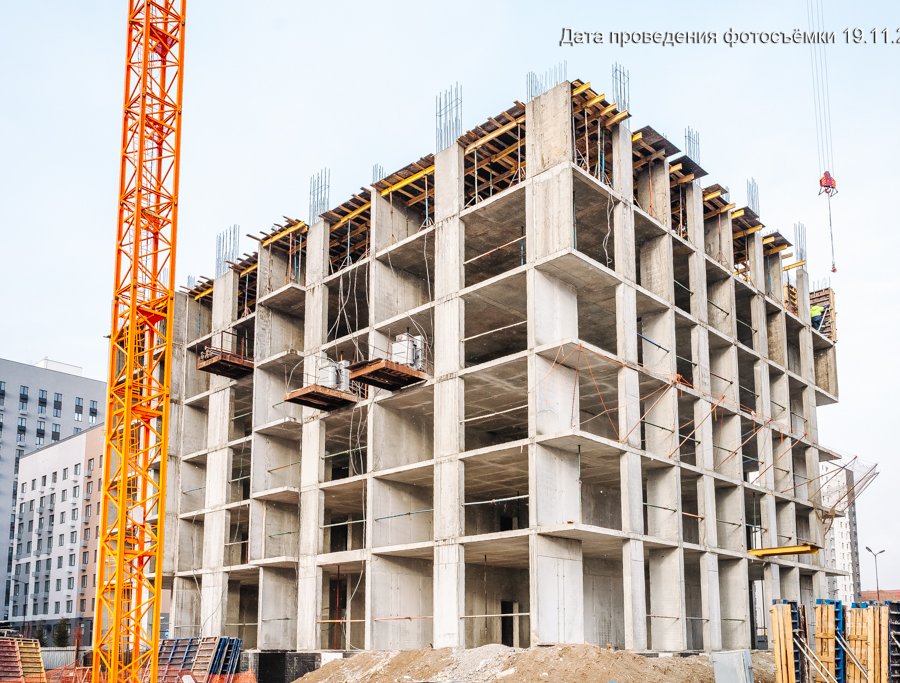

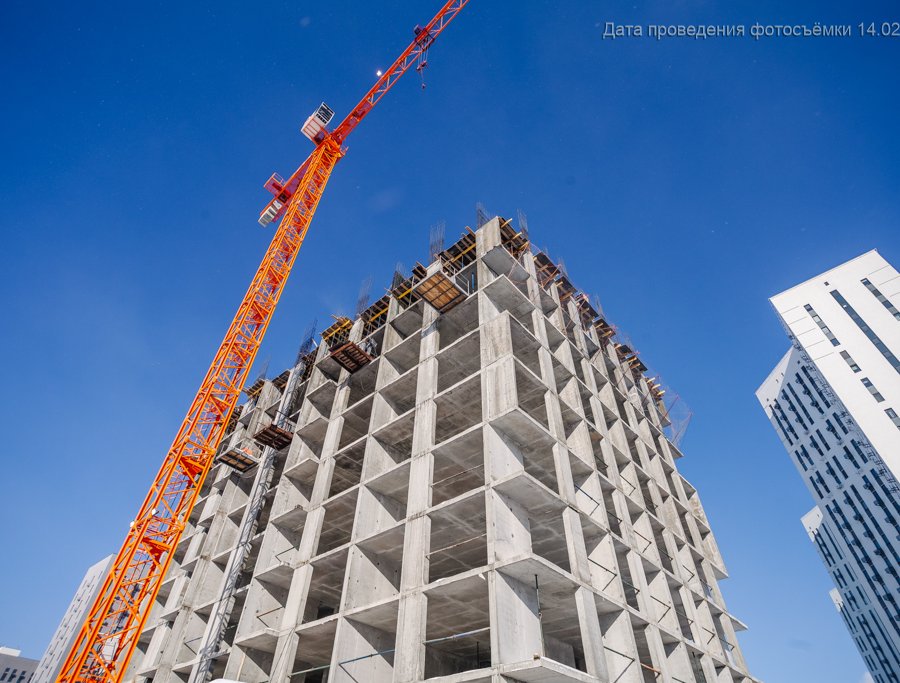

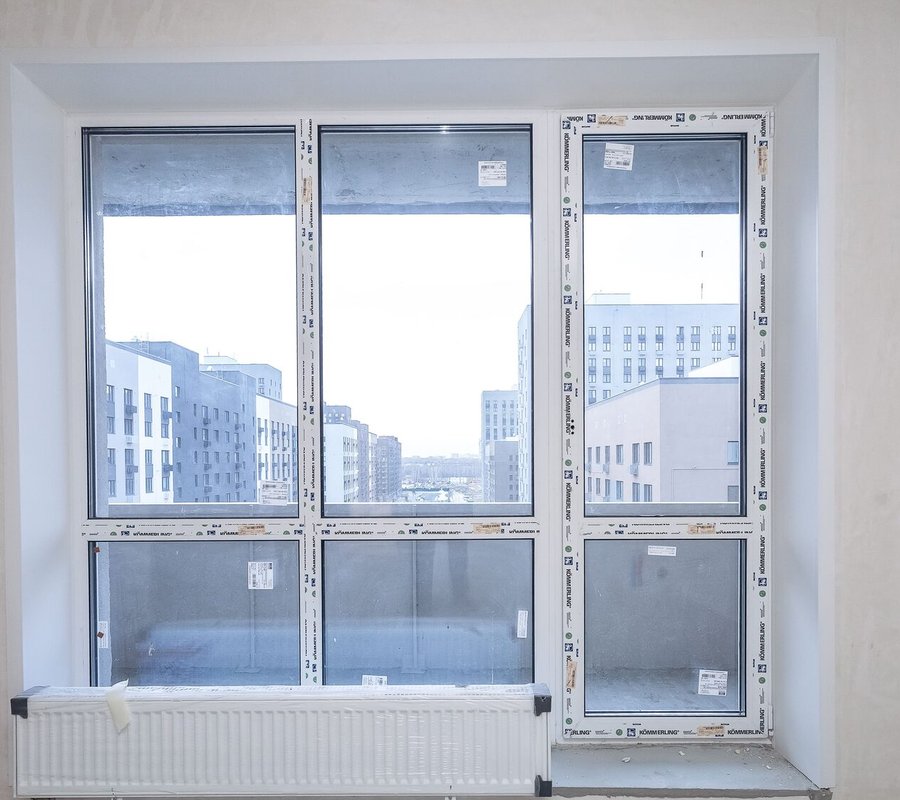

Квартиры в ГП-15 готовы. Балконные рамы уже установлены, специалисты ждут благоприятную погоду для монтажа стеклопакетов. Специалисты работают над настройкой и проверкой пожарной сигнализации. Финишные работы идут в местах общего пользования – готовим дом к встрече с будущими жильцами
Квартиры в ГП-15 готовы. Балконные рамы уже установлены, специалисты ждут благоприятную погоду для монтажа стеклопакетов. Специалисты работают над настройкой и проверкой пожарной сигнализации. Финишные работы идут в местах общего пользования – готовим дом к встрече с будущими жильцами
Квартиры в ГП-15 готовы. Балконные рамы уже установлены, специалисты ждут благоприятную погоду для монтажа стеклопакетов. Специалисты работают над настройкой и проверкой пожарной сигнализации. Финишные работы идут в местах общего пользования – готовим дом к встрече с будущими жильцами

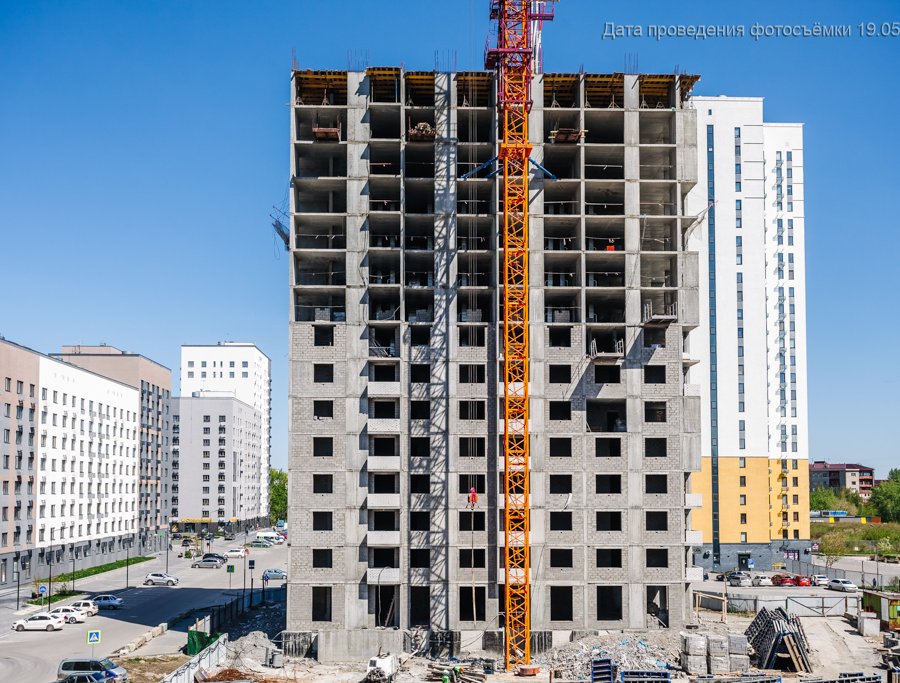

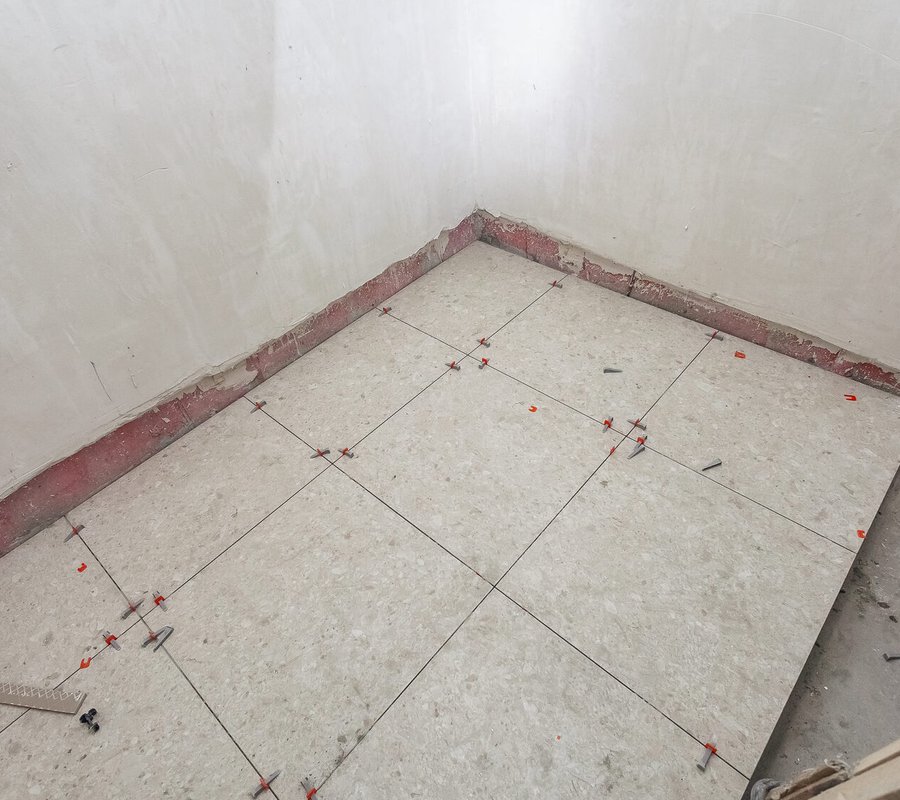

В ГП-16 закончили со стажкой пола. Укладка напольной плитки за январь готова с 17 по 10 этаж включительно. На объекте свою работу заканчивают сантехники.
В ГП-17 пол в местах общего пользования готов, продолжается работы со стенами – укладка плитки на стенах в ливтовых холлах готова с 17 по 10 этаж. На строительную площадку привезли рамы для остекления лоджий.

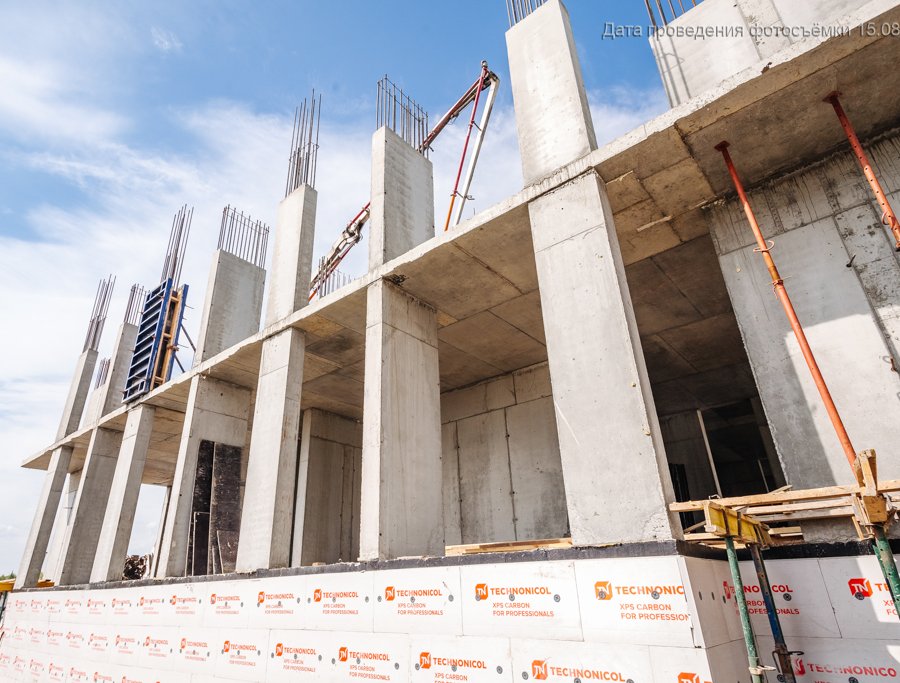

В ГП-18 в январе были заняты укладкой напольной плитки в местах общего пользования. Стены ошпаклевали и теперь они готовы к покраске. Сейчас ждем выхода на объект сантехников для завершения работ с водопроводом.
В ГП-18 в январе были заняты укладкой напольной плитки в местах общего пользования. Стены ошпаклевали и теперь они готовы к покраске. Сейчас ждем выхода на объект сантехников для завершения работ с водопроводом.
В первом месяце года в ГП-22 продолжают работать над местами общего пользования – готова настенная плитка в лифтовых холлах, идет окрашивание стен и потолка на первый слой, на финишную прямую выходят работы с напольной плиткой. Часть входных дверей установлены, своей очереди ждут пожаробезопасные двери.
В первом месяце года в ГП-22 продолжают работать над местами общего пользования – готова настенная плитка в лифтовых холлах, идет окрашивание стен и потолка на первый слой, на финишную прямую выходят работы с напольной плиткой. Часть входных дверей установлены, своей очереди ждут пожаробезопасные двери.
В первом месяце года в ГП-22 продолжают работать над местами общего пользования – готова настенная плитка в лифтовых холлах, идет окрашивание стен и потолка на первый слой, на финишную прямую выходят работы с напольной плиткой. Часть входных дверей установлены, своей очереди ждут пожаробезопасные двери.
