Привет! Динамику строительства можно в наших социальных сетях, на сайтах проектов и компании. Вот что сделали за август на строительных площадках ПСК Дом девелопмент.

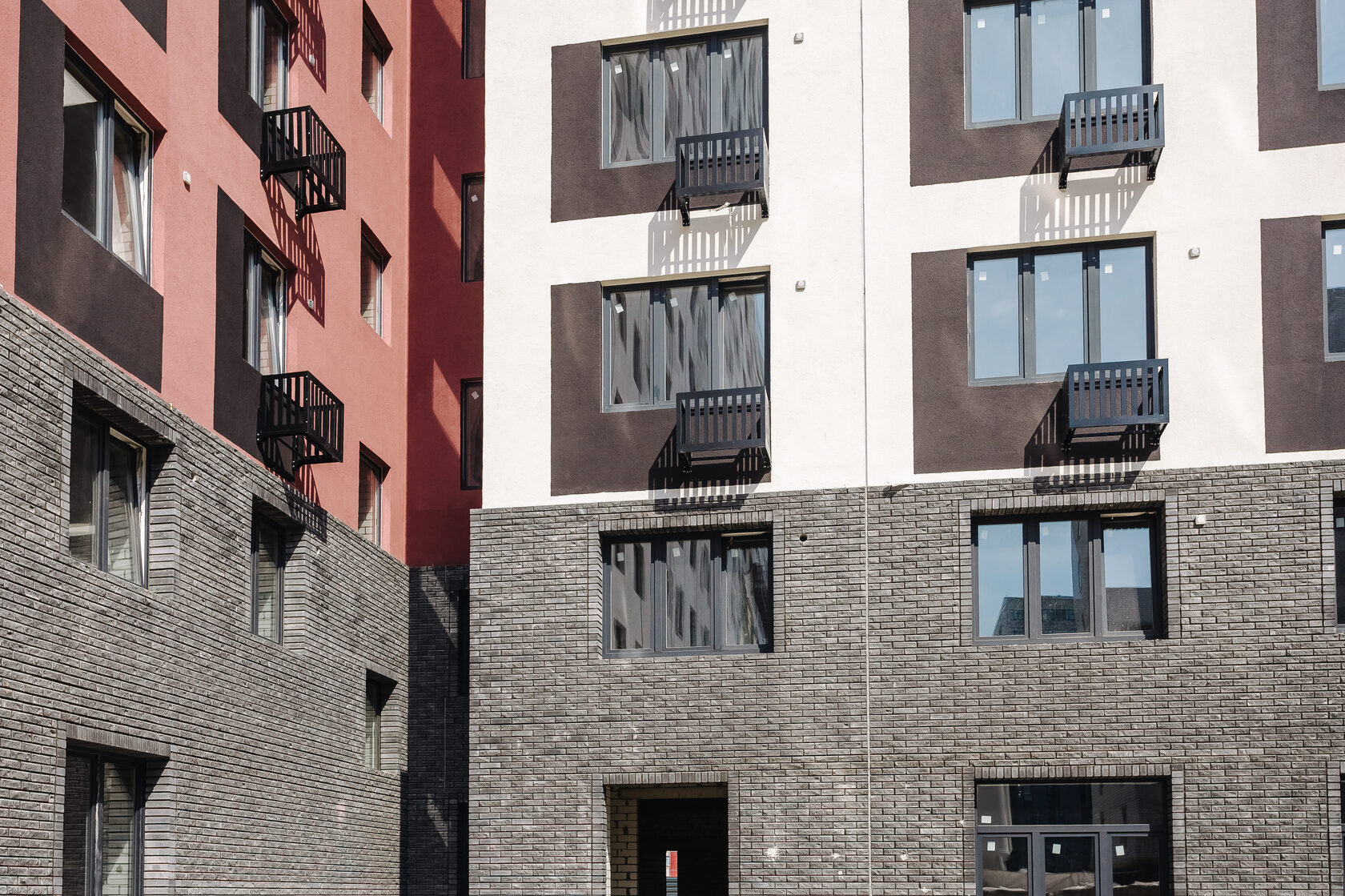

В ГП-1.1 работают над покраской внутренней стороны фасада. Осталось покрасить 8 и 7 секции и часть 1 секции.
Территорию вокруг дома отсыпали до нужного уровня и выравнивают для дальнейших работ по благоустройству.

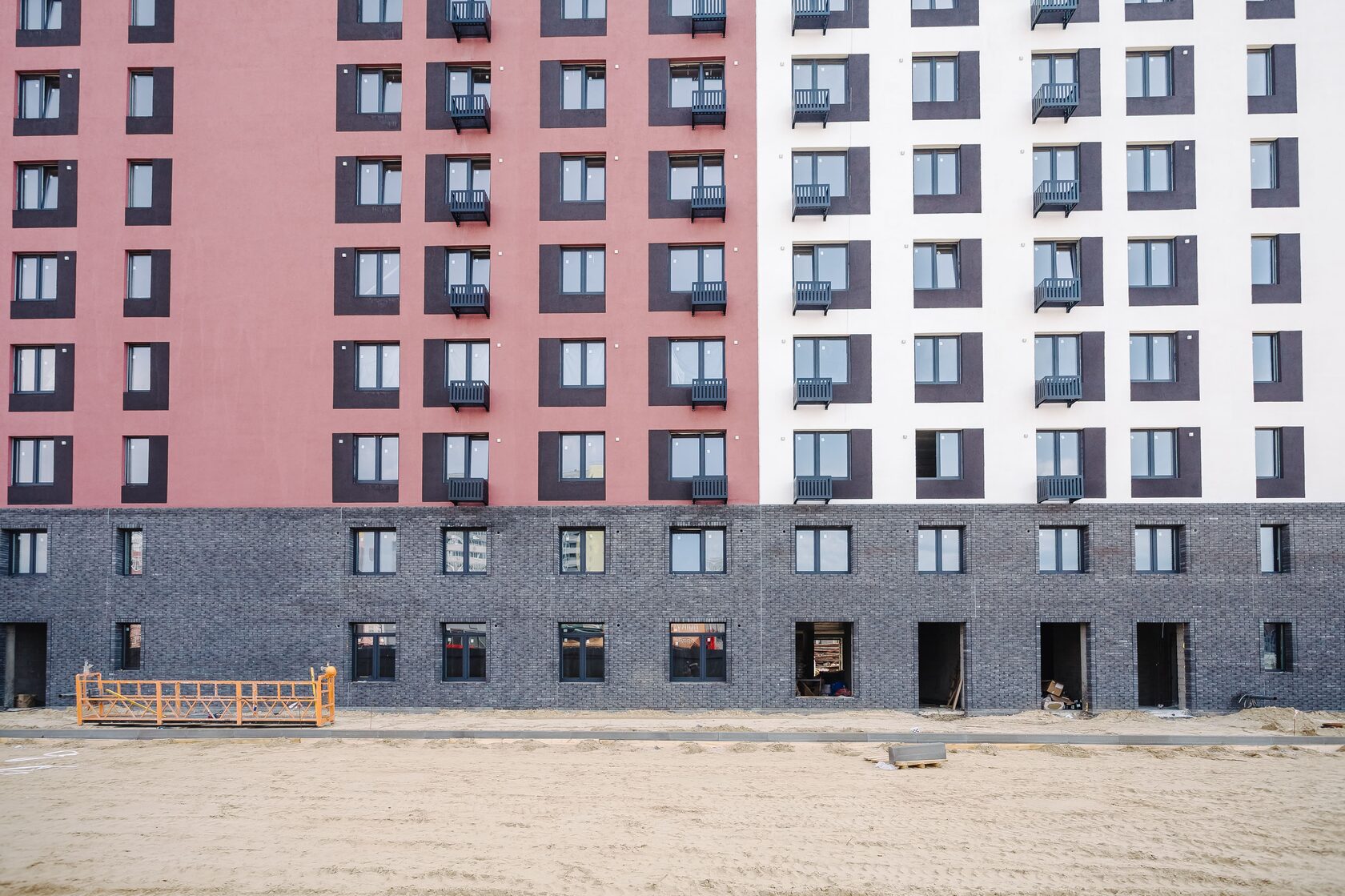

Вид на 7 и 8 секции
Внутри дома продолжаются отделочные работы. Оштукатуривание стен в квартирах за август были завершены в 5 секции с 10 по 5 этажи, в 7 секции с 14 по 3 этажи и в 8 секции эти работы выполнены с 14 по 8 этажи включительно.
В местах общего пользования начали оштукатуривать потолки. В 1 секции работы начались на 14 этаже, во 2 секции эти работы выполнены с 14 по 10 этажи. В месяц в 3 секции закончили укладку напольной плитки, она есть с 10 по 2 этаж. В соседней второй секции специалисты выполнили стяжку пола с 14 по 4 этажи.
Сантехники продолжают поквартирную установку канализационного оборудования, водопровода и горизонтальной системы отопления. В 1 секции они готовы с 14 по 8 этажи, в 4 секции с 10 по 5 этажи и там же установили радиаторы, в 7 секции работы выполнены с 14 по 7 этажи, в 8 секции эти же работы готовы с 14 по 12 этажи.
Электрики на объекте заняты монтажом подрозетников, выключателей и розеток во 2, 3, 7 и 8 секциях.
В местах общего пользования начали оштукатуривать потолки. В 1 секции работы начались на 14 этаже, во 2 секции эти работы выполнены с 14 по 10 этажи. В месяц в 3 секции закончили укладку напольной плитки, она есть с 10 по 2 этаж. В соседней второй секции специалисты выполнили стяжку пола с 14 по 4 этажи.
Сантехники продолжают поквартирную установку канализационного оборудования, водопровода и горизонтальной системы отопления. В 1 секции они готовы с 14 по 8 этажи, в 4 секции с 10 по 5 этажи и там же установили радиаторы, в 7 секции работы выполнены с 14 по 7 этажи, в 8 секции эти же работы готовы с 14 по 12 этажи.
Электрики на объекте заняты монтажом подрозетников, выключателей и розеток во 2, 3, 7 и 8 секциях.

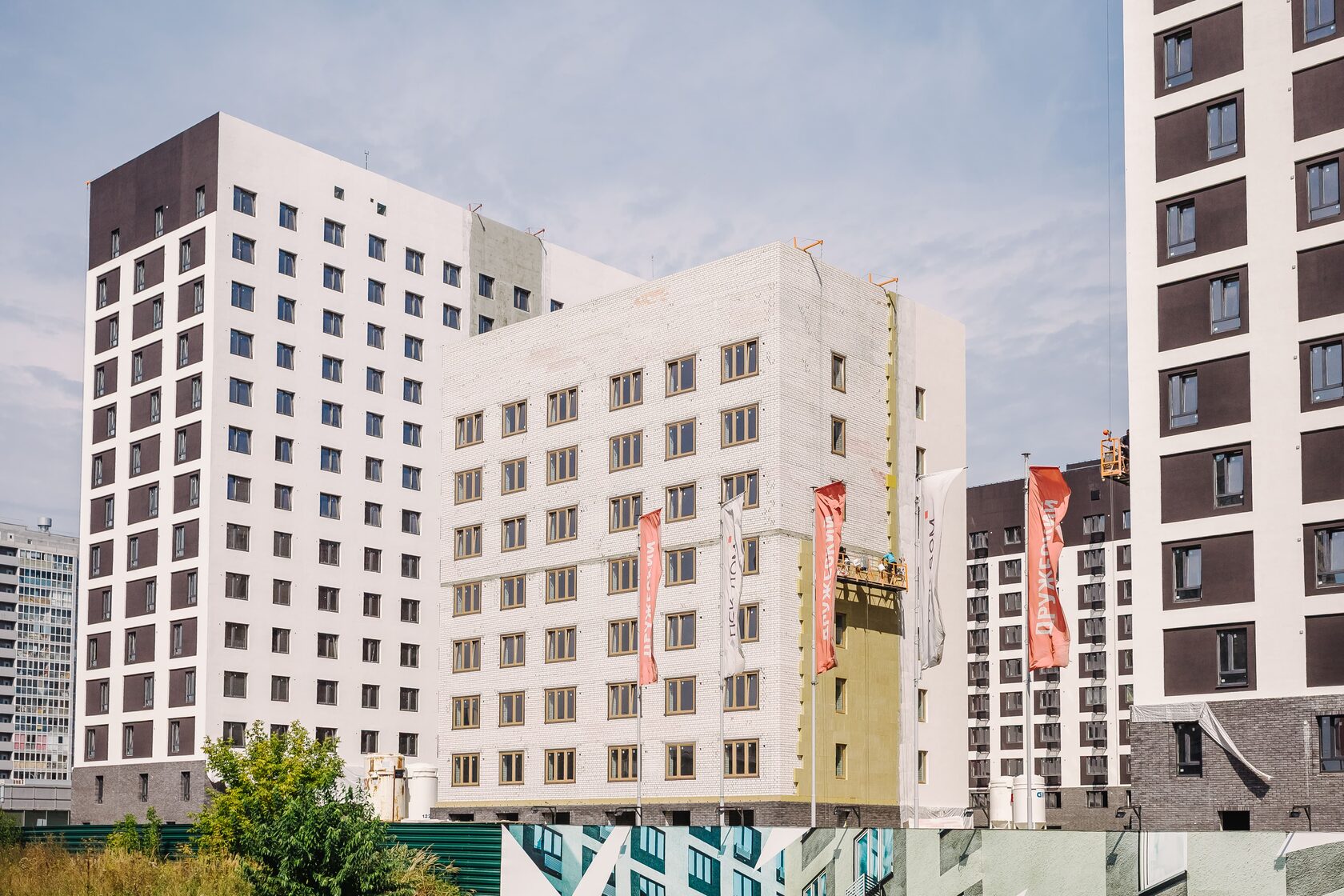

В ГП-1.2 начались фасадные работы. Сейчас внешние стены утепляют плитами из минеральной ваты. В подвале работают сантехники над установкой общедомового оборудования.
