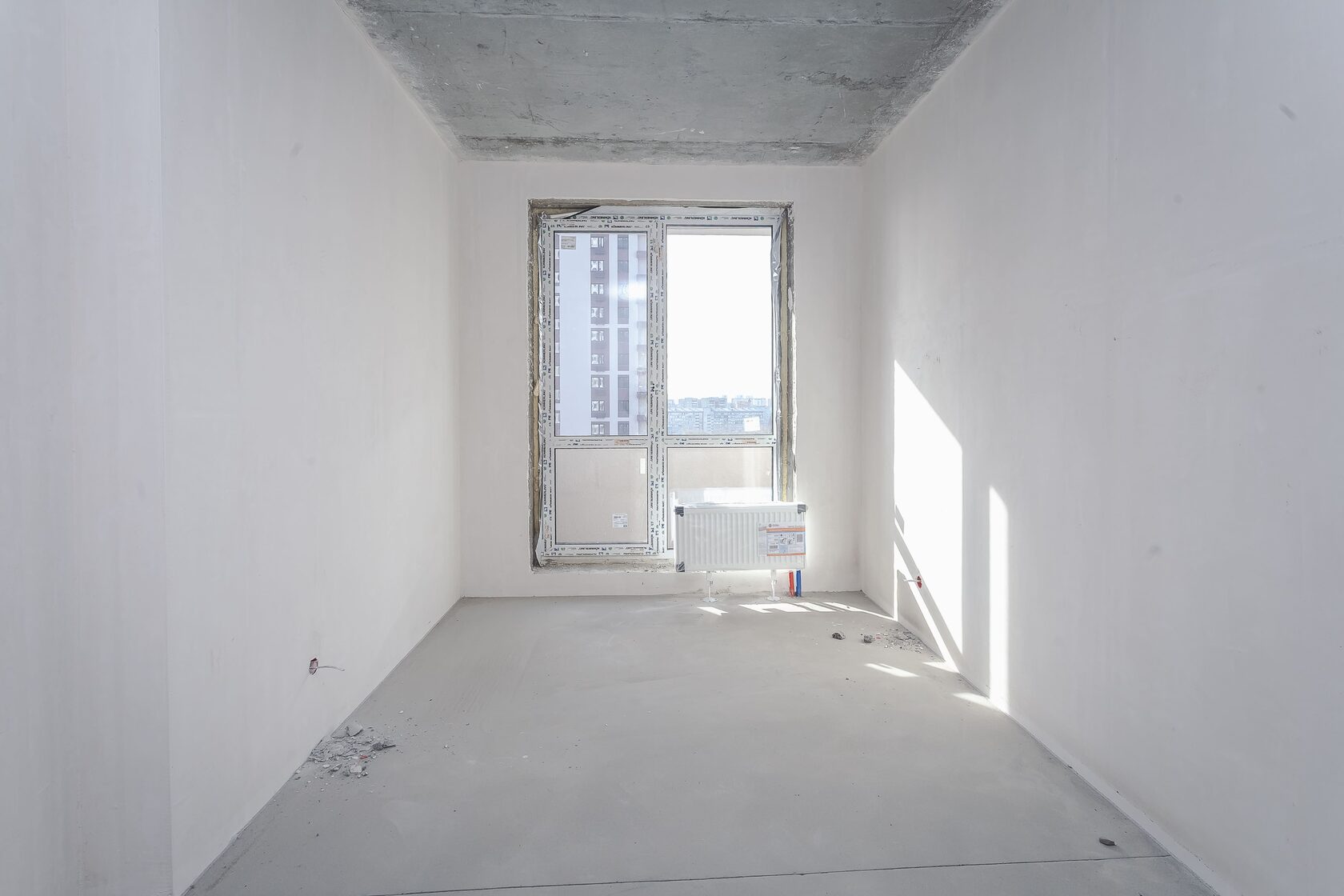

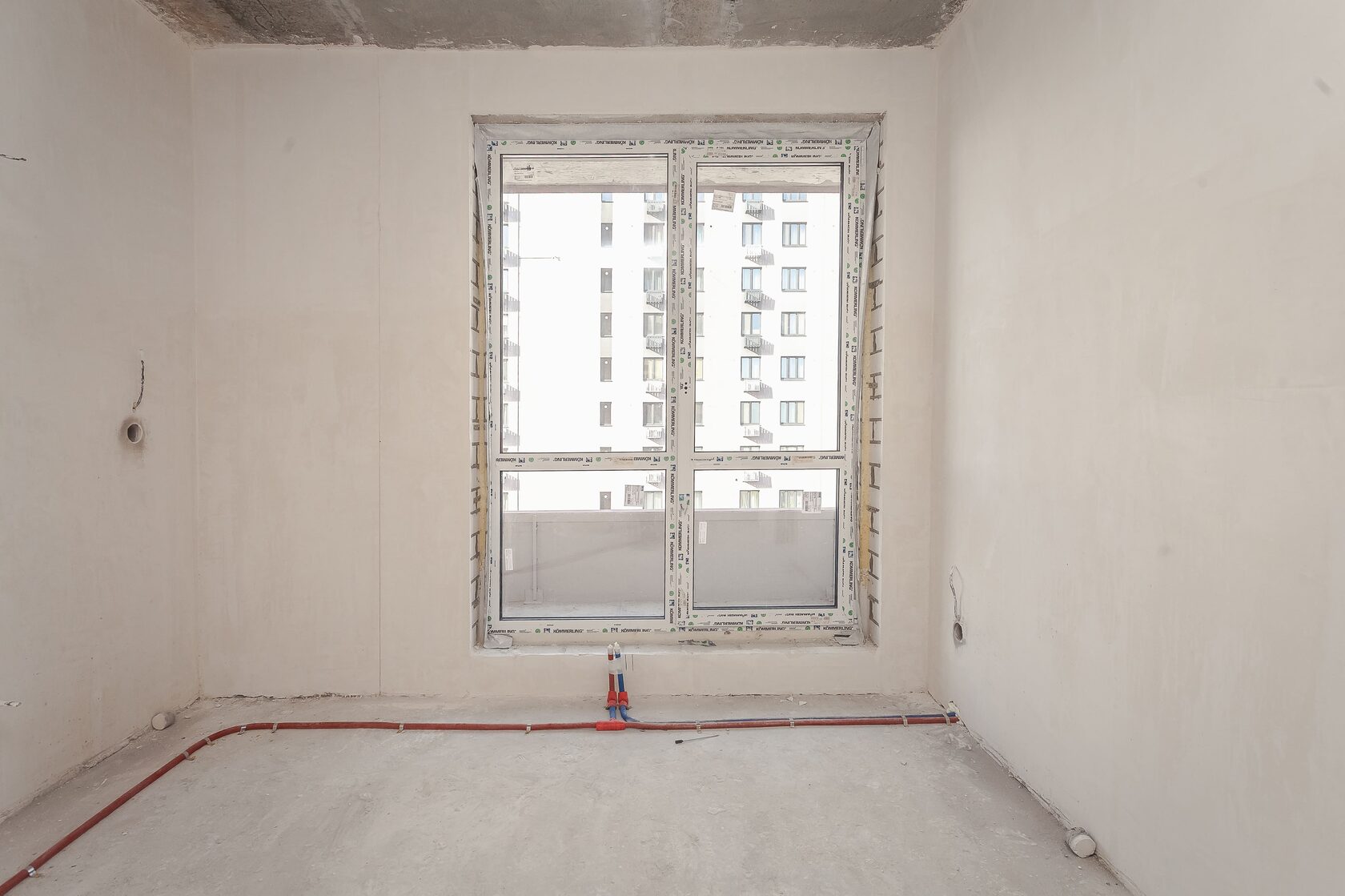

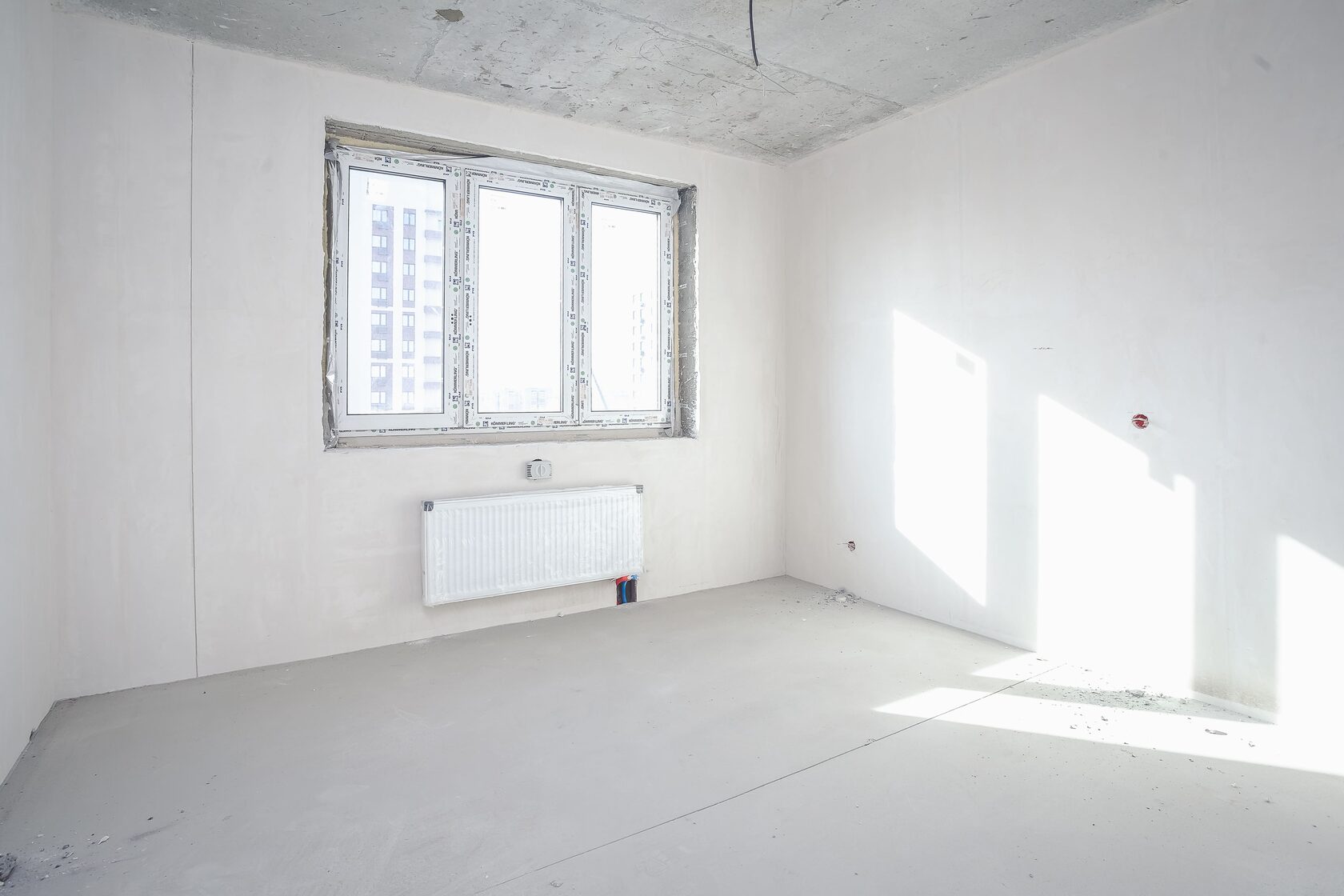

В квартирах ГП-15 уже почти на финальном этапе. Готовы стены, стяжка на полу, установлены радиаторы и клапаны инфильтрации воздуха. В квартирах появились электрические щиты. Осталось установить оконные и балконные откосы и смонтировать розетки и выключатели. Входные двери в квартиры начали монтировать.

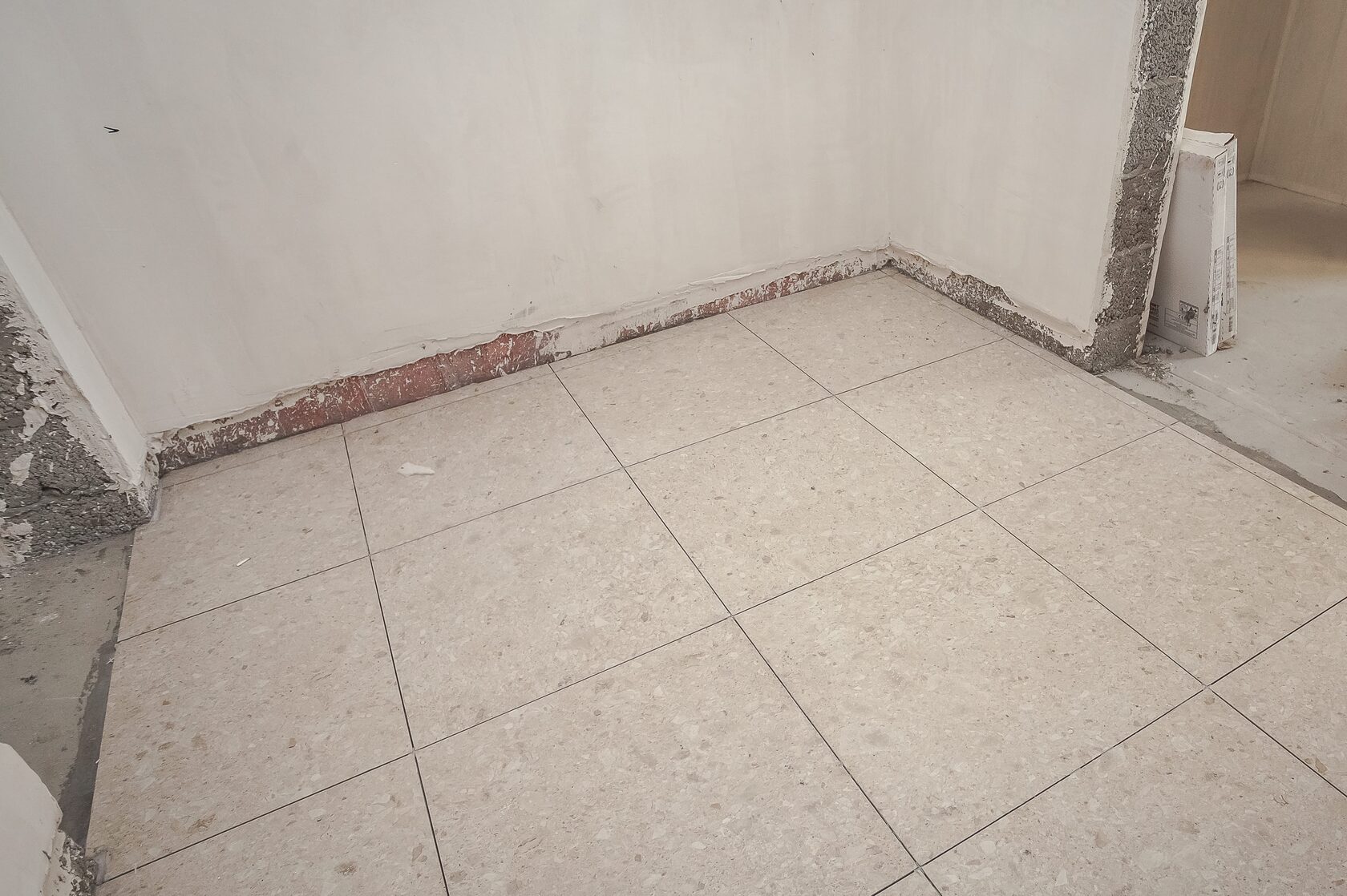

В местах общего пользования продолжаются отделочные работы. Напольная плитка в межквартирных холлах готова на всех этажах, кроме первого.

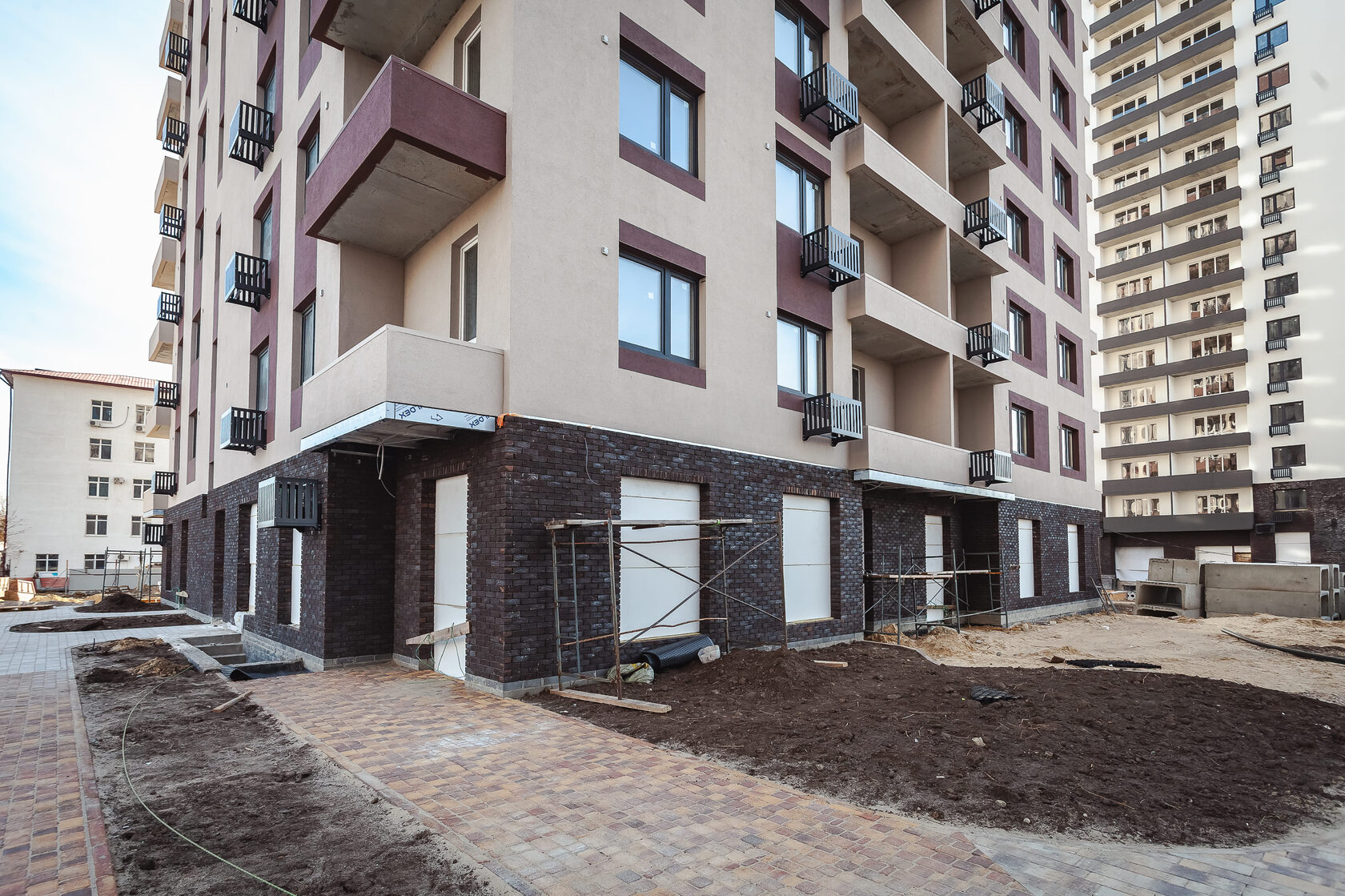

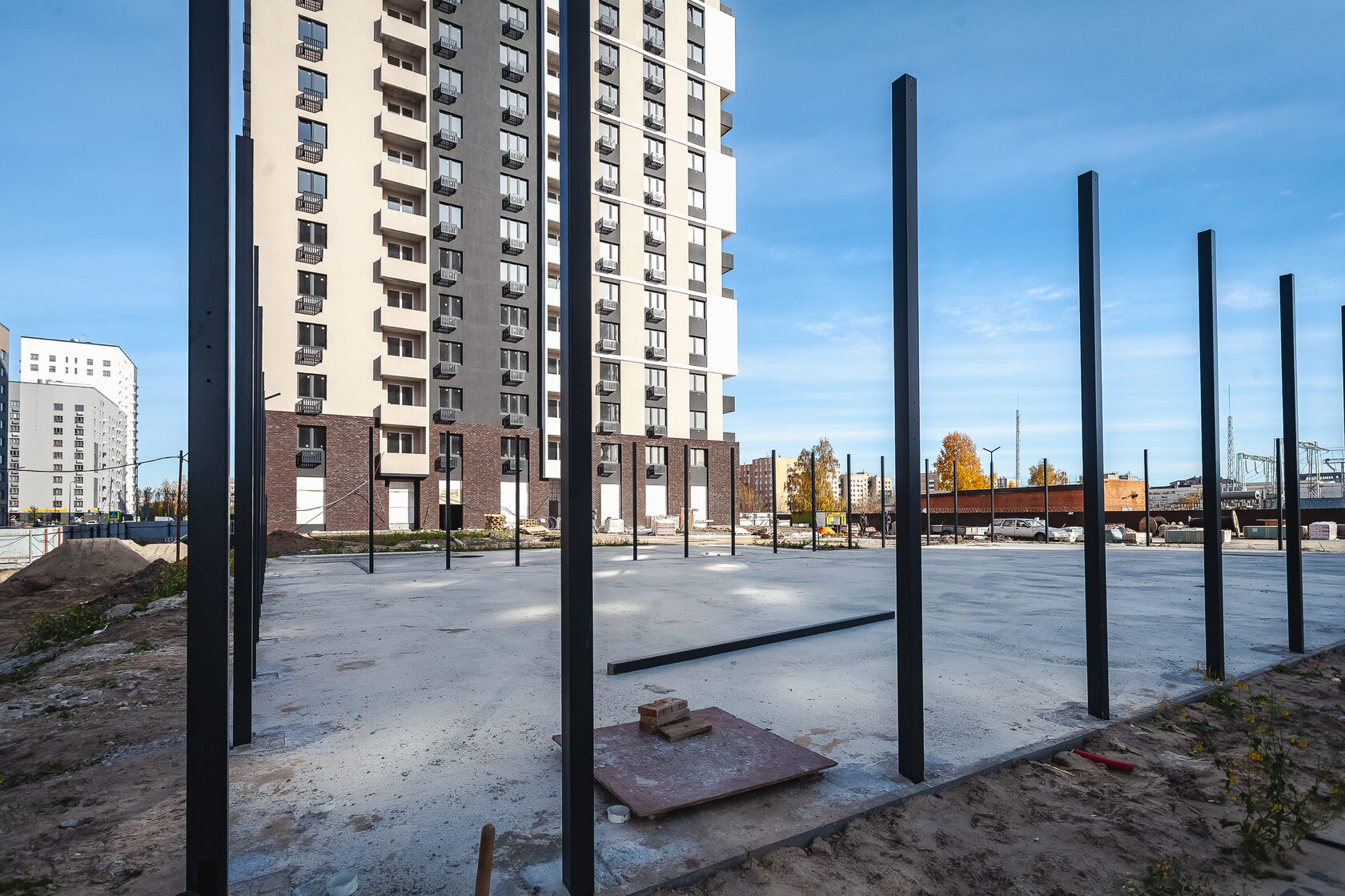

Вне здания тоже шли работы. Завершили подключение к городским коммуникациям. Во дворе установили опоры для ограждения спортивных площадок, завершили укладку брусчатки до ул Воровского и сделали асфальтированный выезд к ней.

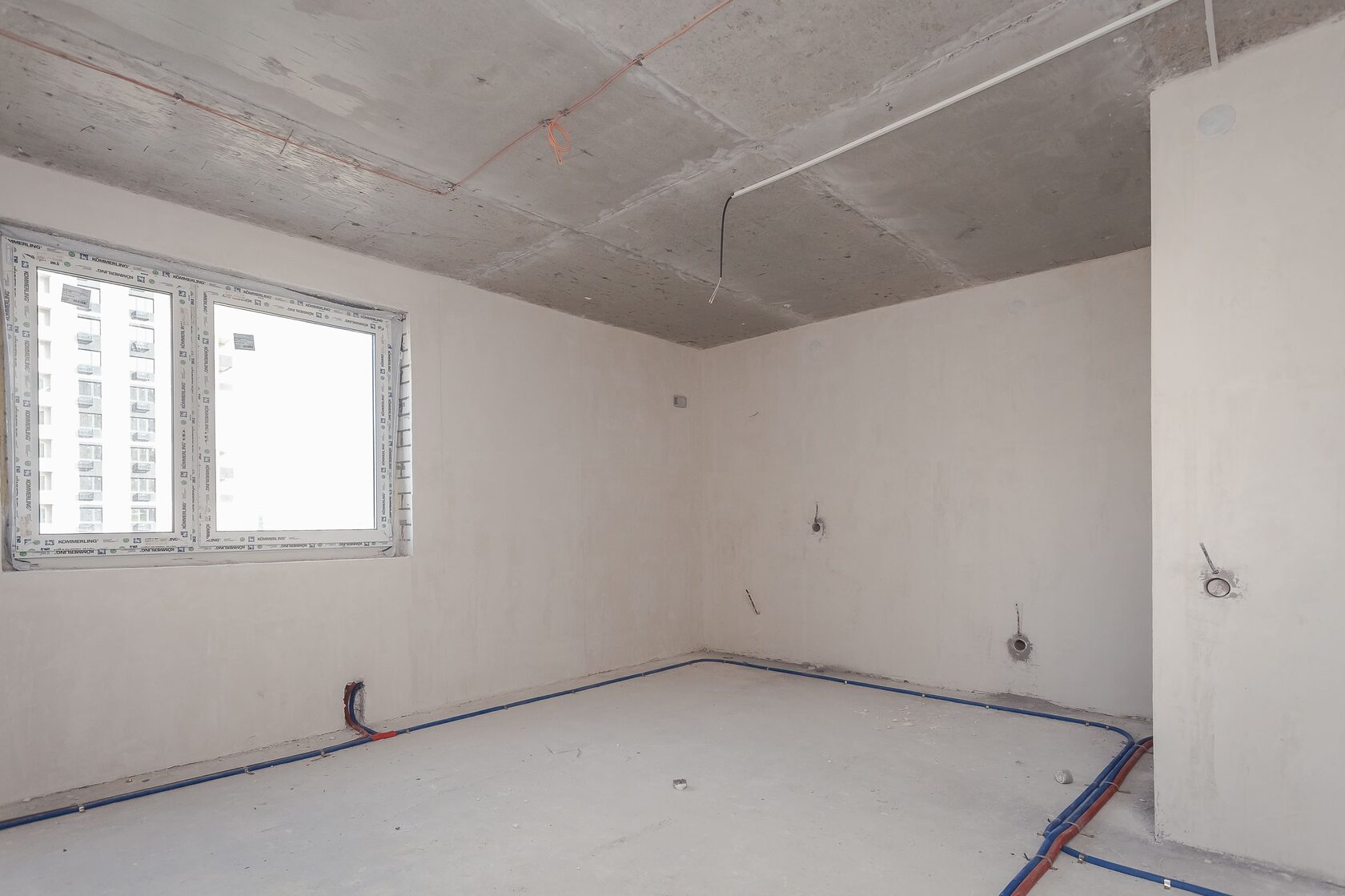

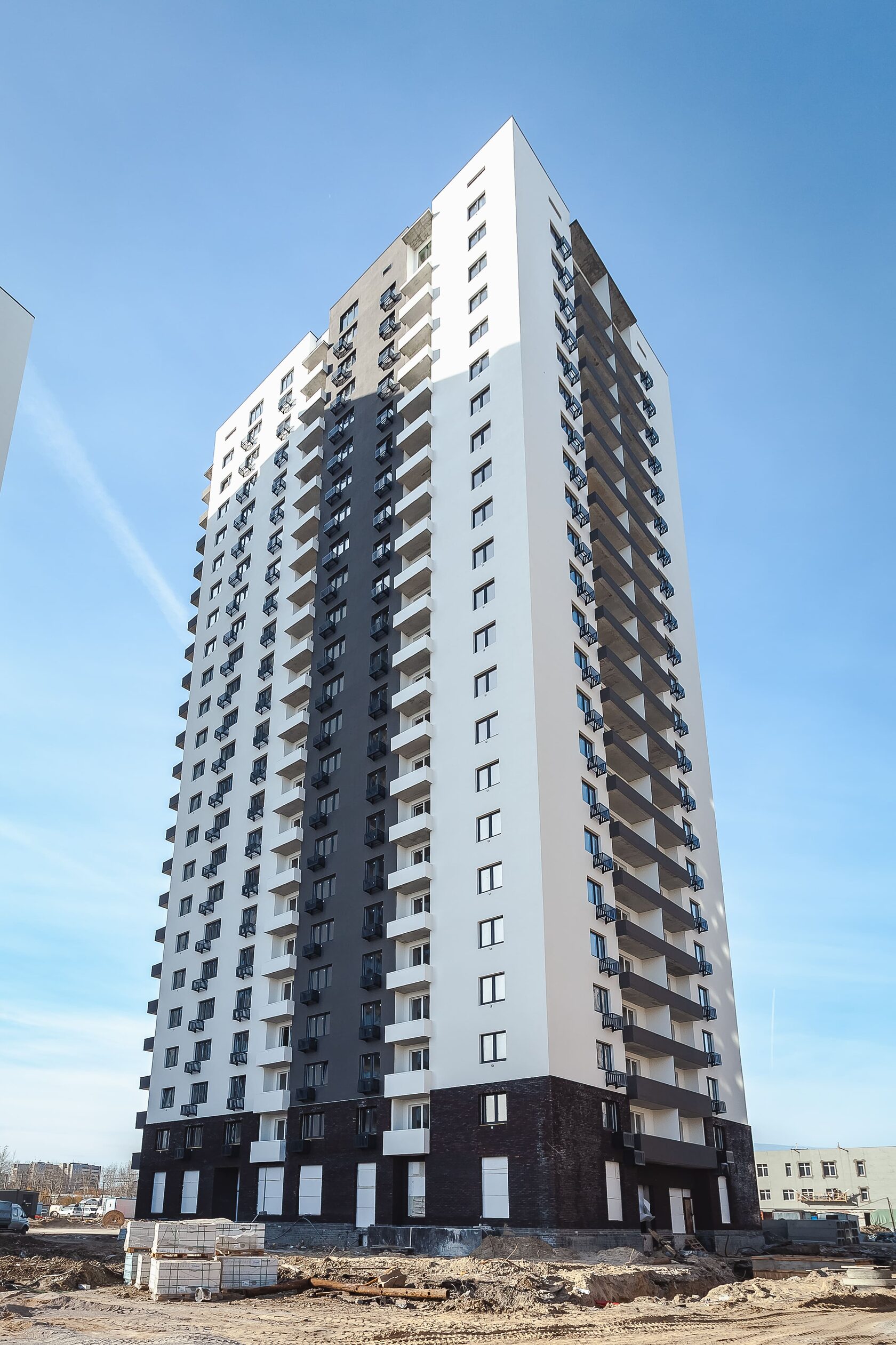

В ГП-16 и ГП-17 за прошедший месяц завершили оштукатуривание стен в квартирах. В квартирах готова разводка электропроводки и отопления, установлены канализационные стояки. Различие внутри только в радиаторах. В ГП-17 они уже стоят, а на ГП-16 их только начали монтировать.
Вокруг дома частично сделано благоустройство – готова брусчатка и залиты бетонные основания для малых архитектурных форм.

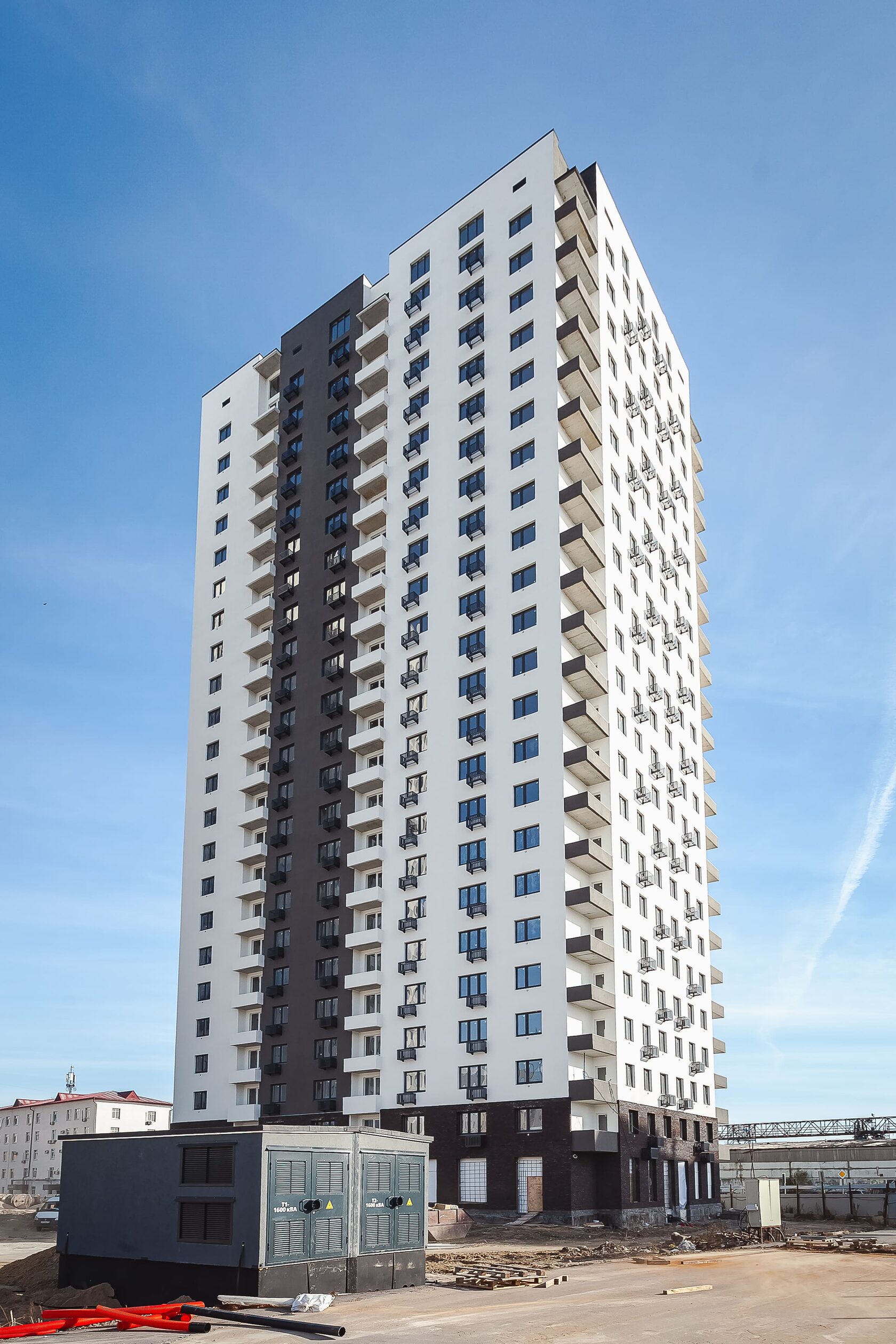

В ГП-18 и ГП-22 основные работы всё ещё идут внутри домов. В квартирах завершили разводку отопления. В ГП-18 специалисты заняты стяжкой пола на 8 этаже, работы осталось завершить с 8 до 3 этажа.
